批准:_____________________________年_____月______日审核:_____________________________年_____月______日_____________________________年_____月______日编写:_____________________________年_____月______日编制说明工艺编号项目/工艺名称工艺标准施工要点图片示例0201010000基础工程0201010102直柱大板基础施工(1)水泥:宜采用通用硅酸盐水泥,强度≥42
(2)细骨料宜采用中粗砂,当混凝土强度≥C30时,含泥量≤3%;当混凝土强度<C30时,含泥量≤5%,特殊地区可按该地区标准执行
(3)粗骨料采用碎石或卵石,当混凝土强度≥C30时,含泥量≤1%;当混凝土强度<C30时,含泥量≤2%
(4)宜采用饮用水拌和,当无饮用水时,可采用清洁的河溪水和池塘水
不得使用海水
(5)外加剂、掺和料:其品种及掺量应根据需要,通过试验确定
(6)地脚螺栓及钢筋规格、数量应符合设计要求且制作工艺良好
(7)混凝土密实、表面平整、光滑,棱角分明,一次成型

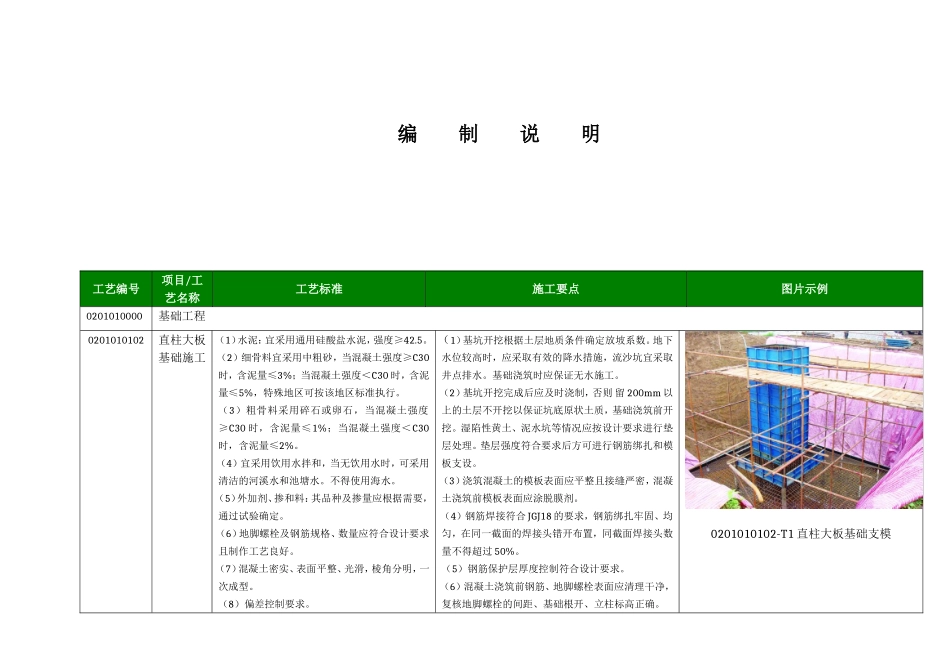

(8)偏差控制要求
(1)基坑开挖根据土层地质条件确定放坡系数
地下水位较高时,应采取有效的降水措施,流沙坑宜采取井点排水
基础浇筑时应保证无水施工

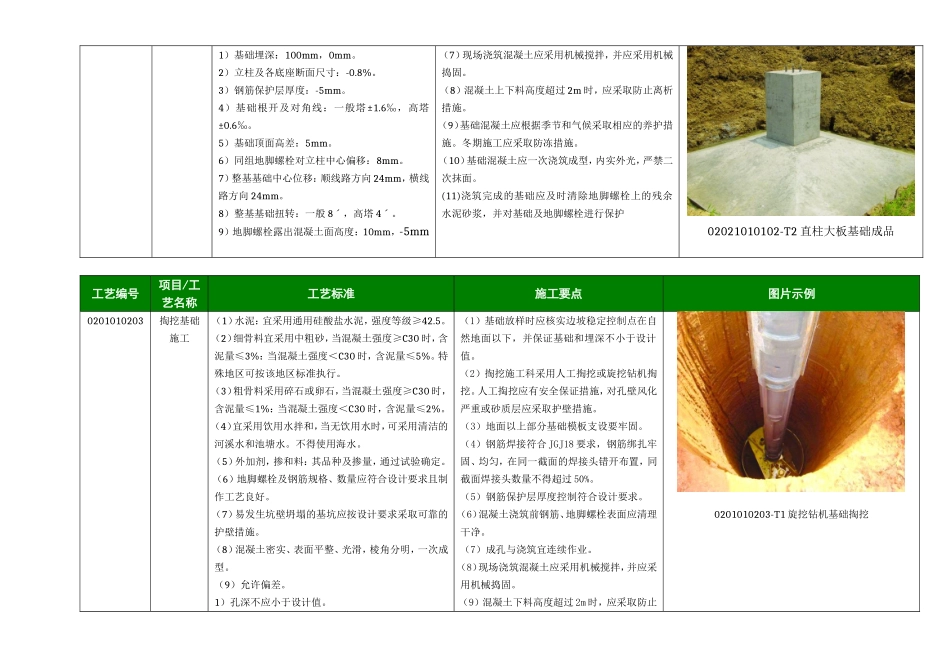

(2)基坑开挖完成后应及时浇制,否则留200mm以上的土层不开挖以保证坑底原状土质,基础浇筑前开挖
湿陷性黄土、泥水坑等情况应按设计要求进行垫层处理
垫层强度符合要求后方可进行钢筋绑扎和模板支设
(3)浇筑混凝土的模板表面应平整且接缝严密,混凝土浇筑前模板表面应涂脱膜剂
(4)钢筋焊接符合JGJ18的要求,钢筋绑扎牢固、均匀,在同一截面的焊接头错开布置,同截面焊接头数量不得超过50%
(5)钢筋保护层厚度控制符合设计要求
