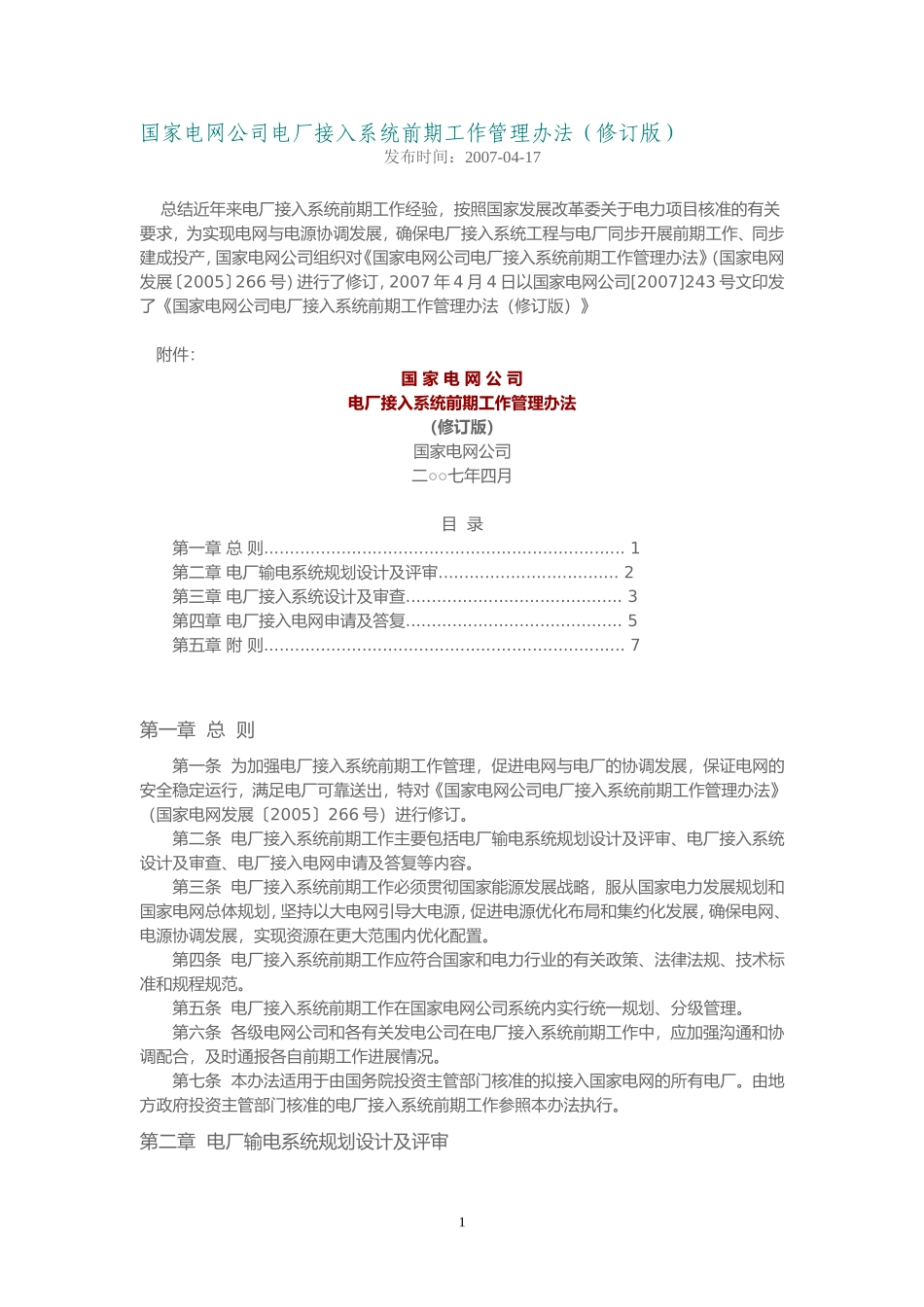

国家电网公司电厂接入系统前期工作管理办法(修订版)发布时间:2007-04-17总结近年来电厂接入系统前期工作经验,按照国家发展改革委关于电力项目核准的有关要求,为实现电网与电源协调发展,确保电厂接入系统工程与电厂同步开展前期工作、同步建成投产,国家电网公司组织对《国家电网公司电厂接入系统前期工作管理办法》(国家电网发展〔2005〕266号)进行了修订,2007年4月4日以国家电网公司[2007]243号文印发了《国家电网公司电厂接入系统前期工作管理办法(修订版)》附件:国家电网公司电厂接入系统前期工作管理办法(修订版)国家电网公司二○○七年四月目录第一章总则
1第二章电厂输电系统规划设计及评审
2第三章电厂接入系统设计及审查
3第四章电厂接入电网申请及答复
5第五章附则
7第一章总则第一条为加强电厂接入系统前期工作管理,促进电网与电厂的协调发展,保证电网的安全稳定运行,满足电厂可靠送出,特对《国家电网公司电厂接入系统前期工作管理办法》(国家电网发展〔2005〕266号)进行修订
第二条电厂接入系统前期工作主要包括电厂输电系统规划设计及评审、电厂接入系统设计及审查、电厂接入电网申请及答复等内容
第三条电厂接入系统前期工作必须贯彻国家能源发展战略,服从国家电力发展规划和国家电网
