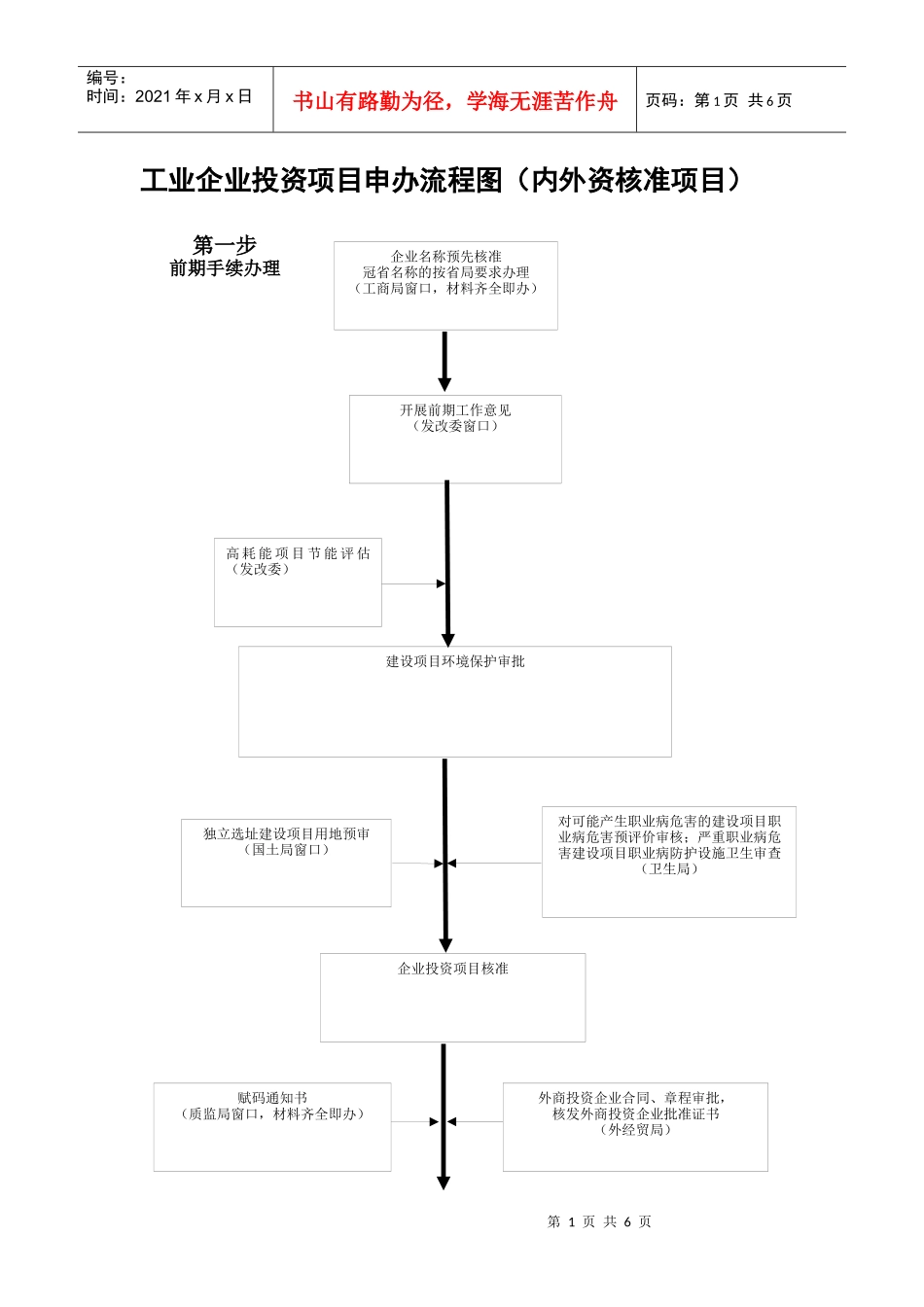

第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共6页工业企业投资项目申办流程图(内外资核准项目)企业名称预先核准冠省名称的按省局要求办理(工商局窗口,材料齐全即办)开展前期工作意见(发改委窗口)高耗能项目节能评估(发改委)建设项目环境保护审批独立选址建设项目用地预审(国土局窗口)企业投资项目核准外商投资企业合同、章程审批,核发外商投资企业批准证书(外经贸局)赋码通知书(质监局窗口,材料齐全即办)第一步前期手续办理对可能产生职业病危害的建设项目职业病危害预评价审核;严重职业病危害建设项目职业病防护设施卫生审查(卫生局)第2页共6页第1页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共6页工商营业执照(工商局窗口,材料齐全即办)组织机构代码证(质监局窗口,材料齐全即办)税务登记证(国税局、地税局窗口,材料齐全即办)外汇核准(外汇局)用地勘测定界报告(国土局)土地挂牌(国土分局,30日)第三步国土、规划、建设审批第二步工商、税务登记国有建设用地拍卖红线图(规划局窗口)高危行业项目设立审批(安监局窗口地震安评审批(地震局)企业摘牌、签订土地出让合同(国土分局)拨地定桩(测绘院,企业约定时间)第3页共6页第2页共6页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共6页建设用地规划许可证(规划局窗口)规划方案审查(规划局)办理建设用地批准书、企业缴纳土地出让金和契税后申领土地使用证(国土局窗口)建设项目人防审核(人防办窗口)正式供电方案答复(供电公司,高压单电源15个工作日,高压双电源30个工作日)施工图审查(施工图综合审查办组织建设、规划、安监、消防、气象、园林、地震等部门审查,并核发施工图综合审查合格证

)电力工程施工图审查前初步设计应报供电公司审查,初步审查通过后方可报请施工图审查(初
