第六节仪表施工方案及技术措施1、拟编制的主要施工方案及工作程序清单2、施工技术措施一览表3、主要施工方案3
1中子通量测量管系的安装工作程序3

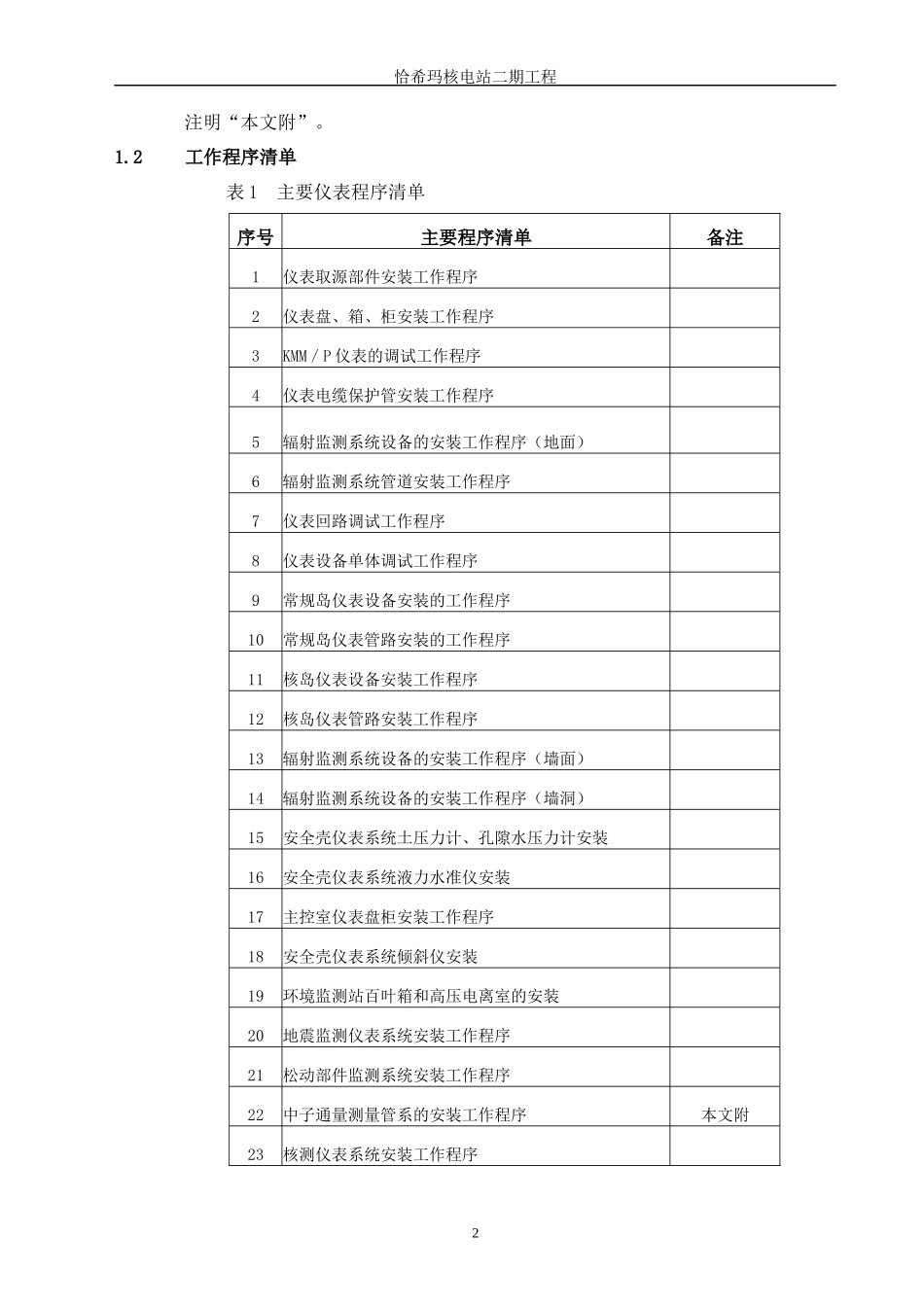

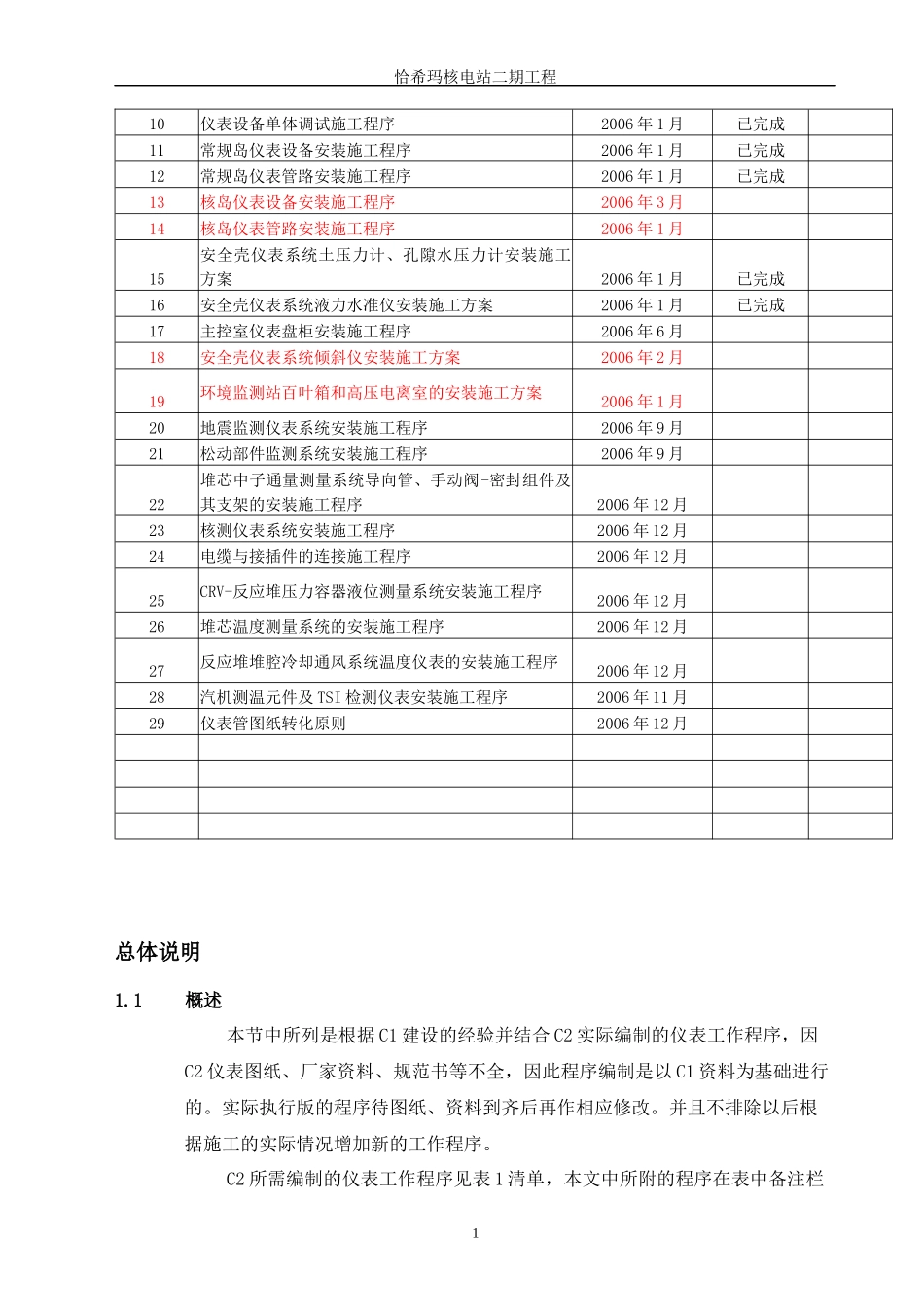

2汽机TSI监测仪表安装工作程序拟编制施工方案和工作程序清单(仪表)序号方案及程序名称计划编制完成时间完成状态备注1常规岛仪表取源部件安装施工程序2006年1月已完成2仪表就地箱的安装施工程序2006年1月已完成3KMM/P仪表的调试施工程序2006年1月已完成4仪表电缆保护管安装施工程序2006年1月已完成5辐射监测系统设备的安装施工程序(地面)2006年1月已完成6辐射监测系统设备的安装施工程序(墙面)2006年1月已完成7辐射监测系统设备的安装施工程序(墙洞)2006年1月已完成8辐射监测系统管道安装施工程序2006年1月已完成9仪表回路调试施工程序2006年1月已完成恰希玛核电站二期工程10仪表设备单体调试施工程序2006年1月已完成11常规岛仪表设备安装施工程序2006年1月已完成12常规岛仪表管路安装施工程序2006年1月已完成13核岛仪表设备安装施工程序2006年3月14核岛仪表管路安装施工程序2006年1月15安全壳仪表系统土压力计、孔隙水压力计安装施工方案2006年1月已完成16安全壳仪表系统液力水准仪安装施工方案2006年1月已完成17主控室仪表盘柜安装施工程序2006年6月18安全壳仪表系统倾斜仪安装施工方案2006年2月19环境监测站百叶箱和高压电离室的安装施工方案2006年1月20地震监测仪表系统安装施工程序2006年9月21松动部件监测系统安装施工程序2006年9月22堆芯中子通量测量系统导向管、手动阀-密封组件及其支架的安装施工程序2006年12月23核测仪表系统安装施工程序2006年12月24电缆与接插件的连接施工程序2006年12月25CRV-反应堆压力容器液位测量系统安装施工程序2006年12月2
