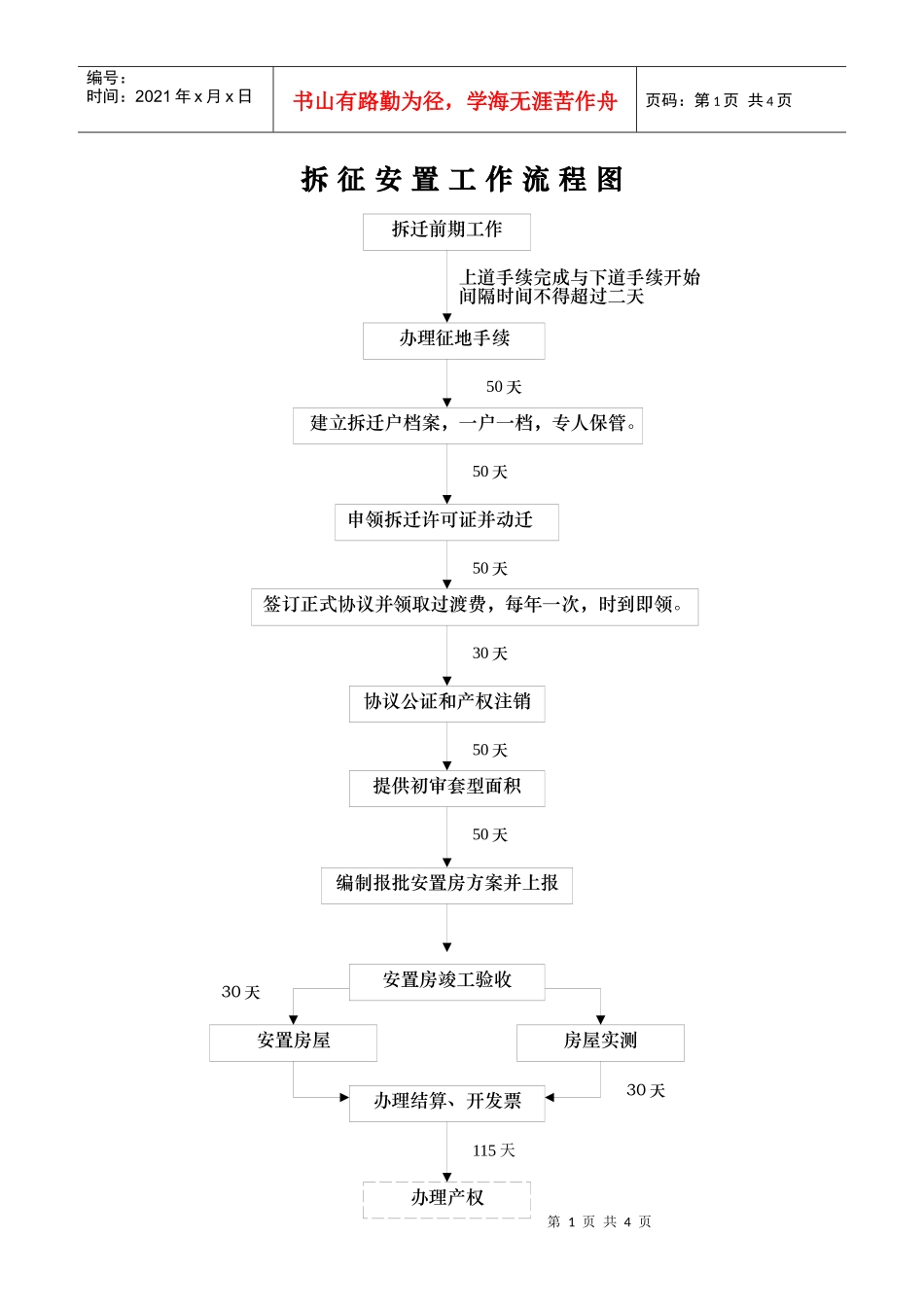

第1页共4页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共4页拆征安置工作流程图拆迁前期工作办理征地手续50天建立拆迁户档案,一户一档,专人保管

申领拆迁许可证并动迁50天50天协议公证和产权注销50天编制报批安置房方案并上报安置房屋上道手续完成与下道手续开始间隔时间不得超过二天签订正式协议并领取过渡费,每年一次,时到即领
30天提供初审套型面积50天安置房竣工验收房屋实测办理结算、开发票办理产权30天30天115天第2页共4页第1页共4页委托质监施工许可证开工工程招投标施工图纸建设用地许可证消防设计审批人防审核意见建筑规划设计红线城建档案保管费配套设施费(人防、消防、新型墙体押金)土地划拨书气象审批地质勘察报告扩初设计图纸勘察合同鉴证设计合同鉴证工程监理合同可行性研究报告可行性研究批复项目报建许可证环境影响评估30天编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共4页安置房工程建设管理流程图项目选址联系单核签项目选址联系单报批规划设计条件划定规划用地红线立项审批规划方案会审及批复扩初会审及批复建设项目报批年度计划建设工程规划许可证报批(副本)45天60天30天10天100天30天第3页共4页第2页共4页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共4页房屋契税证、产权证、土地证备案手续流程图资料汇总(15~20个工作日)施工图面积预测(40个工作日)申报安置计划(40个工作日)预缴物业维修资金(10~15个工作日)申报住宅区名称(10~15个工作日)申领预售许可证(10个工作日)工程竣工备案资料申报物业专项资金及物业用房上交手续(15~20个工作日)内部结算(20~25个工作日)契税备案(10个工作日)产权证备案(40个工作日)房屋产权面积实测(40个工作日)安置定位第4页共4页第3页共4页
