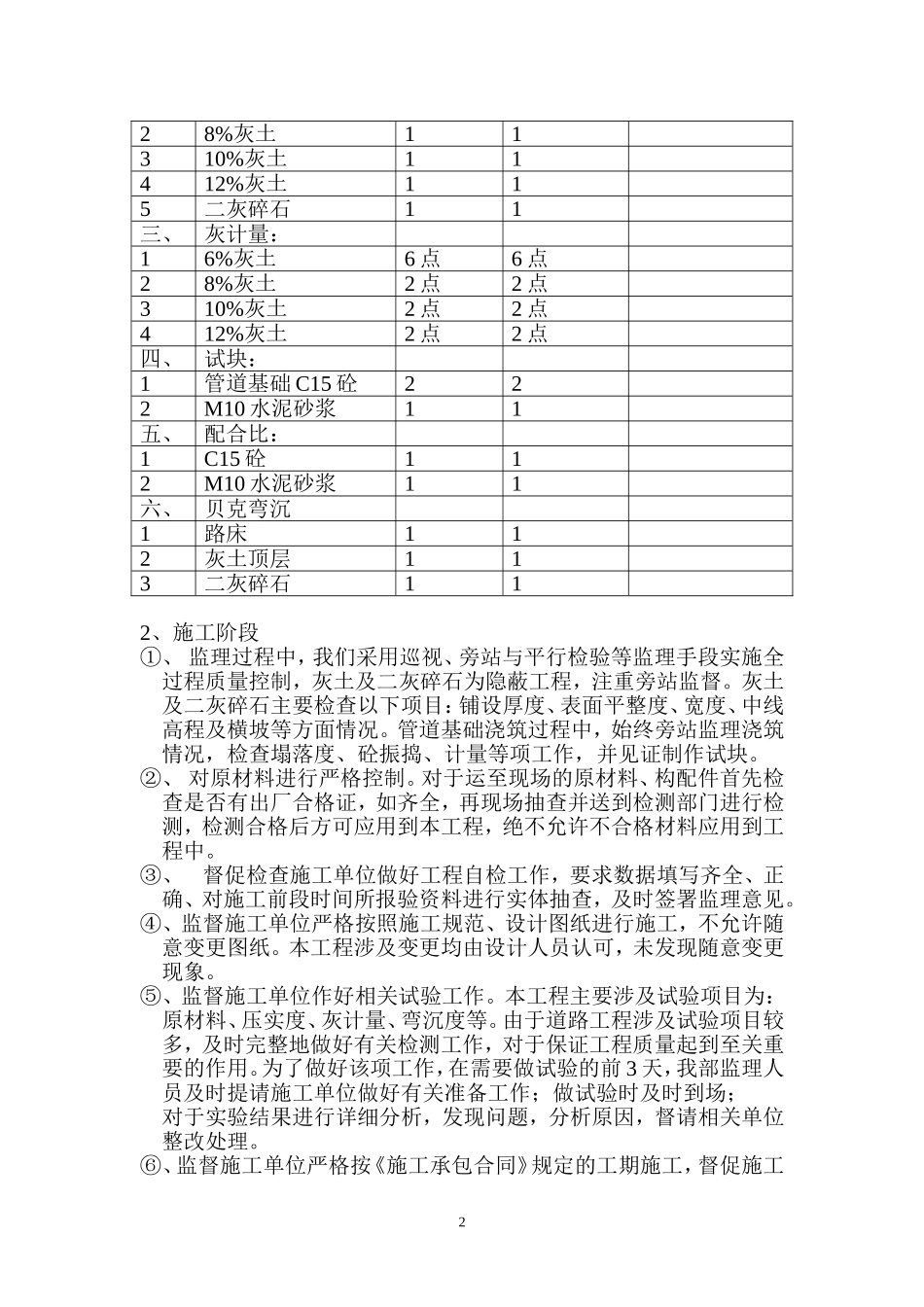

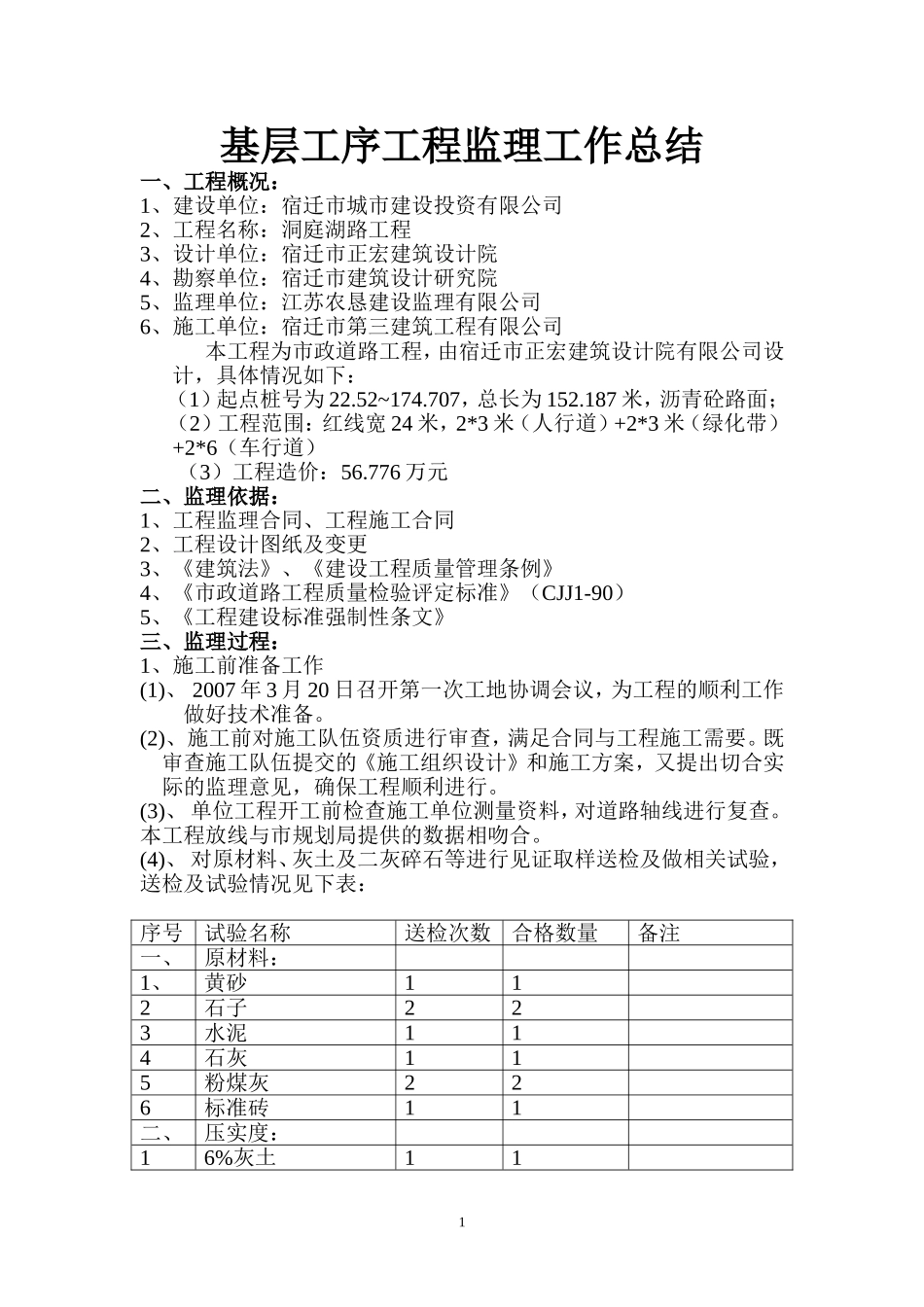

基层工序工程监理工作总结一、工程概况:1、建设单位:宿迁市城市建设投资有限公司2、工程名称:洞庭湖路工程3、设计单位:宿迁市正宏建筑设计院4、勘察单位:宿迁市建筑设计研究院5、监理单位:江苏农恳建设监理有限公司6、施工单位:宿迁市第三建筑工程有限公司本工程为市政道路工程,由宿迁市正宏建筑设计院有限公司设计,具体情况如下:(1)起点桩号为22.52~174.707,总长为152.187米,沥青砼路面;(2)工程范围:红线宽24米,2*3米(人行道)+2*3米(绿化带)+2*6(车行道)(3)工程造价:56.776万元二、监理依据:1、工程监理合同、工程施工合同2、工程设计图纸及变更3、《建筑法》、《建设工程质量管理条例》4、《市政道路工程质量检验评定标准》(CJJ1-90)5、《工程建设标准强制性条文》三、监理过程:1、施工前准备工作(1)、2007年3月20日召开第一次工地协调会议,为工程的顺利工作做好技术准备。(2)、施工前对施工队伍资质进行审查,满足合同与工程施工需要。既审查施工队伍提交的《施工组织设计》和施工方案,又提出切合实际的监理意见,确保工程顺利进行。(3)、单位工程开工前检查施工单位测量资料,对道路轴线进行复查。本工程放线与市规划局提供的数据相吻合。(4)、对原材料、灰土及二灰碎石等进行见证取样送检及做相关试验,送检及试验情况见下表:序号试验名称送检次数合格数量备注一、原材料:1、黄砂112石子223水泥114石灰115粉煤灰226标准砖11二、压实度:16%灰土11128%灰土11310%灰土11412%灰土115二灰碎石11三、灰计量:16%灰土6点6点28%灰土2点2点310%灰土2点2点412%灰土2点2点四、试块:1管道基础C15砼222M10水泥砂浆11五、配合比:1C15砼112M10水泥砂浆11六、贝克弯沉1路床112灰土顶层113二灰碎石112、施工阶段①、监理过程中,我们采用巡视、旁站与平行检验等监理手段实施全过程质量控制,灰土及二灰碎石为隐蔽工程,注重旁站监督。灰土及二灰碎石主要检查以下项目:铺设厚度、表面平整度、宽度、中线高程及横坡等方面情况。管道基础浇筑过程中,始终旁站监理浇筑情况,检查塌落度、砼振捣、计量等项工作,并见证制作试块。②、对原材料进行严格控制。对于运至现场的原材料、构配件首先检查是否有出厂合格证,如齐全,再现场抽查并送到检测部门进行检测,检测合格后方可应用到本工程,绝不允许不合格材料应用到工程中。③、督促检查施工单位做好工程自检工作,要求数据填写齐全、正确、对施工前段时间所报验资料进行实体抽查,及时签署监理意见。④、监督施工单位严格按照施工规范、设计图纸进行施工,不允许随意变更图纸。本工程涉及变更均由设计人员认可,未发现随意变更现象。⑤、监督施工单位作好相关试验工作。本工程主要涉及试验项目为:原材料、压实度、灰计量、弯沉度等。由于道路工程涉及试验项目较多,及时完整地做好有关检测工作,对于保证工程质量起到至关重要的作用。为了做好该项工作,在需要做试验的前3天,我部监理人员及时提请施工单位做好有关准备工作;做试验时及时到场;对于实验结果进行详细分析,发现问题,分析原因,督请相关单位整改处理。⑥、监督施工单位严格按《施工承包合同》规定的工期施工,督促施工2单位上报下周工作计划,适时调整工作计划并采取必要保证措施,确保阶段计划的实现。四、发现问题及处理经过:1、部分灰土中土颗粒偏大。在检查8%灰土回填时,我们发现部分灰土中土颗粒偏大,立即请施工单位整改处理,整改合格后方可进行下道工序。2、部分二灰碎石表面平整度不够。在检查二灰碎石表面平整度时,我们发现部分二灰碎石平整度达不到要求,立即请施工单位整改处理,直到达到规范要求。五、质量评定结论:本工程基层工序质量保证资料和验收资料齐全,相关试验的项目、频数及其试验结果都满足设计要求。本基层工序质量等级,经监理评定为合格,可以进入下道工序的施工。宿迁市洞庭湖路基层工序工程监理工3作总结江苏农恳建设监理有限公司二○○七年七月4
