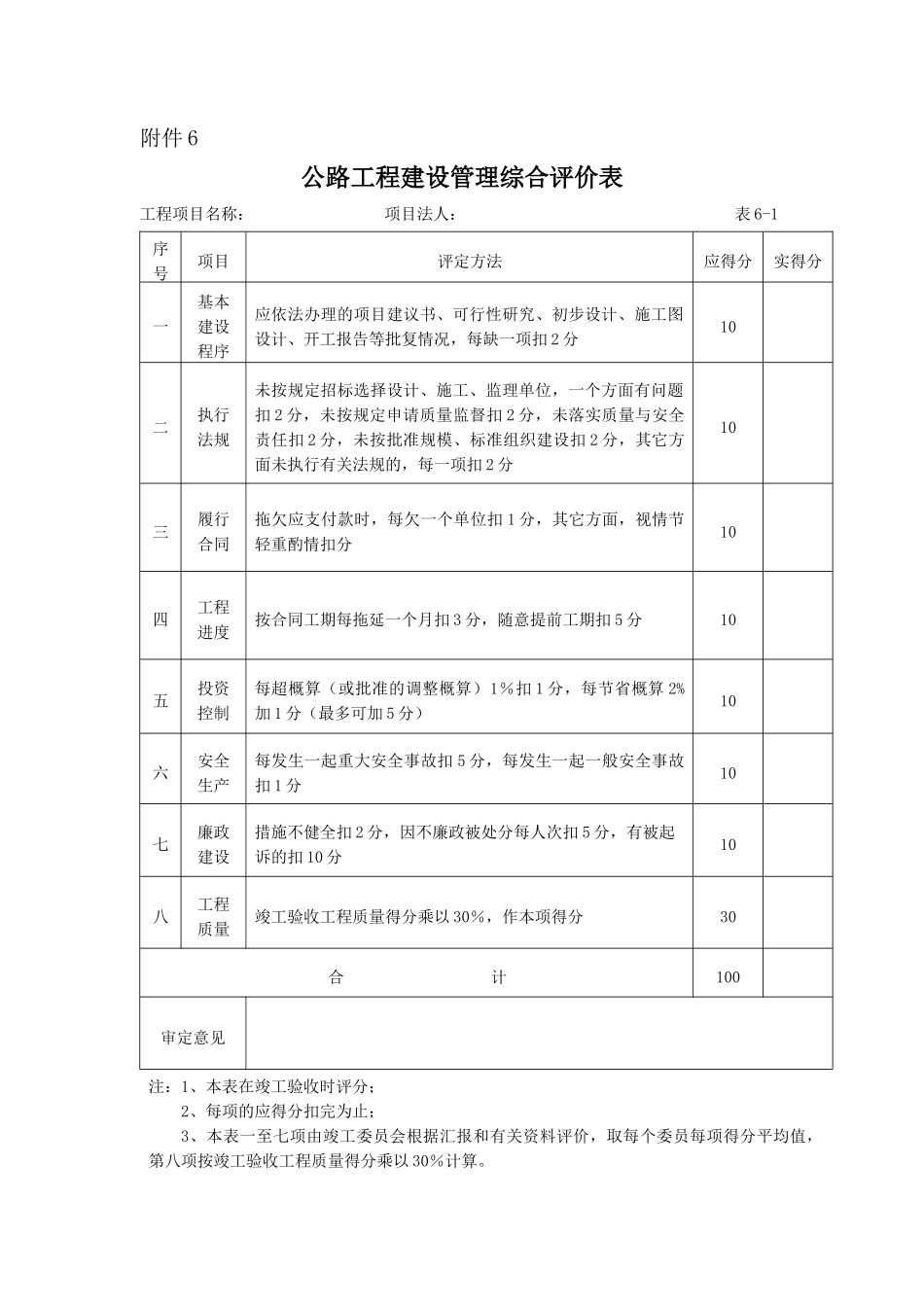

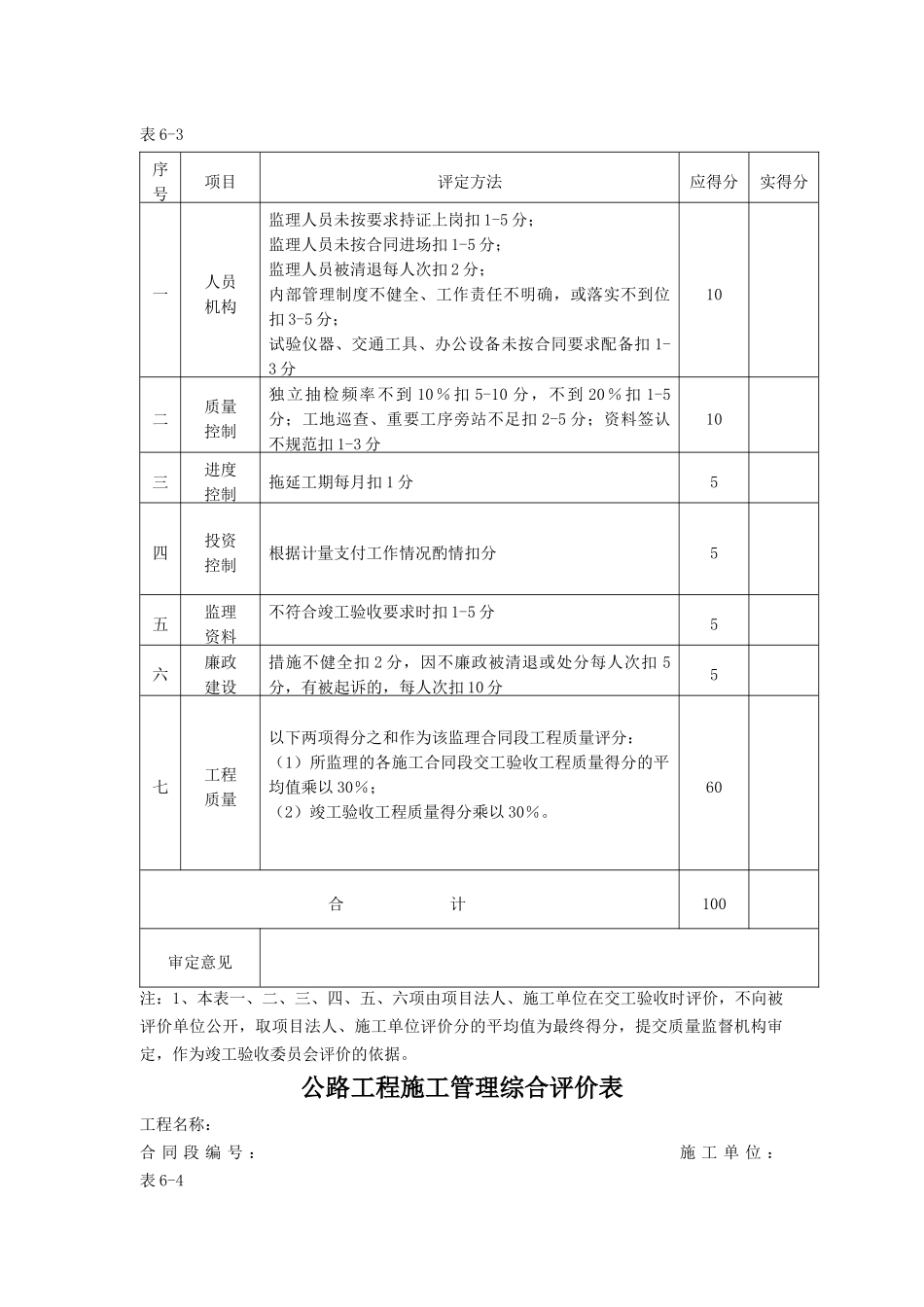

附件6公路工程建设管理综合评价表工程项目名称:项目法人:表6-1序号项目评定方法应得分实得分一基本建设程序应依法办理的项目建议书、可行性研究、初步设计、施工图设计、开工报告等批复情况,每缺一项扣2分10二执行法规未按规定招标选择设计、施工、监理单位,一个方面有问题扣2分,未按规定申请质量监督扣2分,未落实质量与安全责任扣2分,未按批准规模、标准组织建设扣2分,其它方面未执行有关法规的,每一项扣2分10三履行合同拖欠应支付款时,每欠一个单位扣1分,其它方面,视情节轻重酌情扣分10四工程进度按合同工期每拖延一个月扣3分,随意提前工期扣5分10五投资控制每超概算(或批准的调整概算)1%扣1分,每节省概算2%加1分(最多可加5分)10六安全生产每发生一起重大安全事故扣5分,每发生一起一般安全事故扣1分10七廉政建设措施不健全扣2分,因不廉政被处分每人次扣5分,有被起诉的扣10分10八工程质量竣工验收工程质量得分乘以30%,作本项得分30合计100审定意见注:1、本表在竣工验收时评分;2、每项的应得分扣完为止;3、本表一至七项由竣工委员会根据汇报和有关资料评价,取每个委员每项得分平均值,第八项按竣工验收工程质量得分乘以30%计算

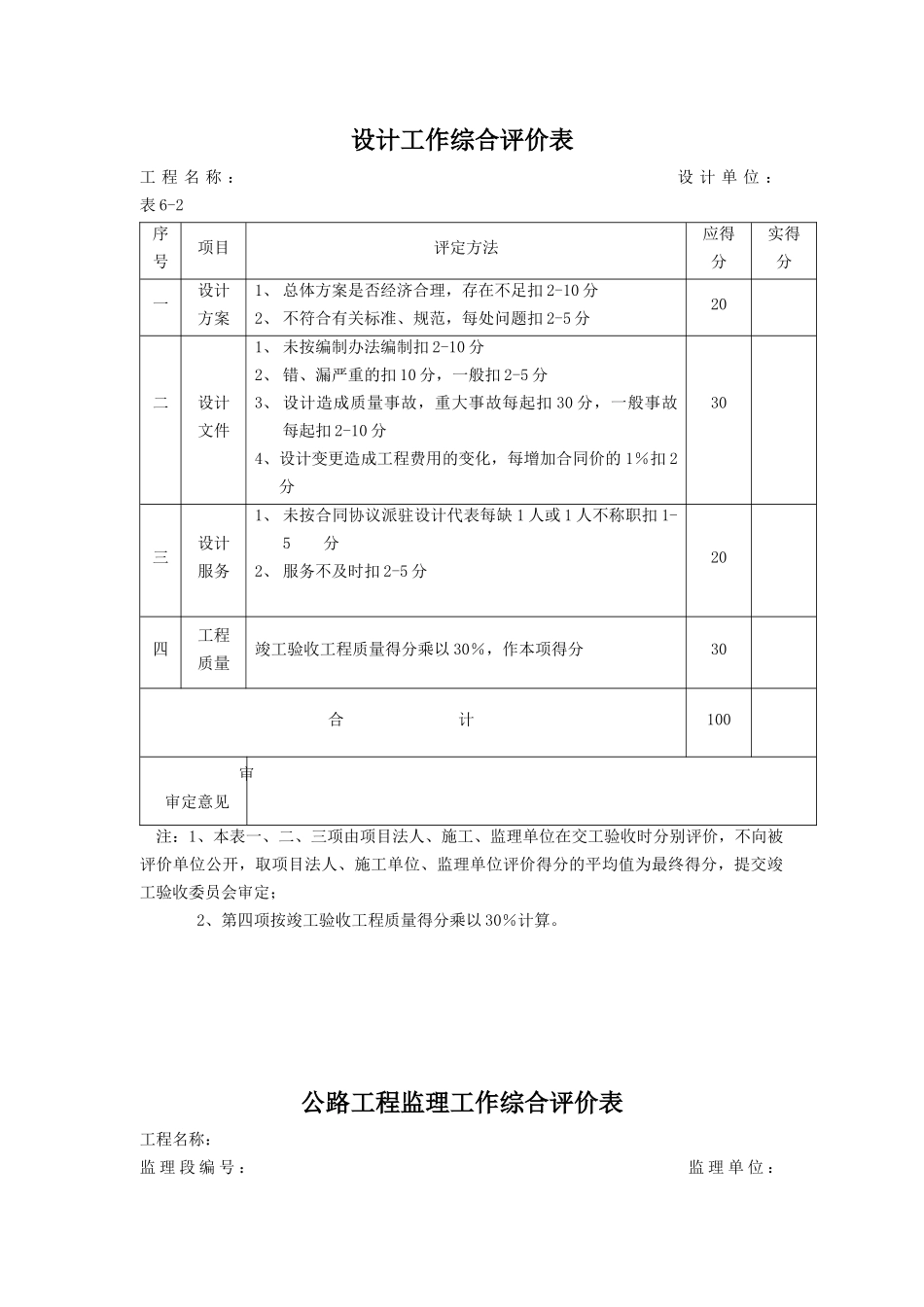

设计工作综合评价表工程名称:设计单位:表6-2序号项目评定方法应得分实得分一设计方案1、总体方案是否经济合理,存在不足扣2-10分2、不符合有关标准、规范,每处问题扣2-5分20二设计文件1、未按编制办法编制扣2-10分2、错、漏严重的扣10分,一般扣2-5分3、设计造成质量事故,重大事故每起扣30分,一般事故每起扣2-10分4、设计变更造成工程费用的变化,每增加合同价的1%扣2分30三设计服务1、未按合同协议派驻设计代表每缺1人或1人不称职扣1-5分2、服务不及时扣2-5分20四工程质量竣工验收工程质量得分乘以30%,作本项得分30合计100审审定意见注:
