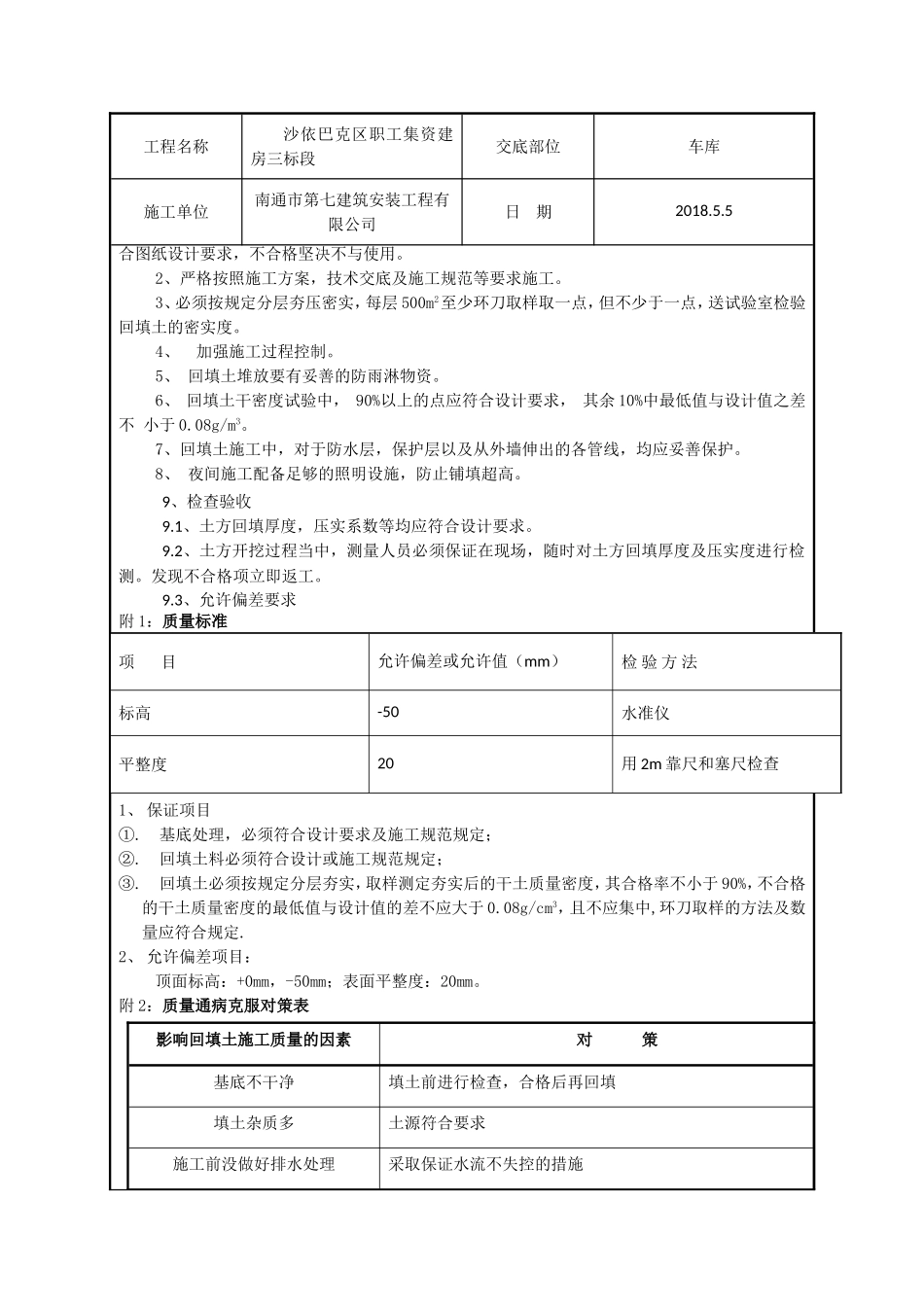

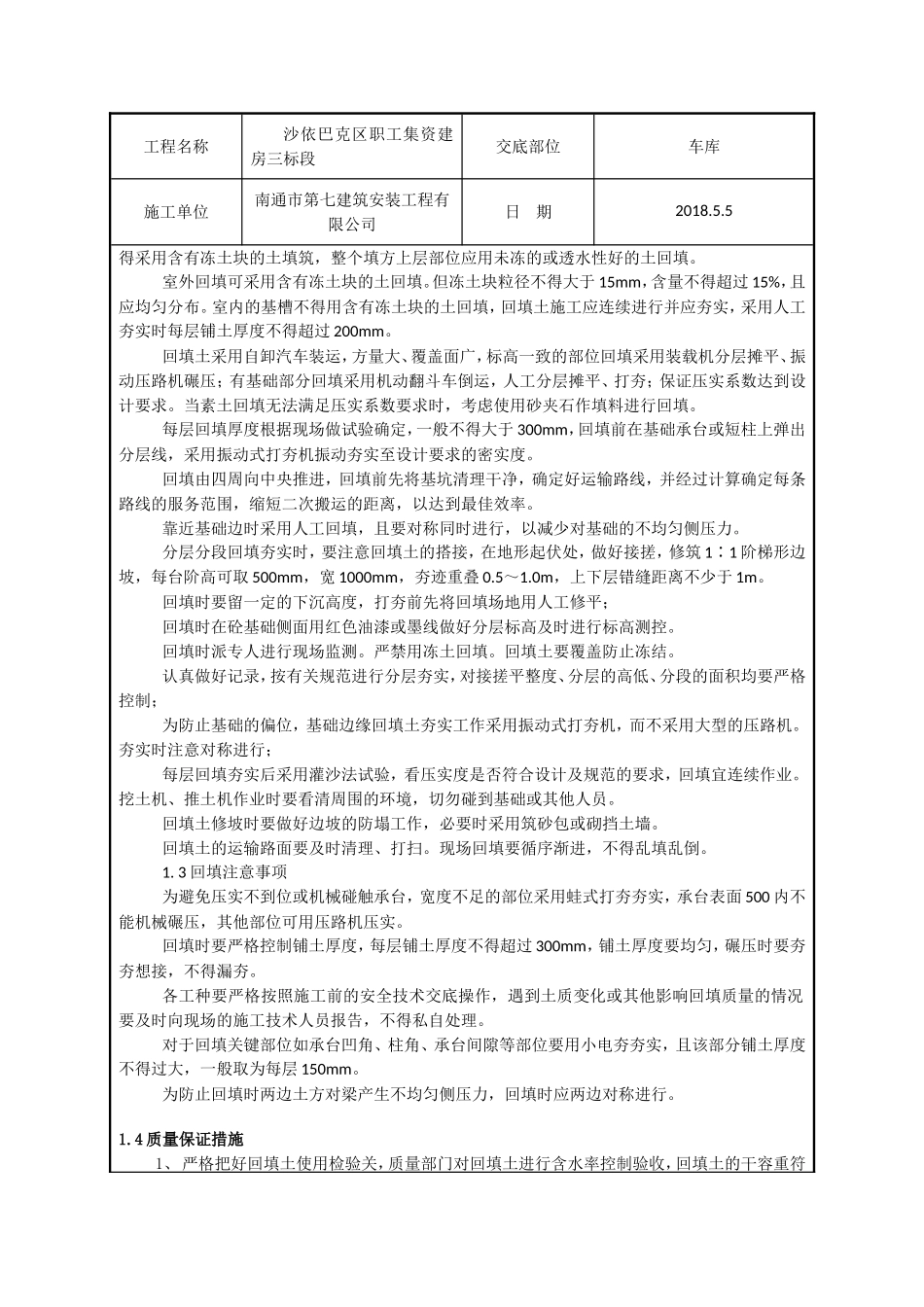

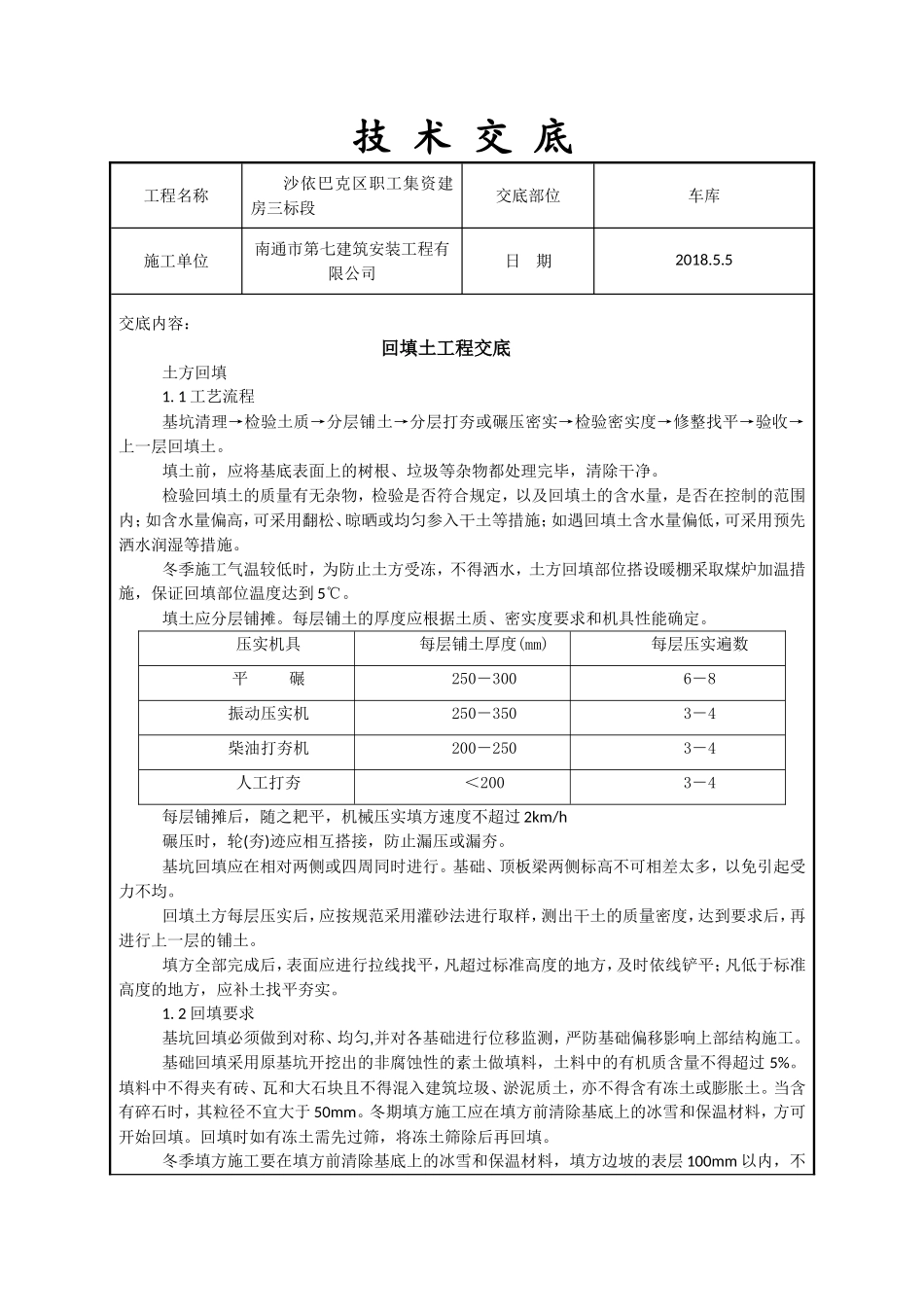

技术交底工程名称沙依巴克区职工集资建房三标段交底部位车库施工单位南通市第七建筑安装工程有限公司日期2018
5交底内容:回填土工程交底土方回填1
1工艺流程基坑清理→检验土质→分层铺土→分层打夯或碾压密实→检验密实度→修整找平→验收→上一层回填土
填土前,应将基底表面上的树根、垃圾等杂物都处理完毕,清除干净
检验回填土的质量有无杂物,检验是否符合规定,以及回填土的含水量,是否在控制的范围内;如含水量偏高,可采用翻松、晾晒或均匀参入干土等措施;如遇回填土含水量偏低,可采用预先洒水润湿等措施
冬季施工气温较低时,为防止土方受冻,不得洒水,土方回填部位搭设暖棚采取煤炉加温措施,保证回填部位温度达到5℃
填土应分层铺摊
每层铺土的厚度应根据土质、密实度要求和机具性能确定
压实机具每层铺土厚度(mm)每层压实遍数平碾250-3006-8振动压实机250-3503-4柴油打夯机200-2503-4人工打夯<2003-4每层铺摊后,随之耙平,机械压实填方速度不超过2km/h碾压时,轮(夯)迹应相互搭接,防止漏压或漏夯
基坑回填应在相对两侧或四周同时进行
基础、顶板梁两侧标高不可相差太多,以免引起受力不均
回填土方每层压实后,应按规范采用灌砂法进行取样,测出干土的质量密度,达到要求后,再进行上一层的铺土
填方全部完成后,表面应进行拉线找平,凡超过标准高度的地方,及时依线铲平;凡低于标准高度的地方,应补土找平夯实
2回填要求基坑回填必须做到对称、均匀,并对各基础进行位移监测,严防基础偏移影响上部结构施工
基础回填采用原基坑开挖出的非腐蚀性的素土做填料,土料中的有机质含量不得超过5%
填料中不得夹有砖、瓦和大石块且不得混入建筑垃圾、淤泥质土,亦不得含有冻土或膨胀土
当含有碎石时,其粒径不宜大于50mm
冬期填方施工应在填方前清除基底上的冰雪和保温材料,方可开始回填
回填时如有冻土需先过
