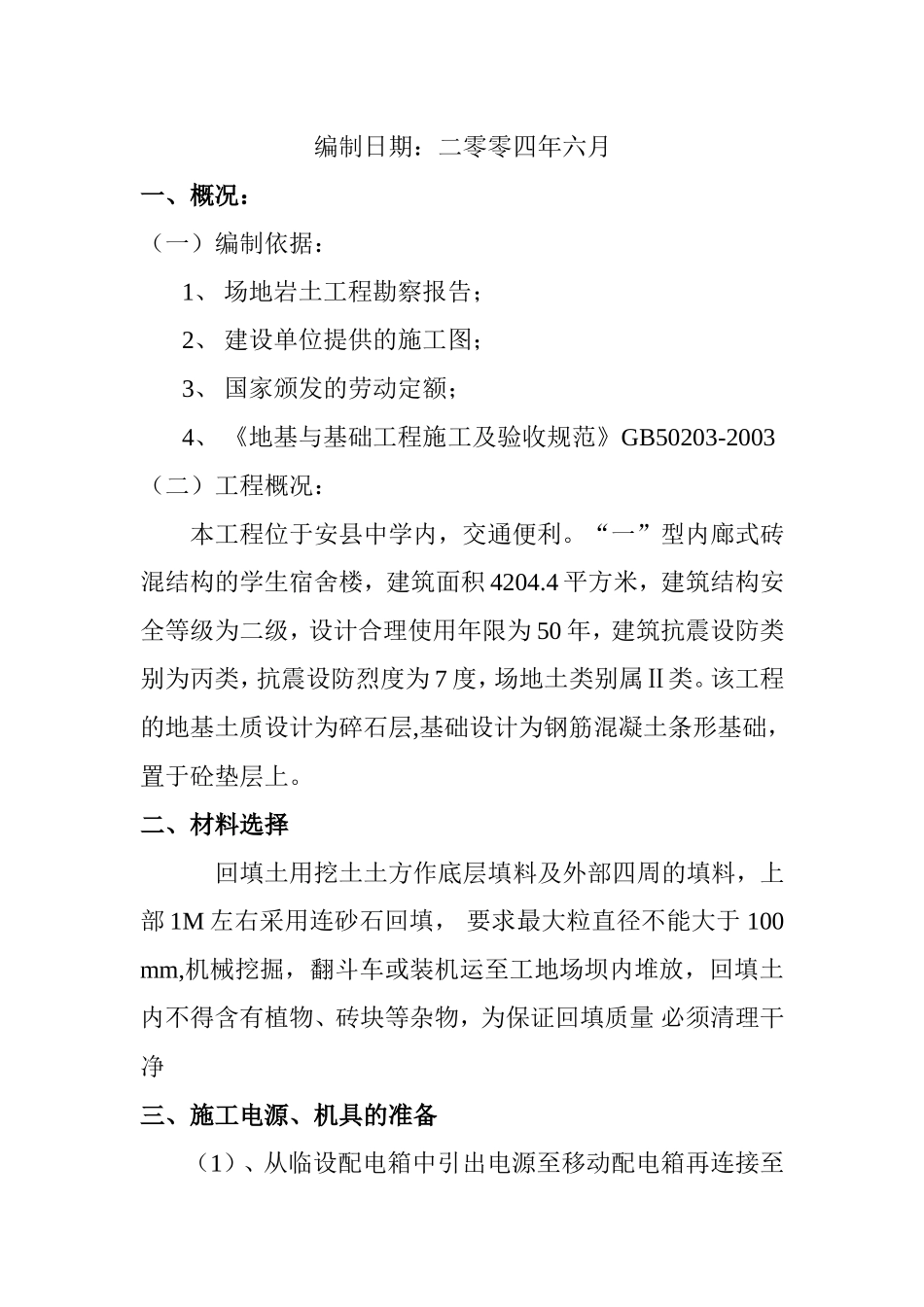

安县中学学生宿舍2#楼工程基础回填施工方案编制单位:绵阳市华明实业有限公编制日期:二零零四年六月一、概况:(一)编制依据:1、场地岩土工程勘察报告;2、建设单位提供的施工图;3、国家颁发的劳动定额;4、《地基与基础工程施工及验收规范》GB50203-2003(二)工程概况:本工程位于安县中学内,交通便利
“一”型内廊式砖混结构的学生宿舍楼,建筑面积4204
4平方米,建筑结构安全等级为二级,设计合理使用年限为50年,建筑抗震设防类别为丙类,抗震设防烈度为7度,场地土类别属Ⅱ类
该工程的地基土质设计为碎石层,基础设计为钢筋混凝土条形基础,置于砼垫层上

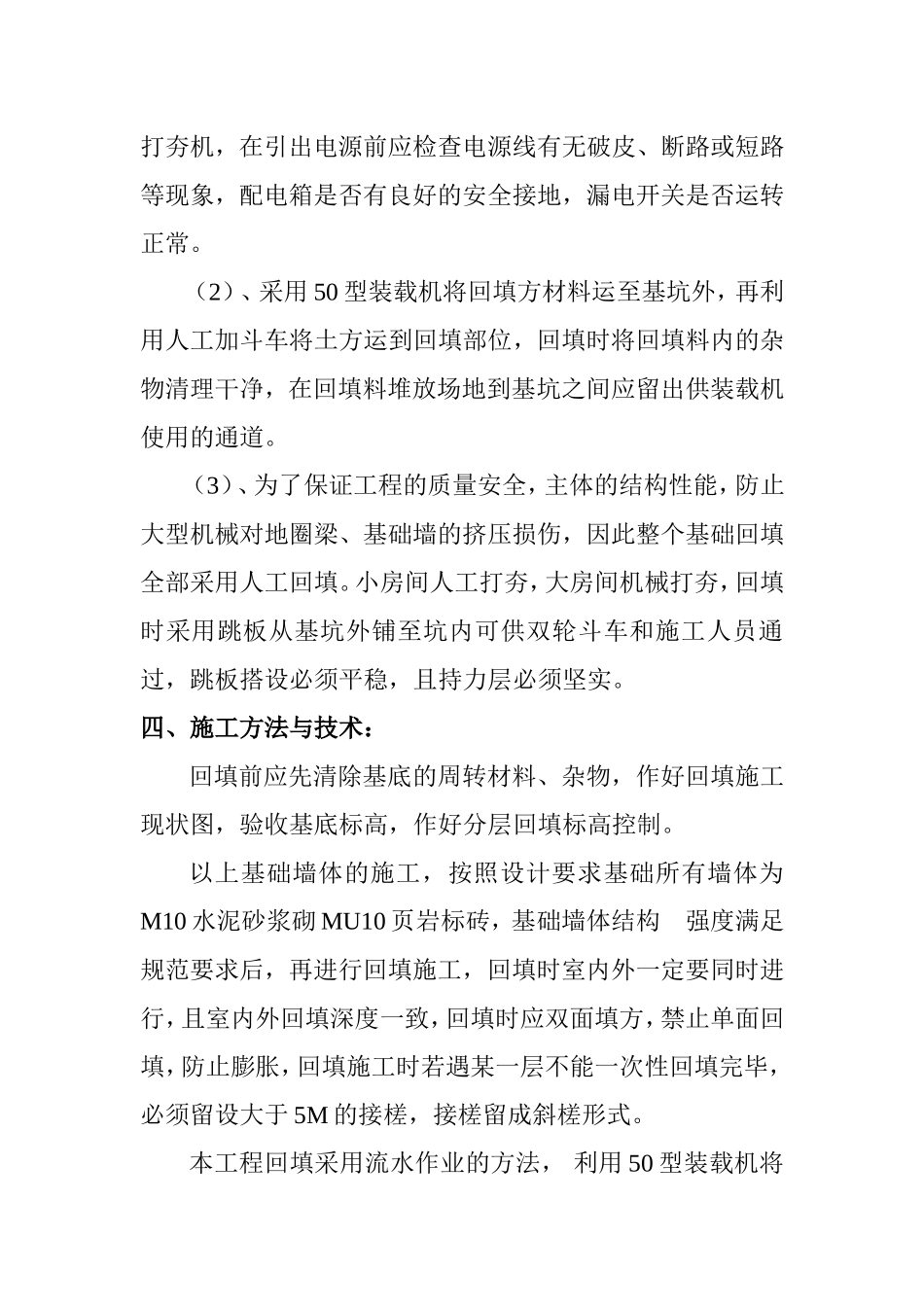

二、材料选择回填土用挖土土方作底层填料及外部四周的填料,上部1M左右采用连砂石回填,要求最大粒直径不能大于100mm,机械挖掘,翻斗车或装机运至工地场坝内堆放,回填土内不得含有植物、砖块等杂物,为保证回填质量必须清理干净三、施工电源、机具的准备(1)、从临设配电箱中引出电源至移动配电箱再连接至打夯机,在引出电源前应检查电源线有无破皮、断路或短路等现象,配电箱是否有良好的安全接地,漏电开关是否运转正常
(2)、采用50型装载机将回填方材料运至基坑外,再利用人工加斗车将土方运到回填部位,回填时将回填料内的杂物清理干净,在回填料堆放场地到基坑之间应留出供装载机使用的通道
(3)、为了保证工程的质量安全,主体的结构性能,防止大型机械对地圈梁、基础墙的挤压损伤,因此整个基础回填全部采用人工回填
小房间人工打夯,大房间机械打夯,回填时采用跳板从基坑外铺至坑内可供双轮斗车和施工人员通过,跳板搭设必须平稳,且持力层必须坚实
四、施工方法与技术:回填前应先清除基底的周转材料、杂物,作好回填施工现状图,验收基底标高,作好分层回填标高控制
以上基础墙体的施工,按照设计要求基础所有墙体为M10水泥砂浆砌MU10页岩标砖,基础墙体结构强度满足规范要求后,
