西充县北部新城谯周大道北一段高边坡工程垂直运输专项施工方案一、编制依据1
西充北部新城谯周大道北一段高边坡工程施工图纸
龙门架及井字架物料提升机安全技术规范JGJ88-20103建筑施工扣件式钢管脚手架安全技术规范JGJB-20114
建筑机械适用安全技术规程JGJ33-20125
《施工临时用电方案》6
地勘报告及现场开挖地基承载力情况7
《建筑施工安全检查标准》JGJ59-2011二、工程概况本工程为西充县北部新城谯周大道北一段高边坡工程
工程地址:位于西充县北部新城谯周大道北一段东
工程性质为市政工程道路路堑工程边坡地质灾害治理
治理方案为:截排水沟+削坡(清坡修整)+锚杆格构+护面墙+泄水孔
A段工程主要内容为道路侧总长234m(设计),最高点66
73m(设计)范围内,按边坡现场地质土层分布从下到上划分出一至七级边坡灾害治理范围
B段工程主要内容为道路侧总长约120m(设计),最高点约28m(设计)范围内,按边坡现场地质土层分布从下到上划分出一至四级边坡灾害治理范围

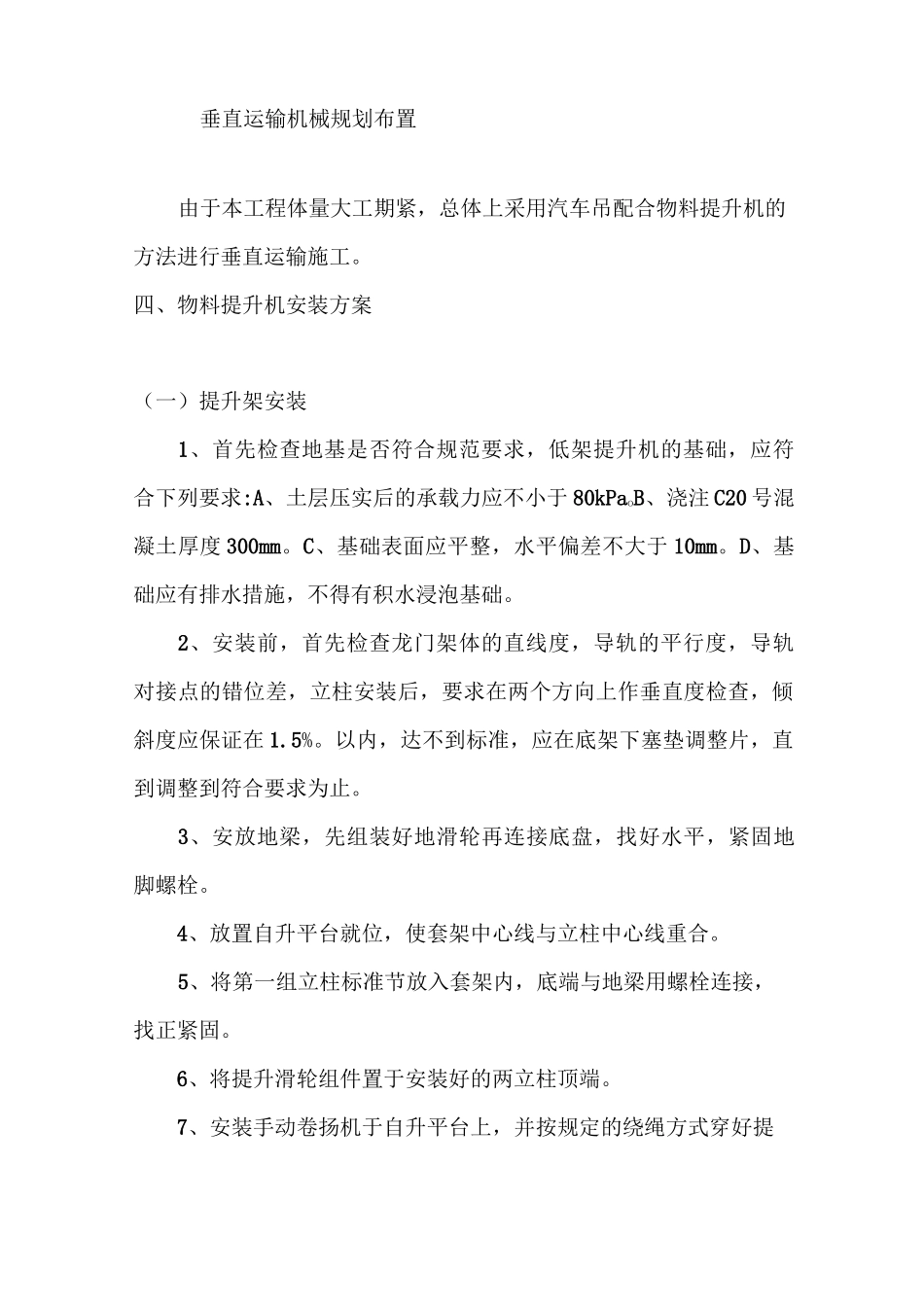

垂直运输机械规划布置由于本工程体量大工期紧,总体上采用汽车吊配合物料提升机的方法进行垂直运输施工
四、物料提升机安装方案(一)提升架安装1、首先检查地基是否符合规范要求,低架提升机的基础,应符合下列要求:A、土层压实后的承载力应不小于80kPaoB、浇注C20号混凝土厚度300mm
C、基础表面应平整,水平偏差不大于10mm
D、基础应有排水措施,不得有积水浸泡基础
2、安装前,首先检查龙门架体的直线度,导轨的平行度,导轨对接点的错位差,立柱安装后,要求在两个方向上作垂直度检查,倾斜度应保证在1
以内,达不到标准,应在底架下塞垫调整片,直到调整到符合要求为止
3、安放地梁,先组装好地滑轮再连接底盘,找好水平,紧固地脚螺栓
4、放置自升平台就位,使套架中心线与立柱中心线重合

5、将第一组立柱标
