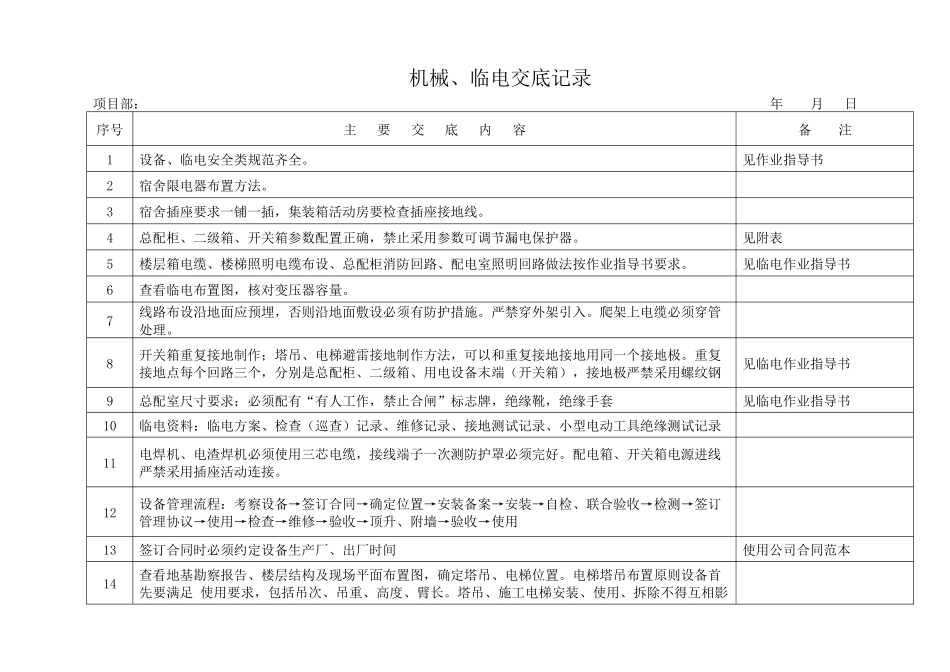

2015年中天五建临电设备资料表格汇总2015年3月机械、临电交底记录项目部:年月日序号主要交底内容备注1设备、临电安全类规范齐全
见作业指导书2宿舍限电器布置方法
3宿舍插座要求一铺一插,集装箱活动房要检查插座接地线
4总配柜、二级箱、开关箱参数配置正确,禁止采用参数可调节漏电保护器
见附表5楼层箱电缆、楼梯照明电缆布设、总配柜消防回路、配电室照明回路做法按作业指导书要求
见临电作业指导书6查看临电布置图,核对变压器容量
7线路布设沿地面应预埋,否则沿地面敷设必须有防护措施
严禁穿外架引入
爬架上电缆必须穿管处理
8开关箱重复接地制作;塔吊、电梯避雷接地制作方法,可以和重复接地接地用同一个接地极
重复接地点每个回路三个,分别是总配柜、二级箱、用电设备末端(开关箱),接地极严禁采用螺纹钢见临电作业指导书9总配室尺寸要求;必须配有“有人工作,禁止合闸”标志牌,绝缘靴,绝缘手套见临电作业指导书10临电资料:临电方案、检查(巡查)记录、维修记录、接地测试记录、小型电动工具绝缘测试记录11电焊机、电渣焊机必须使用三芯电缆,接线端子一次测防护罩必须完好
配电箱、开关箱电源进线严禁采用插座活动连接
12设备管理流程:考察设备→签订合同→确定位置→安装备案→安装→自检、联合验收→检测→签订管理协议→使用→检查→维修→验收→顶升、附墙→验收→使用13签订合同时必须约定设备生产厂、出厂时间使用公司合同范本14查看地基勘察报告、楼层结构及现场平面布置图,确定塔吊、电梯位置
电梯塔吊布置原则设备首先要满足使用要求,包括吊次、吊重、高度、臂长
塔吊、施工电梯安装、使用、拆除不得互相影响设备位置布置时必须将建筑物和设备有关的地下部分、地上部分图纸及地基勘察报告全部熟悉,禁止只看一部分图纸然后认为上下结构相同
15除土质承载力必须满足说明书要求外还必须做3:7灰土处理,灰土各边宽度必须超出混凝土基础0
