30米预制箱梁施工技术交底编制:复核:接收人:日照正诺市政工程有限公司2012年6月12日技术交底书一、工程概况:洙赵新河桥上部结构为30米预应力混凝土连续箱梁,3联11孔共计88片
箱梁采取单箱单独预制安装,现浇连续接头,先简支后连续的结构体系
箱梁为斜腹式结构,腹板宽20~27cm,底板厚18~25cm,顶板厚18cm,腹板和底板中有波纹管穿过,顶板连续采用负弯矩混凝土接头
从预制梁的结构特点来看,混凝土浇注是保证预制梁质量的关键环节

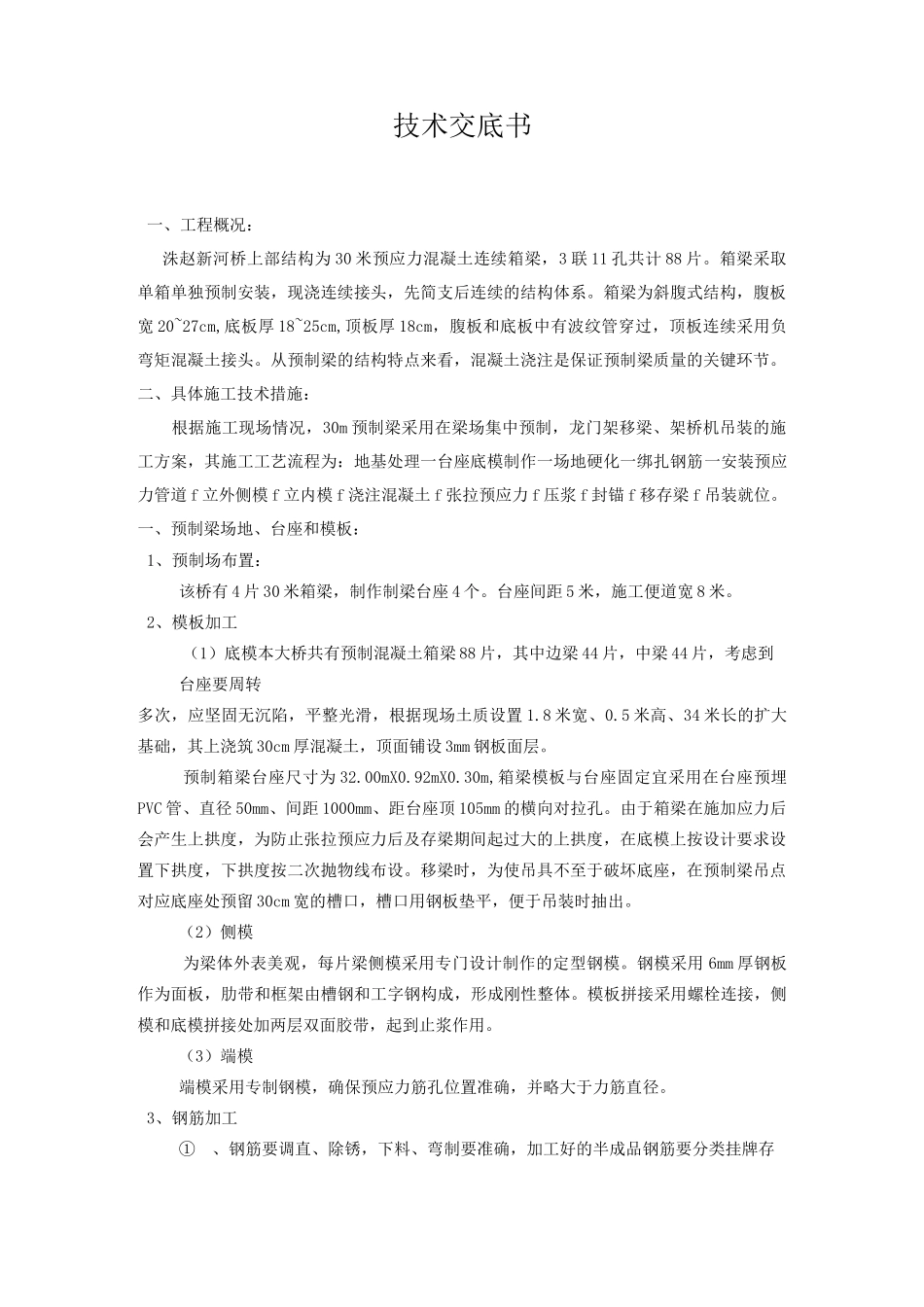

二、具体施工技术措施:根据施工现场情况,30m预制梁采用在梁场集中预制,龙门架移梁、架桥机吊装的施工方案,其施工工艺流程为:地基处理一台座底模制作一场地硬化一绑扎钢筋一安装预应力管道f立外侧模f立内模f浇注混凝土f张拉预应力f压浆f封锚f移存梁f吊装就位
一、预制梁场地、台座和模板:1、预制场布置:该桥有4片30米箱梁,制作制梁台座4个
台座间距5米,施工便道宽8米
2、模板加工(1)底模本大桥共有预制混凝土箱梁88片,其中边梁44片,中梁44片,考虑到台座要周转多次,应坚固无沉陷,平整光滑,根据现场土质设置1
5米高、34米长的扩大基础,其上浇筑30cm厚混凝土,顶面铺设3mm钢板面层
预制箱梁台座尺寸为32
30m,箱梁模板与台座固定宜采用在台座预埋PVC管、直径50mm、间距1000mm、距台座顶105mm的横向对拉孔
由于箱梁在施加应力后会产生上拱度,为防止张拉预应力后及存梁期间起过大的上拱度,在底模上按设计要求设置下拱度,下拱度按二次抛物线布设
移梁时,为使吊具不至于破坏底座,在预制梁吊点对应底座处预留30cm宽的槽口,槽口用钢板垫平,便于吊装时抽出
(2)侧模为梁体外表美观,每片梁侧模采用专门设计制作的定型钢模

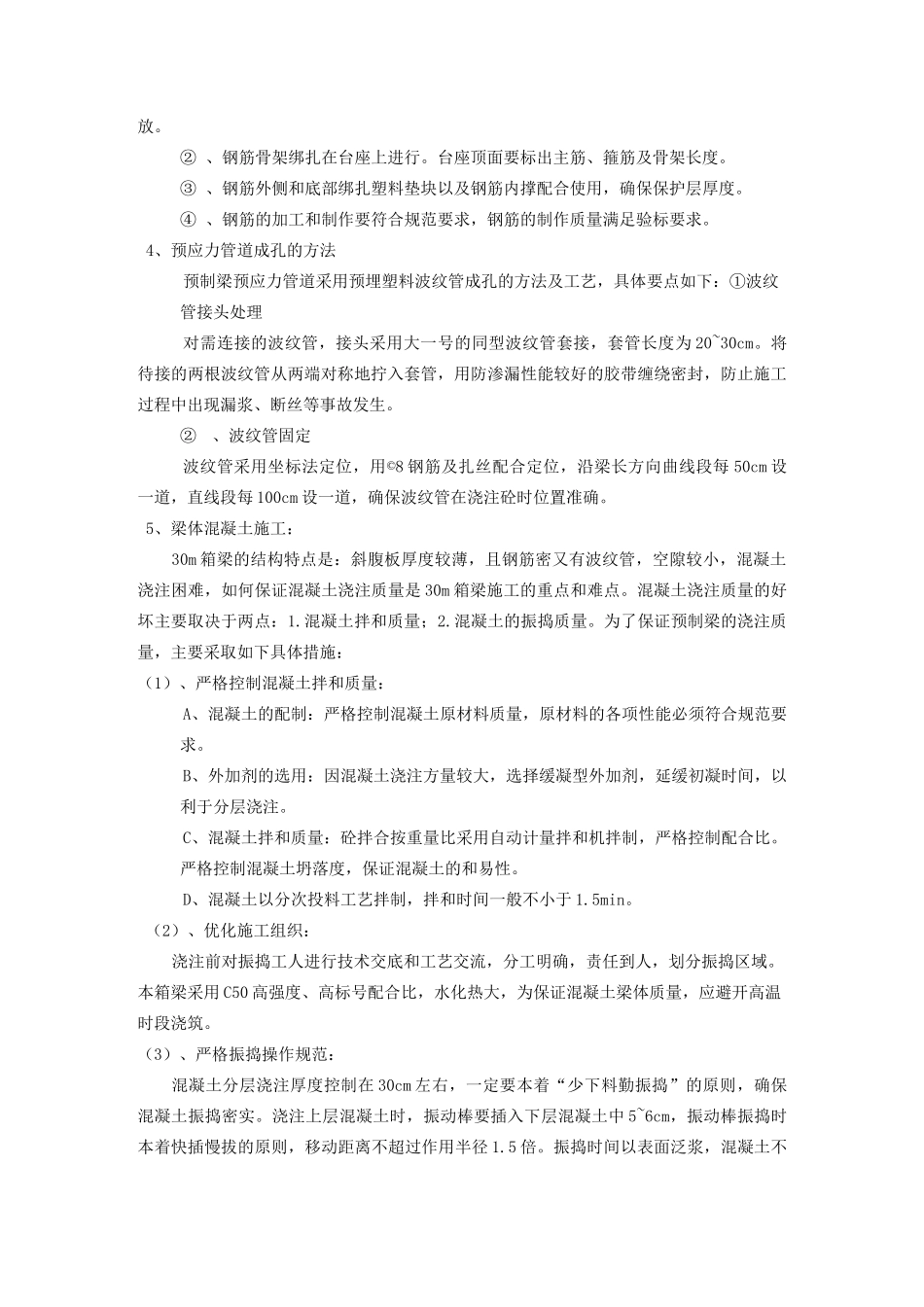

钢模采用6mm厚钢板作为面板,肋带和框架由槽钢和工字钢构成,形成刚性整体
