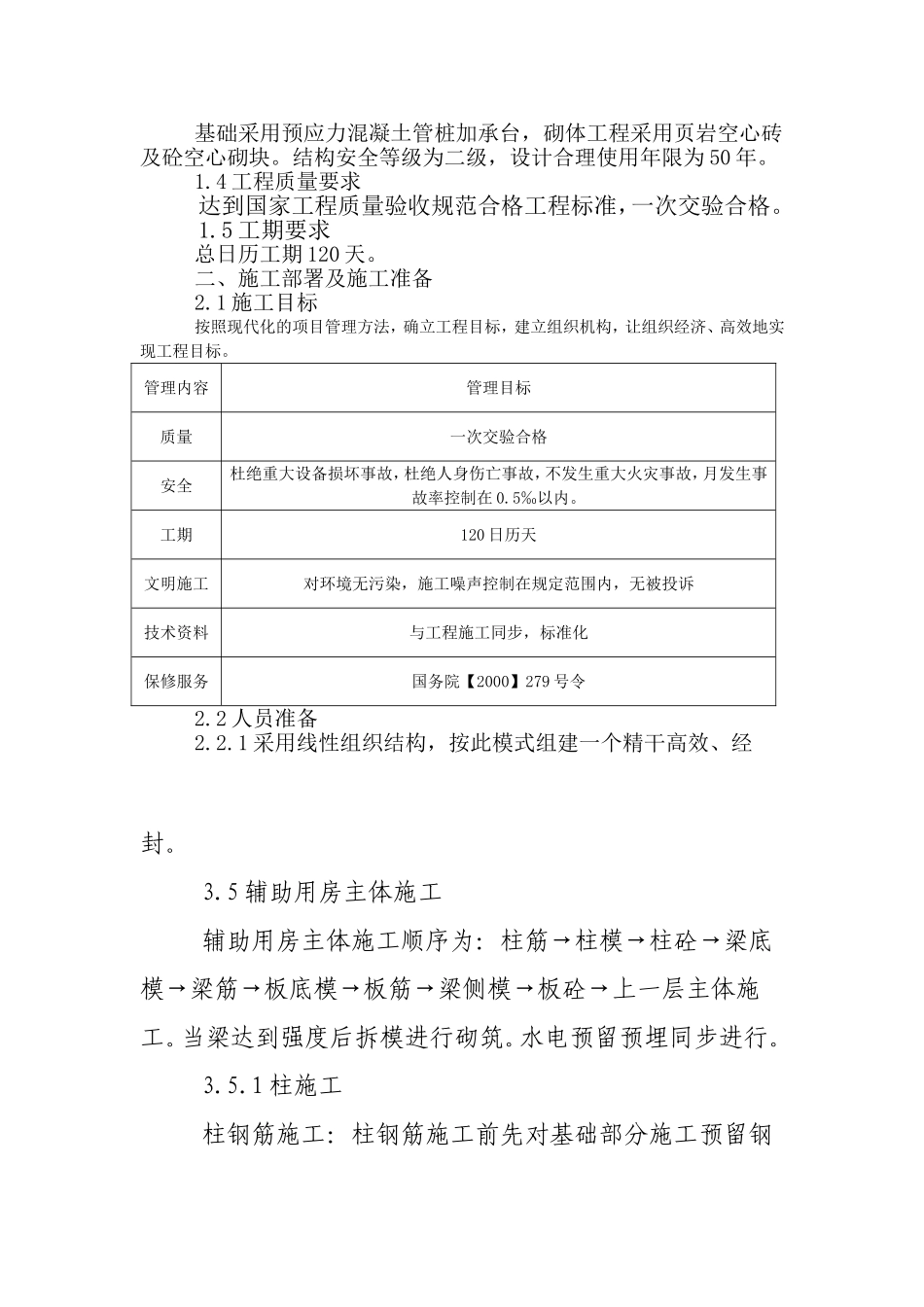

基础采用预应力混凝土管桩加承台,砌体工程采用页岩空心砖及砼空心砌块
结构安全等级为二级,设计合理使用年限为50年
4工程质量要求达到国家工程质量验收规范合格工程标准,一次交验合格
5工期要求总日历工期120天
二、施工部署及施工准备2
1施工目标按照现代化的项目管理方法,确立工程目标,建立组织机构,让组织经济、高效地实现工程目标
管理内容管理目标质量一次交验合格安全杜绝重大设备损坏事故,杜绝人身伤亡事故,不发生重大火灾事故,月发生事故率控制在0
工期120日历天文明施工对环境无污染,施工噪声控制在规定范围内,无被投诉技术资料与工程施工同步,标准化保修服务国务院【2000】279号令2
2人员准备2
1采用线性组织结构,按此模式组建一个精干高效、经封
5辅助用房主体施工辅助用房主体施工顺序为:柱筋→柱模→柱砼→梁底模→梁筋→板底模→板筋→梁侧模→板砼→上一层主体施工
当梁达到强度后拆模进行砌筑
水电预留预埋同步进行
1柱施工柱钢筋施工:柱钢筋施工前先对基础部分施工预留钢筋进行复验,复验合格后进行柱钢筋施工
采用电渣压力焊进行焊接,钢筋接头错开距离要符合规范要求
柱纵筋连接采用电渣压力焊
1)绑扎顺序:按先内后外顺序进行钢筋竖向对焊
箍筋绑扎按先内后外的顺序施工
2)工艺流程为:检查设备、电源→钢筋端头制备→选择焊接参数→安装焊接夹具和钢筋→安放铁丝球→安放焊剂罐、填装焊剂→试焊、作试件→确定焊接参数→施焊→回收焊剂→卸下夹具→质量检查
3)注意事项为:将钢筋端头120mm范围内的铁锈、污物进行清理
观察电压波动情况,当电压降至4%时不宜操作
选用与钢筋材质相适应的焊剂、焊丝
电渣压力焊在雨雪天不宜施焊,必须施焊时,应采取有效的遮蔽措施
焊后未冷却的接头,应避免碰到雨水

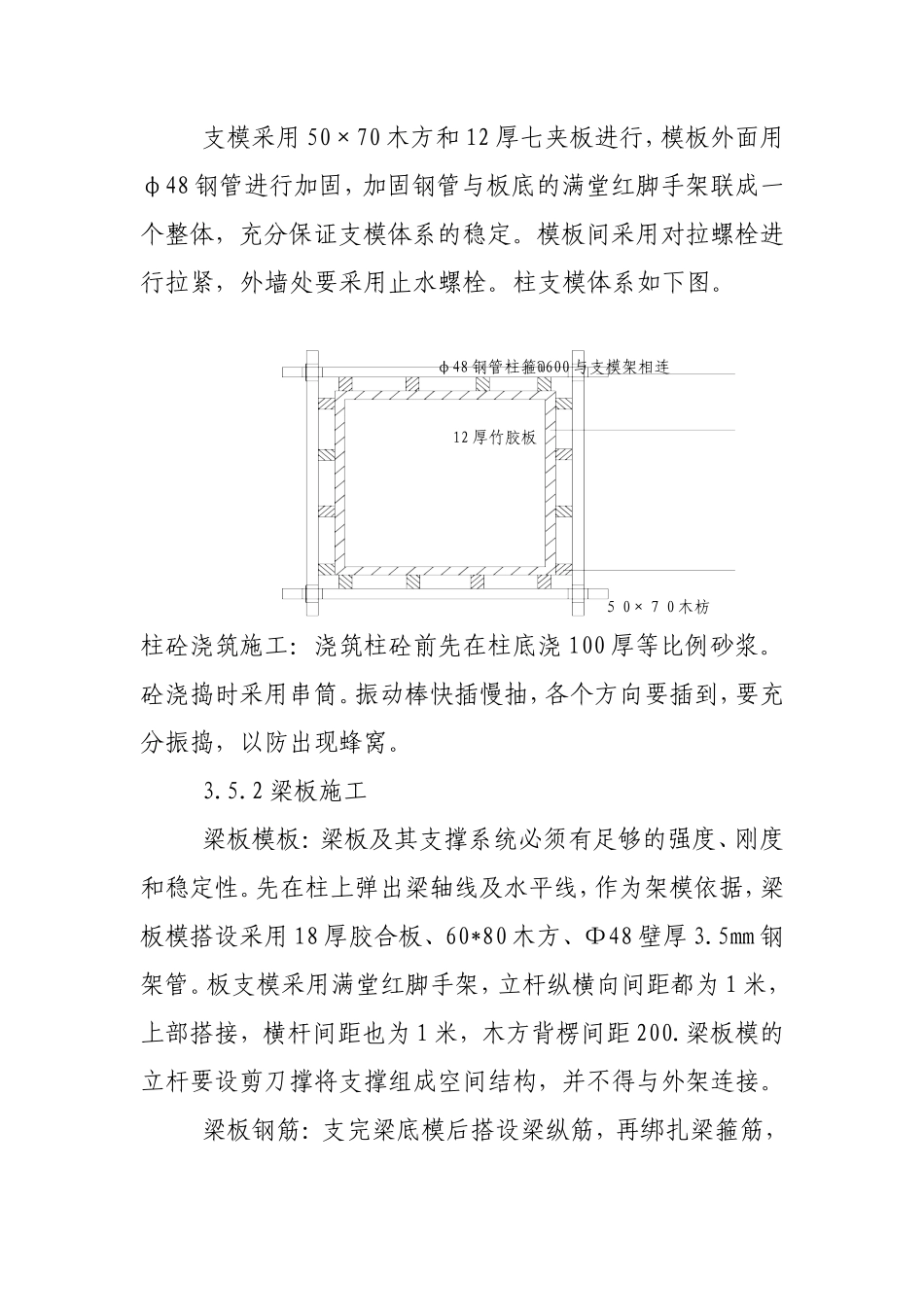

柱模施工:柱模固定采用Φ48mm钢管及扣件组成柱箍,间距600mm设置一道
