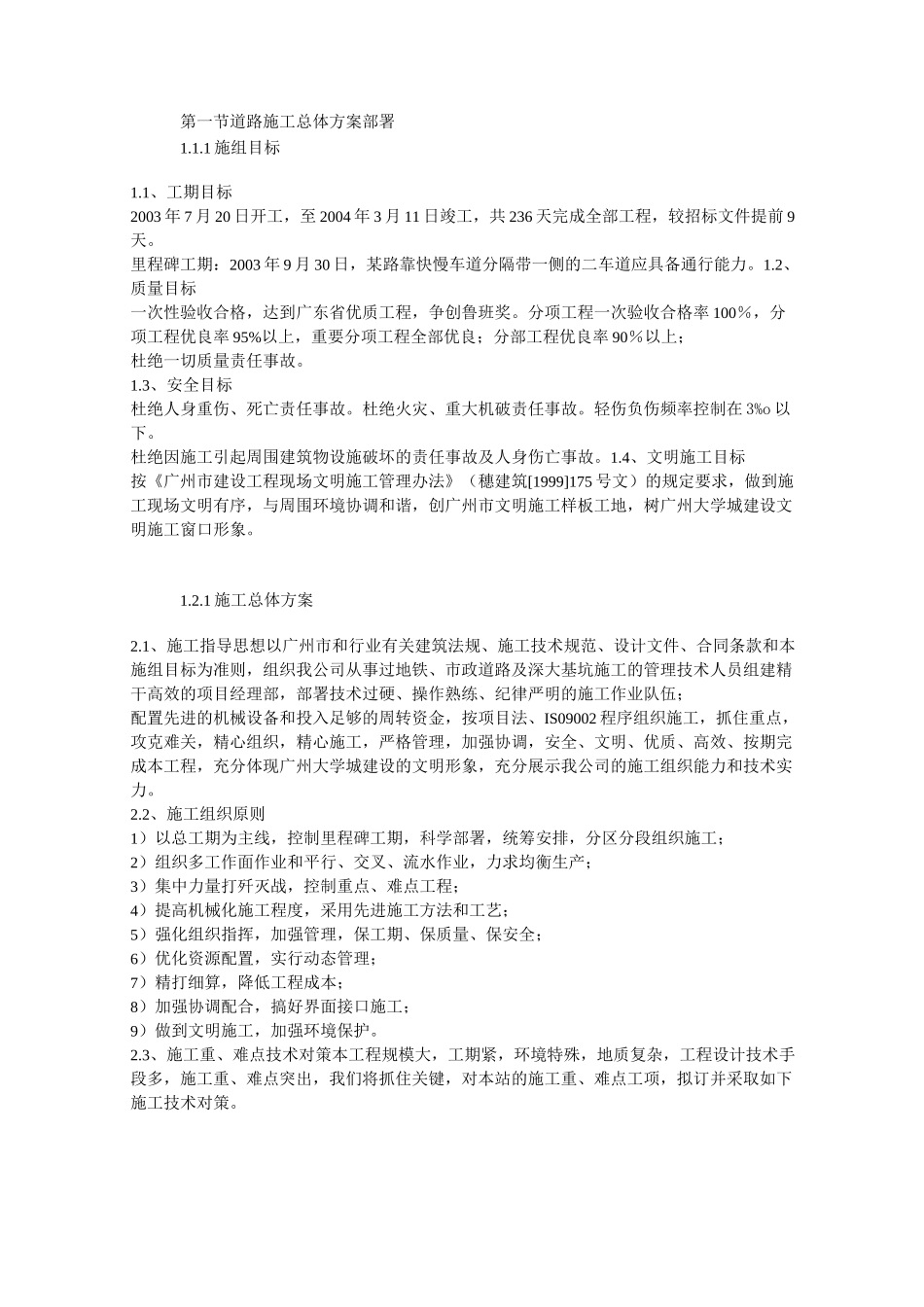

第一节道路施工总体方案部署1
1施组目标1
1、工期目标2003年7月20日开工,至2004年3月11日竣工,共236天完成全部工程,较招标文件提前9天
里程碑工期:2003年9月30日,某路靠快慢车道分隔带一侧的二车道应具备通行能力
2、质量目标一次性验收合格,达到广东省优质工程,争创鲁班奖
分项工程一次验收合格率100%,分项工程优良率95%以上,重要分项工程全部优良;分部工程优良率90%以上;杜绝一切质量责任事故
3、安全目标杜绝人身重伤、死亡责任事故
杜绝火灾、重大机破责任事故
轻伤负伤频率控制在3%o以下
杜绝因施工引起周围建筑物设施破坏的责任事故及人身伤亡事故
4、文明施工目标按《广州市建设工程现场文明施工管理办法》(穗建筑[1999]175号文)的规定要求,做到施工现场文明有序,与周围环境协调和谐,创广州市文明施工样板工地,树广州大学城建设文明施工窗口形象
1施工总体方案2
1、施工指导思想以广州市和行业有关建筑法规、施工技术规范、设计文件、合同条款和本施组目标为准则,组织我公司从事过地铁、市政道路及深大基坑施工的管理技术人员组建精干高效的项目经理部,部署技术过硬、操作熟练、纪律严明的施工作业队伍;配置先进的机械设备和投入足够的周转资金,按项目法、IS09002程序组织施工,抓住重点,攻克难关,精心组织,精心施工,严格管理,加强协调,安全、文明、优质、高效、按期完成本工程,充分体现广州大学城建设的文明形象,充分展示我公司的施工组织能力和技术实力
2、施工组织原则1)以总工期为主线,控制里程碑工期,科学部署,统筹安排,分区分段组织施工;2)组织多工作面作业和平行、交叉、流水作业,力求均衡生产;3)集中力量打歼灭战,控制重点、难点工程;4)提高机械化施工程度,采用先进施工方法和工艺;5)强化组织指挥,加强管理,保工期、保质量、保安全;6
