技术交底记录表C2-1编号01-C2-工程名称金融街F1大厦交底日期2005
21施工单位中国冶金建设集团公司北京金融街F1工程项目经理部分项工程名称基础底板钢筋安装交底提要基础底板钢筋安装的材料要求、施工准备、施工工艺、质量要求及成品保护交底内容:一、施工准备1
1材料准备1
1钢筋成品及半成品符合设计及规范要求
2钢筋成品及半成品按绑扎顺序分类、分区堆放
存放场地挂标识牌标明:钢筋规格、钢筋编号、使用部位及数量
220#(镀锌)钢丝1
2主要机具钢筋钩子、撬棍、绑扎架、钢丝刷子、手推车、粉笔、钢卷尺、墨斗、石笔等1
3作业条件1
1垫层混凝土浇注完毕,防水工程完毕,验收合格1
2熟悉图纸,钢筋下料完成
在垫层上弹出钢筋位置线
3夜间施工时,应有足够的照明设施
二、钢筋绑扎2

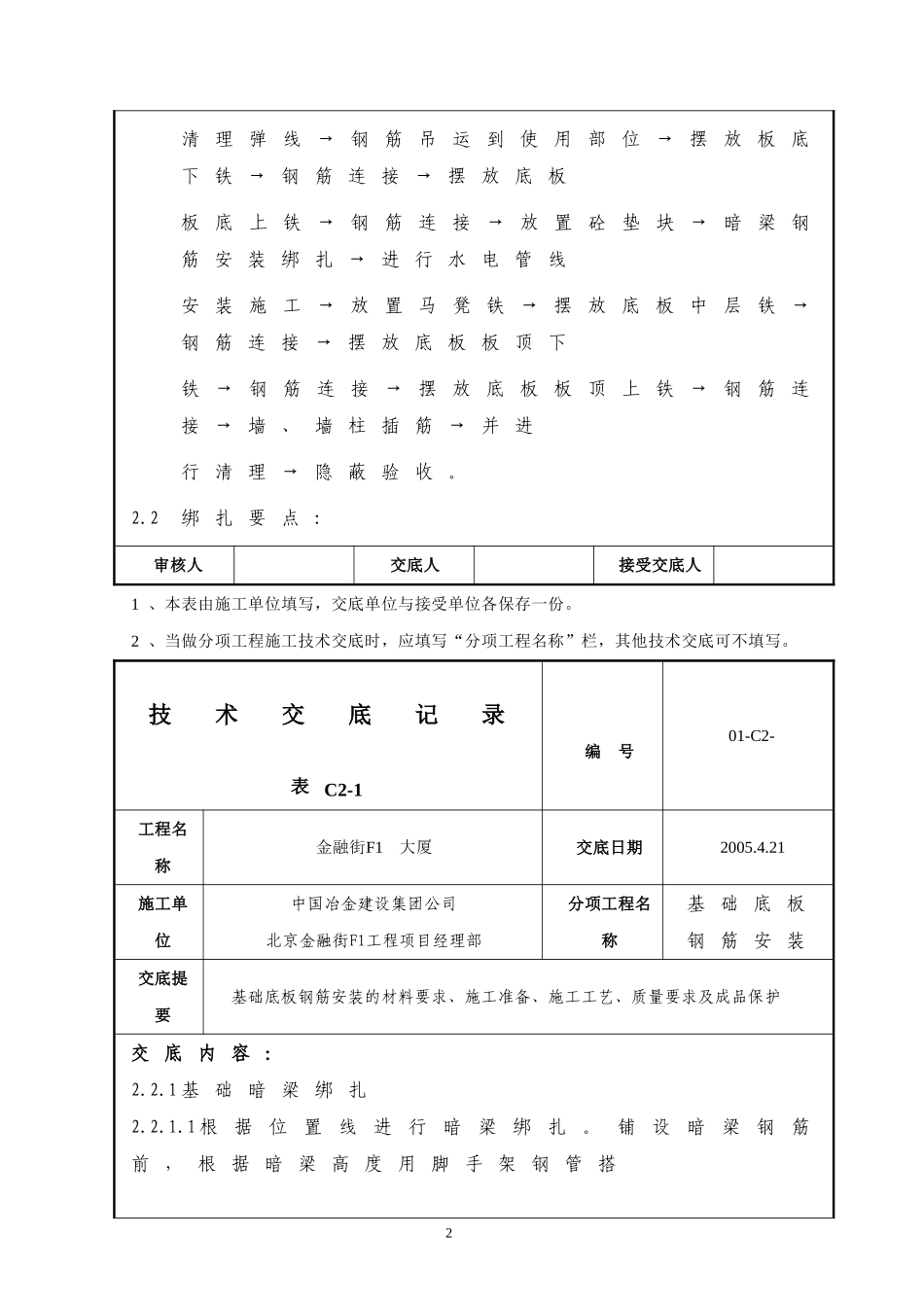

1工艺流程:1清理弹线→钢筋吊运到使用部位→摆放板底下铁→钢筋连接→摆放底板板底上铁→钢筋连接→放置砼垫块→暗梁钢筋安装绑扎→进行水电管线安装施工→放置马凳铁→摆放底板中层铁→钢筋连接→摆放底板板顶下铁→钢筋连接→摆放底板板顶上铁→钢筋连接→墙、墙柱插筋→并进行清理→隐蔽验收
2绑扎要点:审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受单位各保存一份
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写
技术交底记录表C2-1编号01-C2-工程名称金融街F1大厦交底日期2005
21施工单位中国冶金建设集团公司北京金融街F1工程项目经理部分项工程名称基础底板钢筋安装交底提要基础底板钢筋安装的材料要求、施工准备、施工工艺、质量要求及成品保护交底内容:2
1基础暗梁绑扎2
1根据位置线进行暗梁绑扎

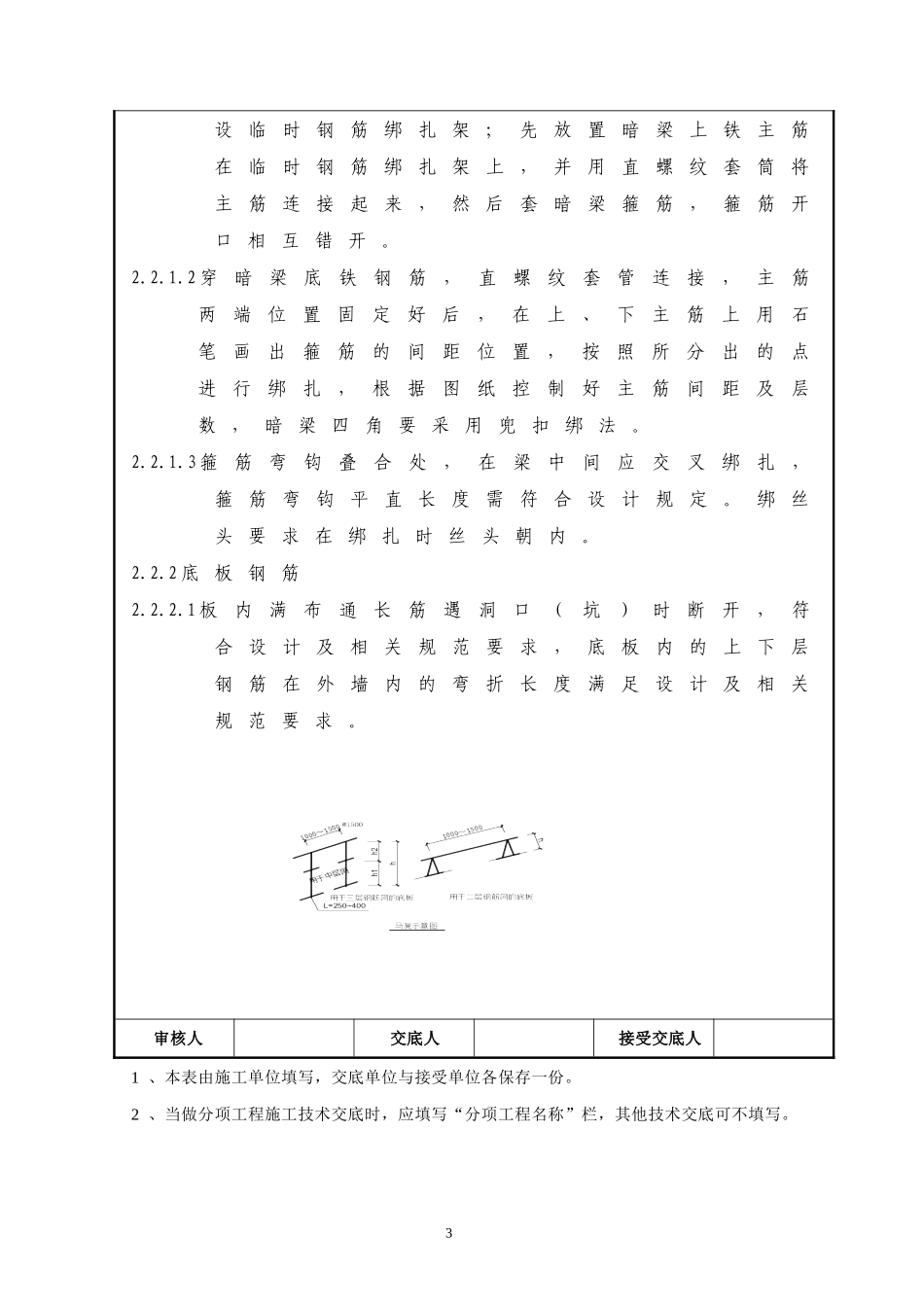

铺设暗梁钢筋前,根据暗梁高度用脚手架钢管搭2设临时钢筋绑扎架;先放置暗梁上铁主筋在临时钢筋绑扎架上,并用直螺
