1、本表由施工单位填写,交底单位与接受交底单位各保存一份
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写

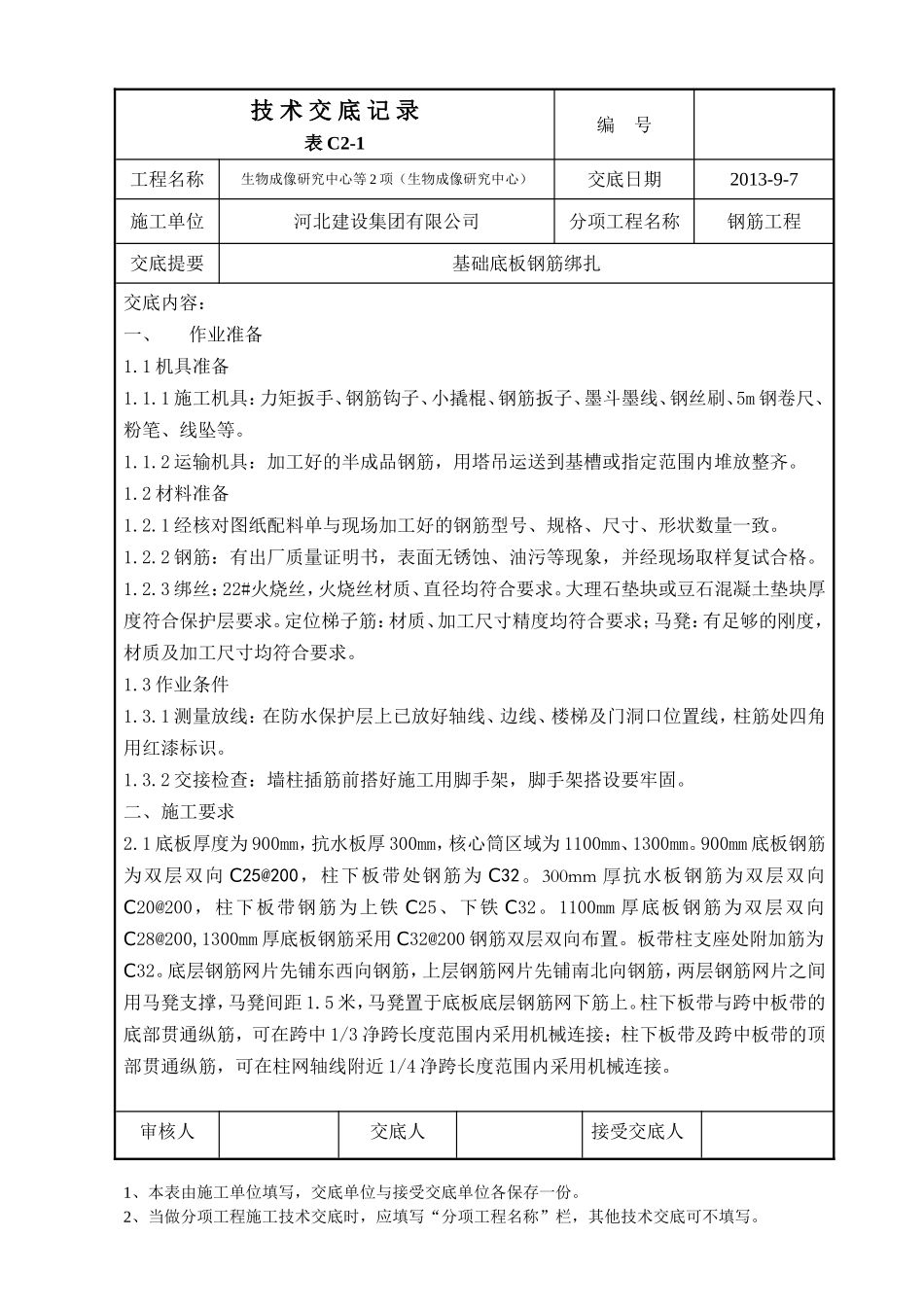

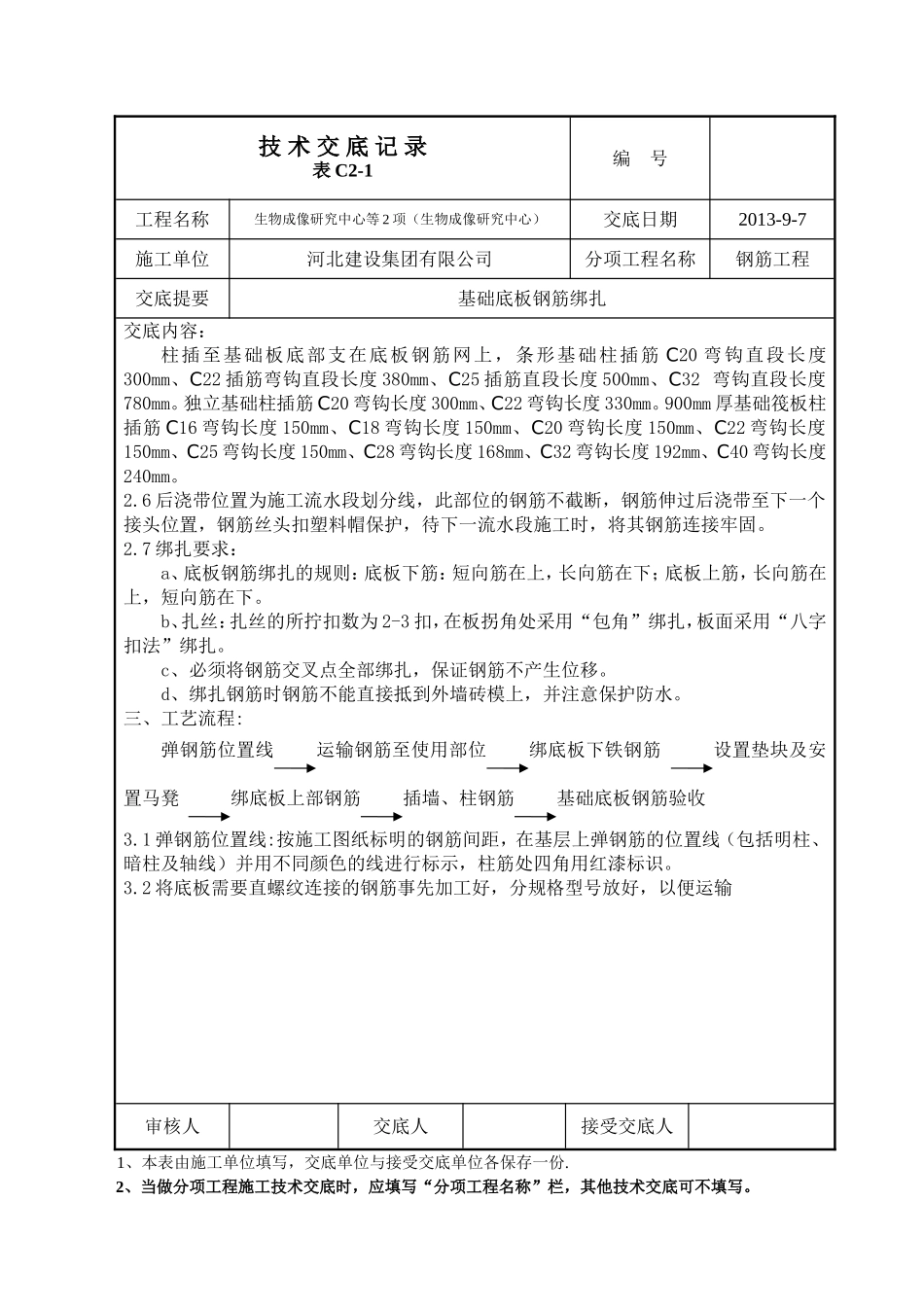

技术交底记录表C2-1编号工程名称生物成像研究中心等2项(生物成像研究中心)交底日期2013-9-7施工单位河北建设集团有限公司分项工程名称钢筋工程交底提要基础底板钢筋绑扎交底内容:一、作业准备1
1机具准备1
1施工机具:力矩扳手、钢筋钩子、小撬棍、钢筋扳子、墨斗墨线、钢丝刷、5m钢卷尺、粉笔、线坠等
2运输机具:加工好的半成品钢筋,用塔吊运送到基槽或指定范围内堆放整齐
2材料准备1
1经核对图纸配料单与现场加工好的钢筋型号、规格、尺寸、形状数量一致
2钢筋:有出厂质量证明书,表面无锈蚀、油污等现象,并经现场取样复试合格
3绑丝:22#火烧丝,火烧丝材质、直径均符合要求
大理石垫块或豆石混凝土垫块厚度符合保护层要求
定位梯子筋:材质、加工尺寸精度均符合要求;马凳:有足够的刚度,材质及加工尺寸均符合要求
3作业条件1
1测量放线:在防水保护层上已放好轴线、边线、楼梯及门洞口位置线,柱筋处四角用红漆标识
2交接检查:墙柱插筋前搭好施工用脚手架,脚手架搭设要牢固
二、施工要求2
1底板厚度为900mm,抗水板厚300mm,核心筒区域为1100mm、1300mm
900mm底板钢筋为双层双向C25@200,柱下板带处钢筋为C32
300mm厚抗水板钢筋为双层双向C20@200,柱下板带钢筋为上铁C25、下铁C32
1100mm厚底板钢筋为双层双向C28@200,1300mm厚底板钢筋采用C32@200钢筋双层双向布置
板带柱支座处附加筋为C32
底层钢筋网片先铺东西向钢筋,上层钢筋网片先铺南北向钢筋,两层钢筋网片之间用马凳支撑,马凳间距1
5米,马凳置于底板底层钢筋网下筋上
柱下板带与跨中板带
