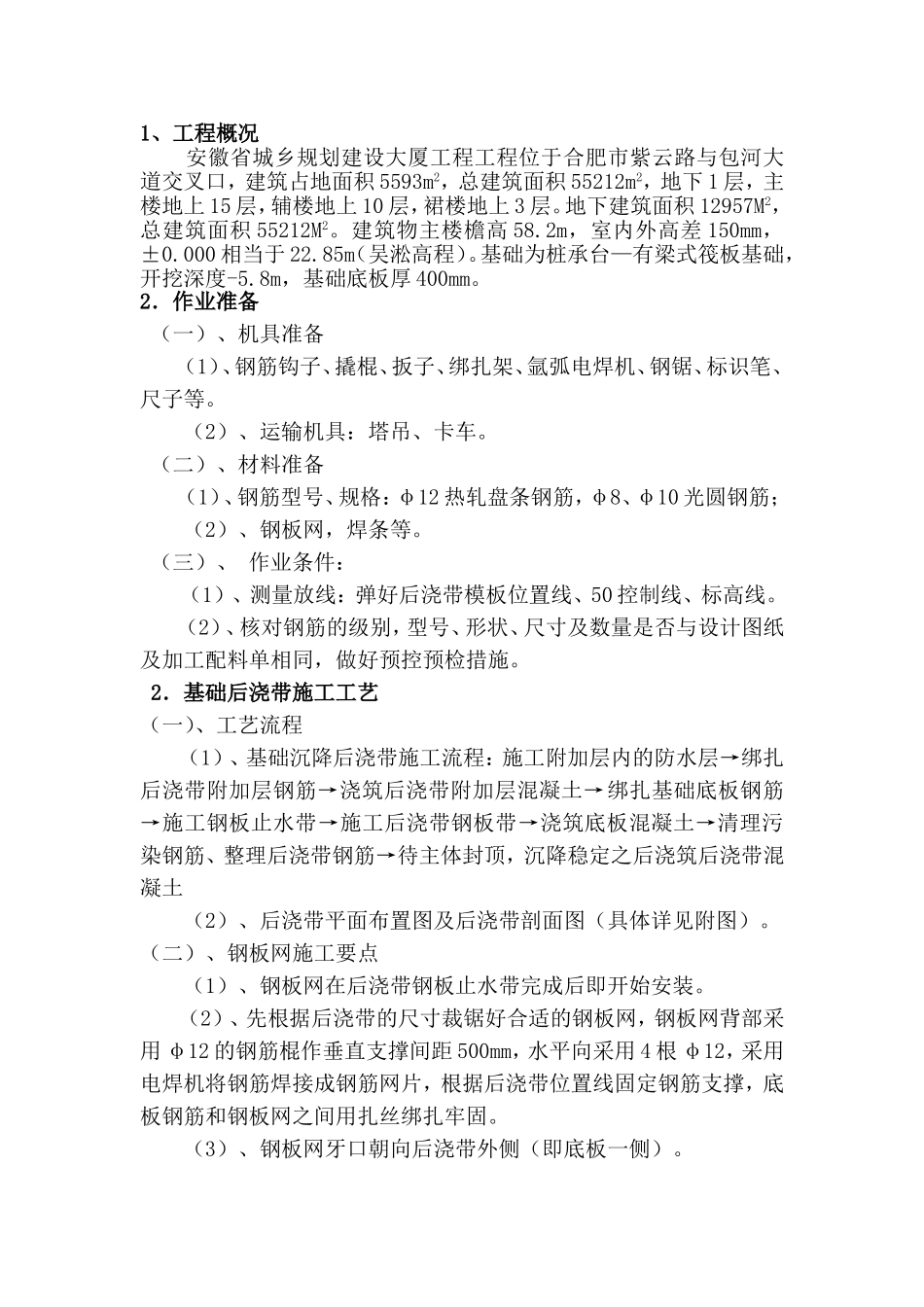

1、工程概况安徽省城乡规划建设大厦工程工程位于合肥市紫云路与包河大道交叉口,建筑占地面积5593m2,总建筑面积55212m2,地下1层,主楼地上15层,辅楼地上10层,裙楼地上3层
地下建筑面积12957M2,总建筑面积55212M2
建筑物主楼檐高58
2m,室内外高差150mm,±0
000相当于22
85m(吴淞高程)
基础为桩承台—有梁式筏板基础,开挖深度-5
8m,基础底板厚400mm
2.作业准备(一)、机具准备(1)、钢筋钩子、撬棍、扳子、绑扎架、氩弧电焊机、钢锯、标识笔、尺子等
(2)、运输机具:塔吊、卡车
(二)、材料准备(1)、钢筋型号、规格:φ12热轧盘条钢筋,φ8、φ10光圆钢筋;(2)、钢板网,焊条等
(三)、作业条件:(1)、测量放线:弹好后浇带模板位置线、50控制线、标高线
(2)、核对钢筋的级别,型号、形状、尺寸及数量是否与设计图纸及加工配料单相同,做好预控预检措施

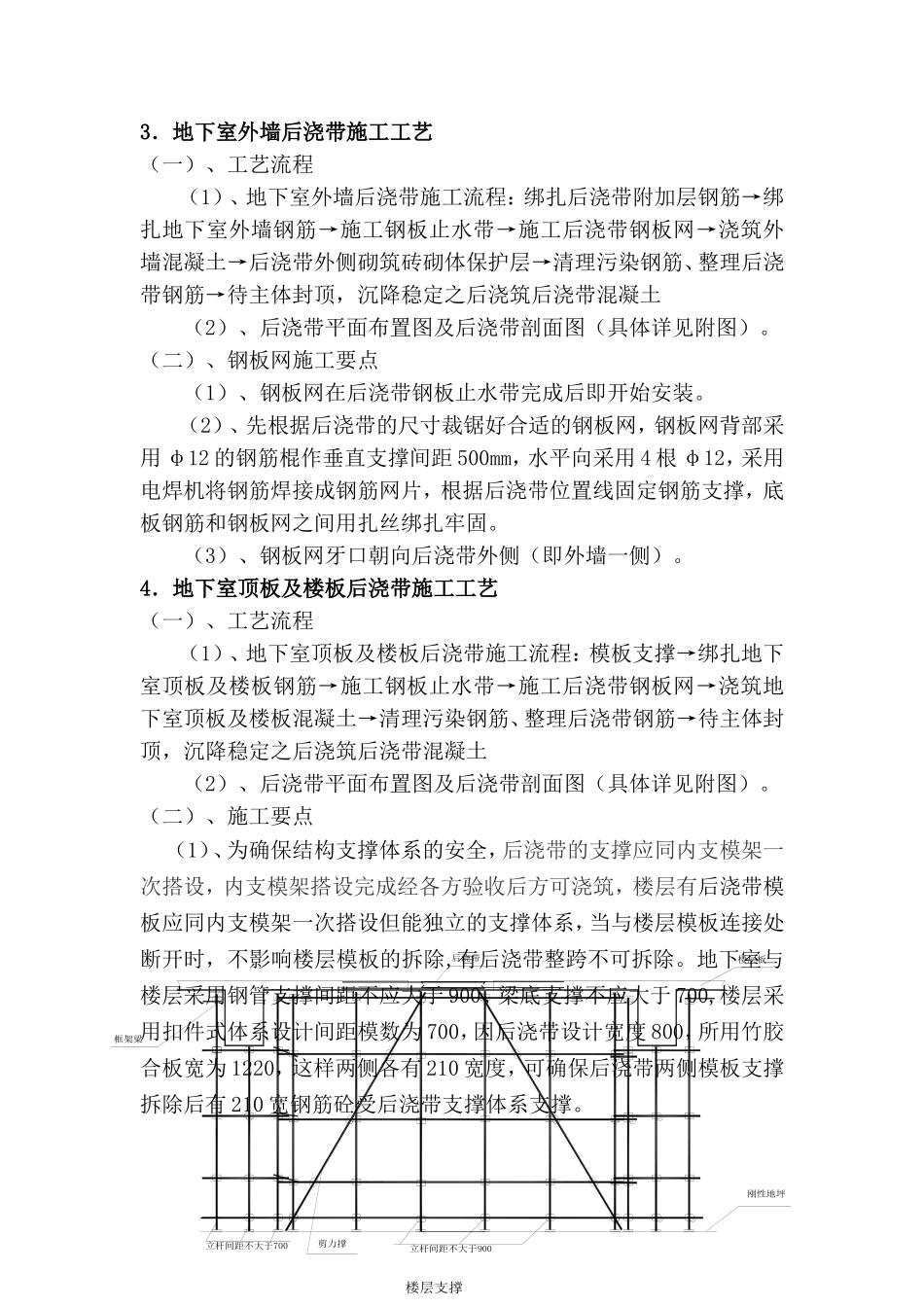

2.基础后浇带施工工艺(一)、工艺流程(1)、基础沉降后浇带施工流程:施工附加层内的防水层→绑扎后浇带附加层钢筋→浇筑后浇带附加层混凝土→绑扎基础底板钢筋→施工钢板止水带→施工后浇带钢板带→浇筑底板混凝土→清理污染钢筋、整理后浇带钢筋→待主体封顶,沉降稳定之后浇筑后浇带混凝土(2)、后浇带平面布置图及后浇带剖面图(具体详见附图)
(二)、钢板网施工要点(1)、钢板网在后浇带钢板止水带完成后即开始安装
(2)、先根据后浇带的尺寸裁锯好合适的钢板网,钢板网背部采用φ12的钢筋棍作垂直支撑间距500mm,水平向采用4根φ12,采用电焊机将钢筋焊接成钢筋网片,根据后浇带位置线固定钢筋支撑,底板钢筋和钢板网之间用扎丝绑扎牢固

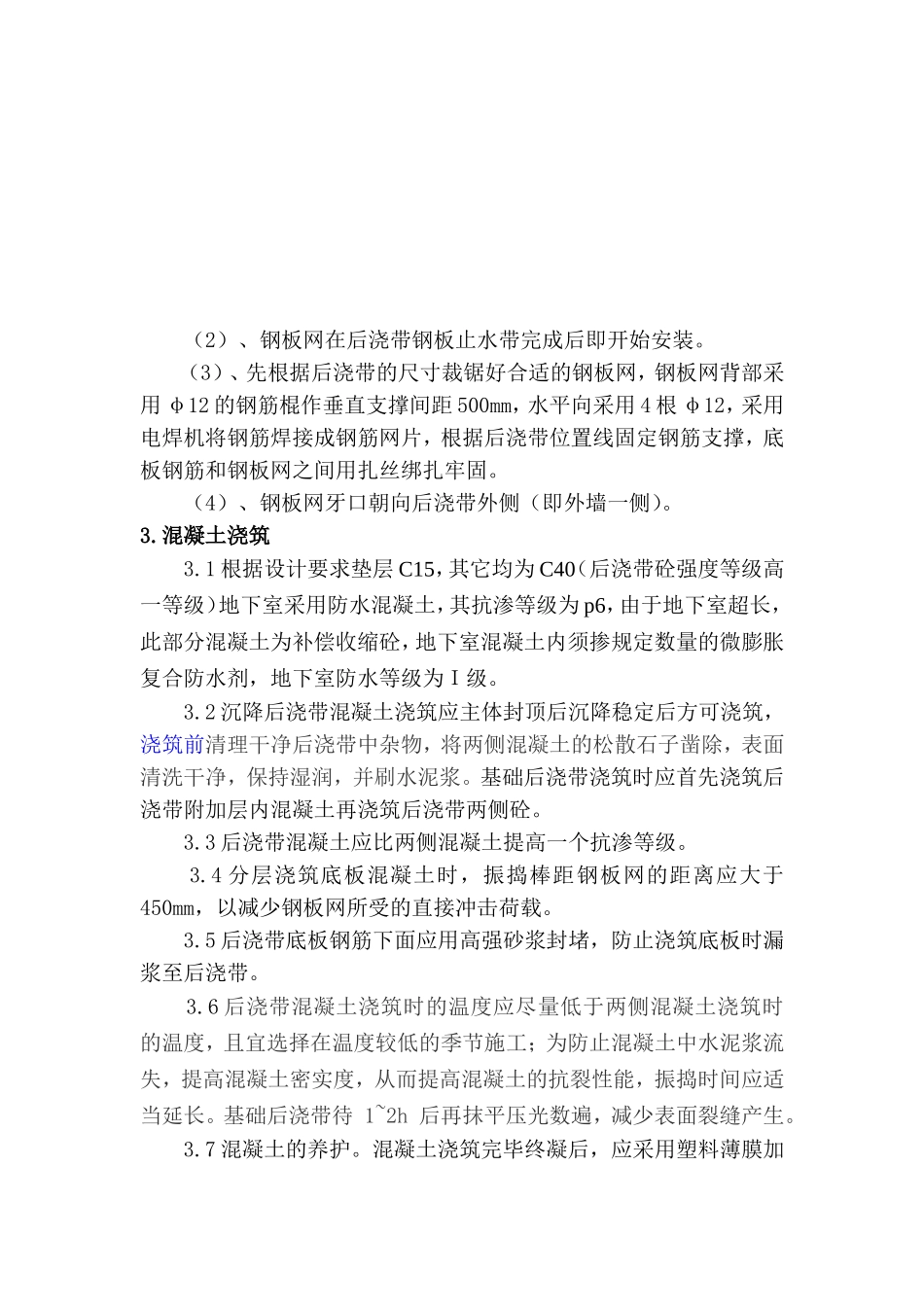

(3)、钢板网牙口朝向后浇带外侧(即底板一侧)
后浇带立杆间距不大于900剪力撑刚性地坪框架梁楼层板楼层支撑立杆间距不大于7003.地下室外墙后浇带施工工艺(一)、
