基坑堵漏施工方案基坑漏水的原因很多,不同的漏水现象,采用不同的施工方法
根据该工程的特点及以往施工经验,预计该工程地下连续墙可能出现的诸种漏水现象,提出相应的处理的措施:一、连续墙接缝漏水此现象较为普遍,只是漏水量大小的不同,开始漏水的时间不同
原因与地质环境、降水方法有关
处理方法:基坑土方开挖时及时嵌缝并化学注浆
具体工艺:延缝凿槽,双快水泥嵌实并注入聚氨酯或环氧浆液
基坑土方开挖过程中,堵漏嵌缝时机很重要
许多险情都是由于堵漏不及时引起的
要注意的是,如发现漏水或流泥,必须马上堵漏;如缝隙中有少量渗水,须在24小时内嵌缝,以免水量变大,注浆可适时推后;干缝处理须在停止降水前嵌缝,具体时间可根据现场施工条件、人员组织调配时适时作业
二、空洞漏水或涌泥(流沙)此现象不多,主要发生在流沙层或松散土层,连续墙转弯或厚薄交接处,是由于地下连续墙沉槽时塌方产生的
土方开挖时要密切注意,一旦发现,立即处理,否则会引起基坑外地面下层,轻则地面开裂,重则地面下陷,并危及坑外其它建筑物
处理方法:首先引流,双快水泥临时塞洞,然后注入聚氨酯堵漏剂;如流水量或流泥量过大,须在基坑外相应的位子进行压密注浆或高压旋喷;待水泥凝固后,再修补空洞
修补空洞的方法:1
准备工作清除空洞中的泥土,并冲洗干净;将洞穴中松散混凝土和突出部位凿除,要凿成斜形,避免有死角,以便混凝土的灌筑与振捣
为增强新旧混凝土结合度,对凿除好的洞穴,要用钢丝刷仔细清刷并清水冲洗

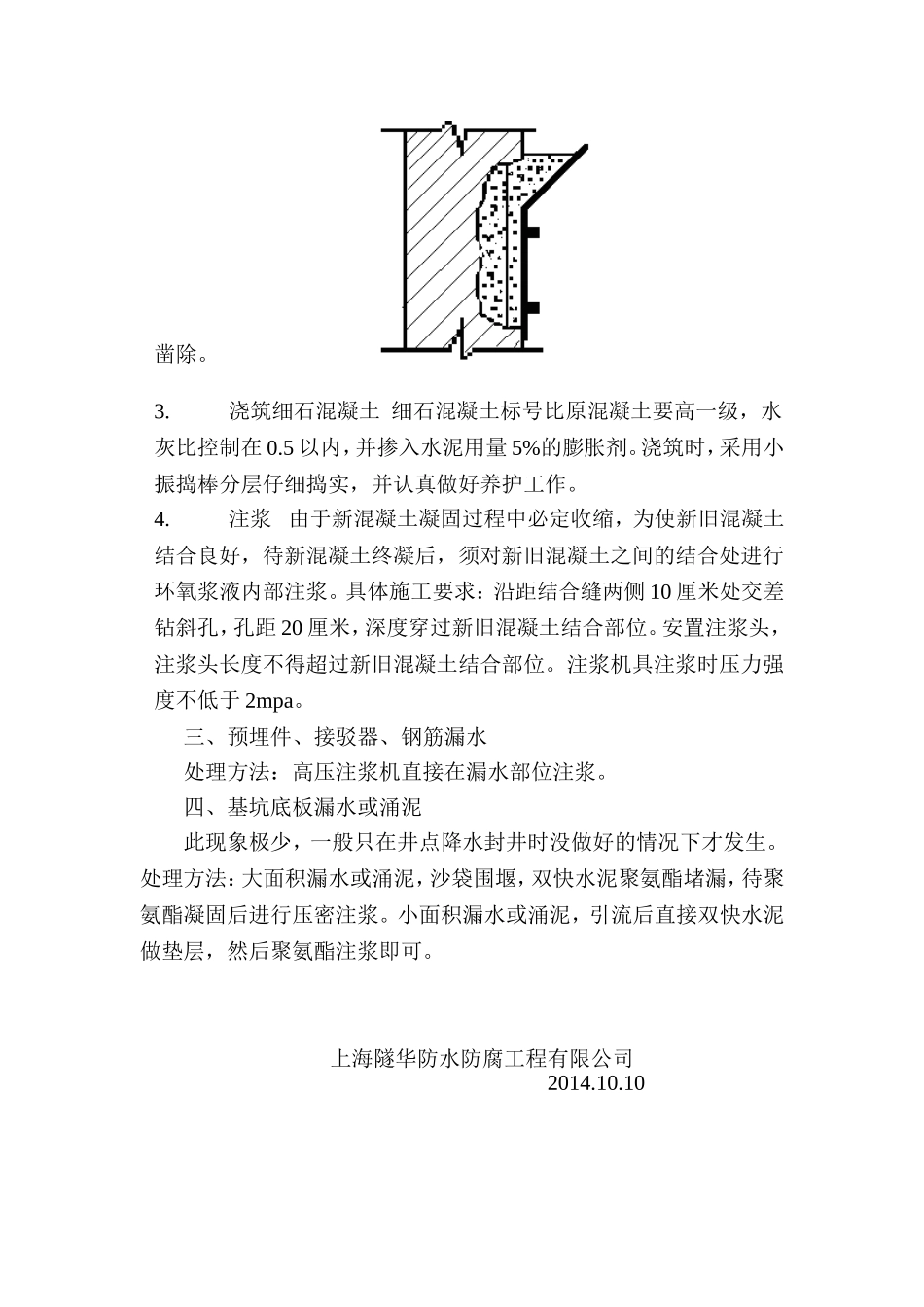

立模(如图)支牢模板后,须用快速水泥将模板与连续墙间的缝隙嵌实,以免浇筑混凝土时跑浆
伸出结构面的混凝土,拆模后凿除
浇筑细石混凝土细石混凝土标号比原混凝土要高一级,水灰比控制在0
5以内,并掺入水泥用量5%的膨胀剂
浇筑时,采用小振捣棒分层仔细捣实,并认真做好养护工作
注浆由于新混凝土凝固过程中必定收缩,为使新旧混凝土结合良好,待新混凝
