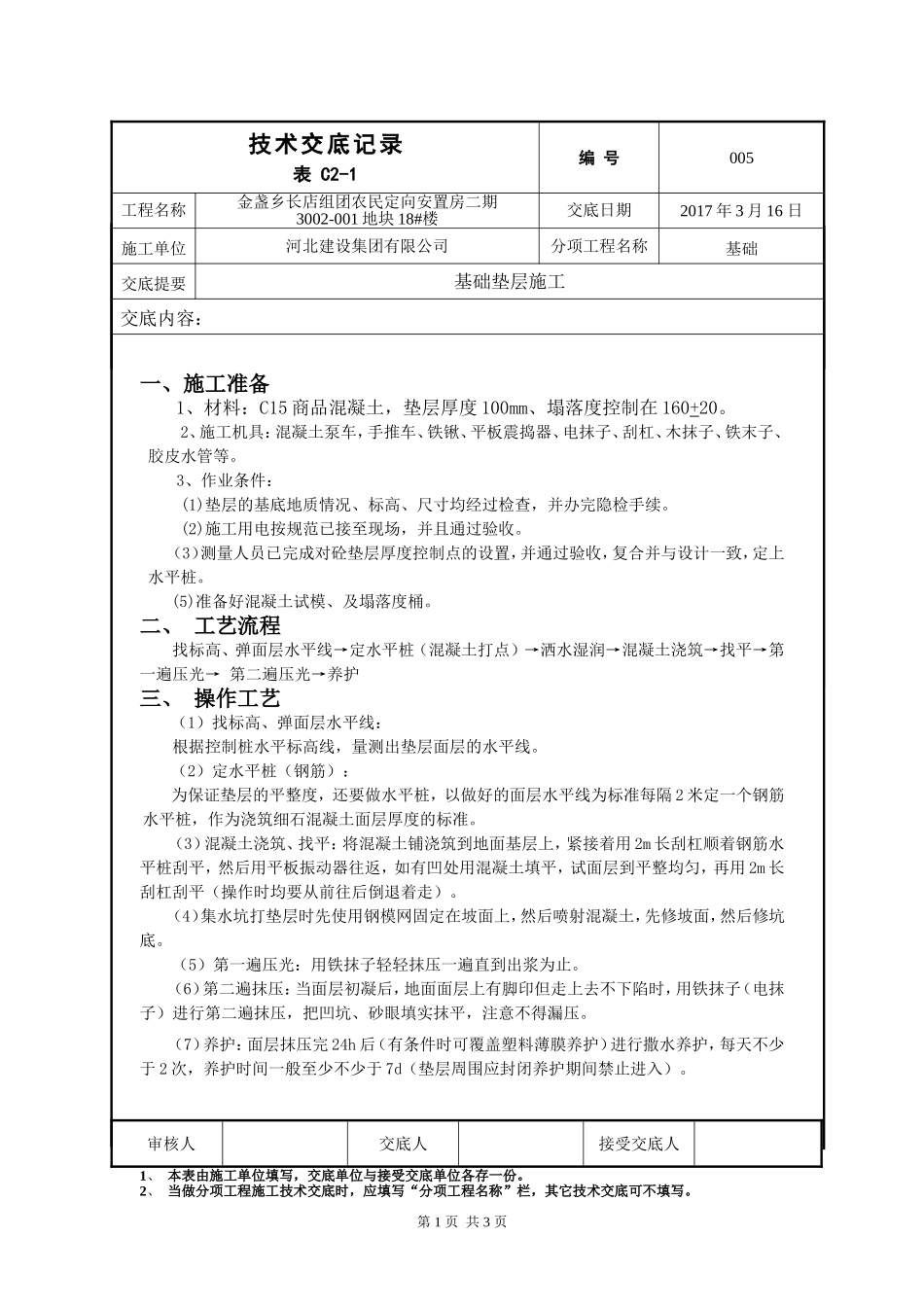

一、施工准备1、材料:C15商品混凝土,垫层厚度100mm、塌落度控制在160+20
2、施工机具:混凝土泵车,手推车、铁锹、平板震捣器、电抹子、刮杠、木抹子、铁末子、胶皮水管等
3、作业条件:(1)垫层的基底地质情况、标高、尺寸均经过检查,并办完隐检手续
(2)施工用电按规范已接至现场,并且通过验收
(3)测量人员已完成对砼垫层厚度控制点的设置,并通过验收,复合并与设计一致,定上水平桩
(5)准备好混凝土试模、及塌落度桶
二、工艺流程找标高、弹面层水平线→定水平桩(混凝土打点)→洒水湿润→混凝土浇筑→找平→第一遍压光→第二遍压光→养护三、操作工艺(1)找标高、弹面层水平线:根据控制桩水平标高线,量测出垫层面层的水平线
(2)定水平桩(钢筋):为保证垫层的平整度,还要做水平桩,以做好的面层水平线为标准每隔2米定一个钢筋水平桩,作为浇筑细石混凝土面层厚度的标准
(3)混凝土浇筑、找平:将混凝土铺浇筑到地面基层上,紧接着用2m长刮杠顺着钢筋水平桩刮平,然后用平板振动器往返,如有凹处用混凝土填平,试面层到平整均匀,再用2m长刮杠刮平(操作时均要从前往后倒退着走)
(4)集水坑打垫层时先使用钢模网固定在坡面上,然后喷射混凝土,先修坡面,然后修坑底
(5)第一遍压光:用铁抹子轻轻抹压一遍直到出浆为止
(6)第二遍抹压:当面层初凝后,地面面层上有脚印但走上去不下陷时,用铁抹子(电抹子)进行第二遍抹压,把凹坑、砂眼填实抹平,注意不得漏压
(7)养护:面层抹压完24h后(有条件时可覆盖塑料薄膜养护)进行撒水养护,每天不少于2次,养护时间一般至少不少于7d(垫层周围应封闭养护期间禁止进入)
审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其它技术交底可不填写

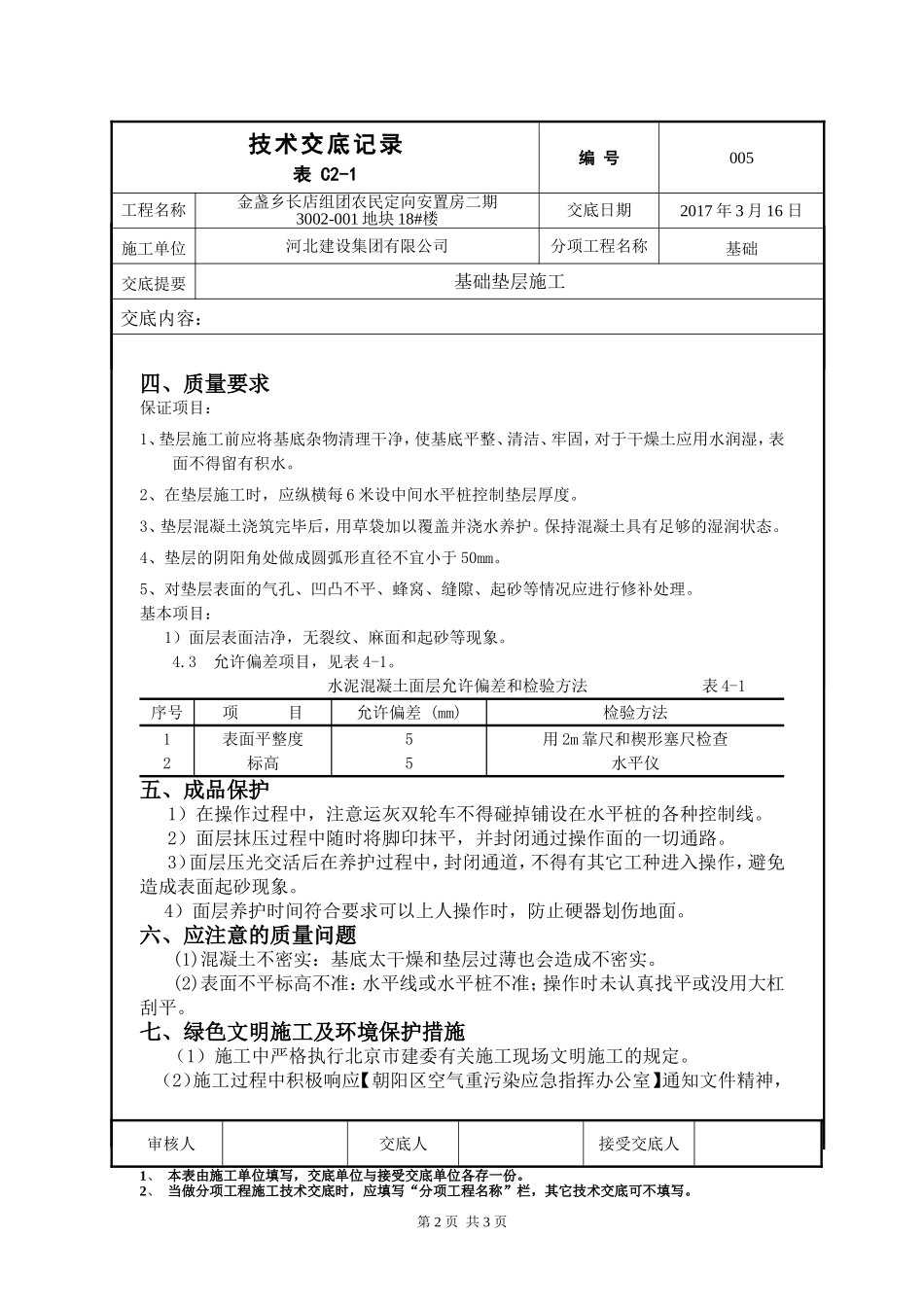

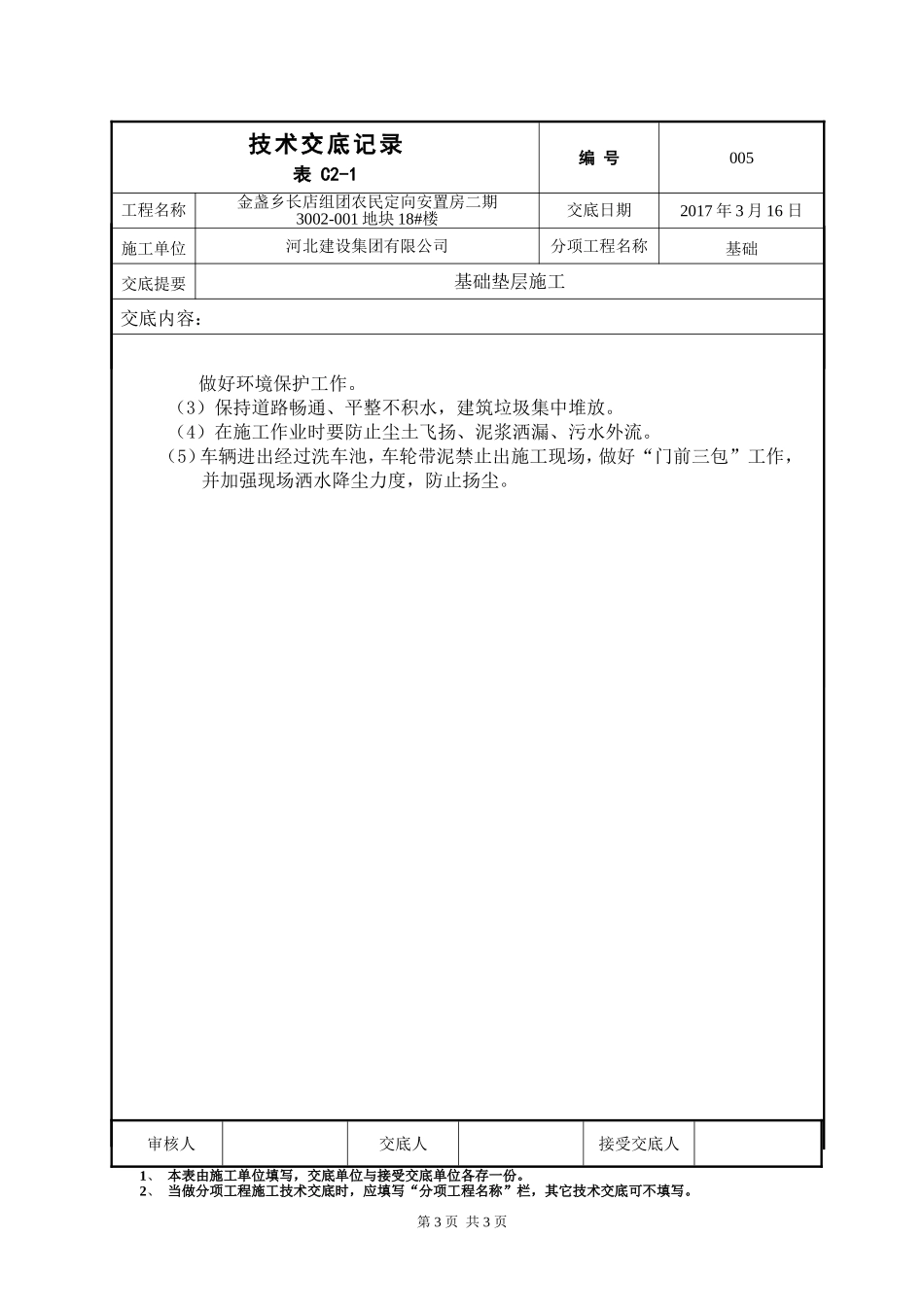

第1页共3页技术交底记录表C2-1编号005工
