亿辰·山海间工程基础工程施工方案编制人:审核人:批准人:河南国安建设集团有限公司年月日基础工程施工方案一、工程概况亿辰·山海间工程位于郑州市嵩山南路以西,赵庄路以南,由郑州亿辰房地产开发有限公司投资开发,由河南国安建设集团有限公司承建,监理单位为河南省华兴建设监理有限公司
总建筑面积为57246
29m2,1#楼地下2层,地上9层,裙楼2层;2#楼地下2层,地上11层;3#楼地下2层,地上33层,裙房4层
主楼为筏板基础,其中1#楼为600mm后的筏板基础,2#楼为800mm后的筏板基础,3#楼为2000mm后的筏板基础,地下车库为独立承台基础加250mm厚的构造抗水底板
主楼剪力墙结构,地下车库及裙楼为框架结构
本工程所有基础部分的混凝土强度等级为C35,抗渗等级为P6

二、钢筋工程1、作业条件:基础防水保护层做完,基础筏板各轴线及地下室剪力墙、柱位置放线自检后均报监理工程师检查复核
2、施工准备:1)钢筋进场以后必须有材质证明书,向监理工程师进行材料报验并见证取样送有检测资质的检测单位作力学性能复试检验,其质量必须符合有关标准的规定
钢筋加工与连接钢筋应根据设计图纸要求的规格、尺寸在现场钢筋棚内加工,筏板基础钢筋采用机械直螺纹连接,抗水底板钢筋采用绑扎搭接并按规范要求进行见证取样,复试合格后方可进行施工
(1)操作工艺工艺流程如下:划钢筋位置线→吊运钢筋到使用部位→绑基础承台、柱及积水坑钢筋→绑扎筏板、剪力墙插筋
(1)划钢筋位置线:按图纸设计及会审纪要要求表明的钢筋间距,算出底板实际需用的钢筋根数,一般让靠近底板模板边的第一根钢筋离模板边为5㎝,在底板上弹出钢筋位置线(包括基础承台、柱钢筋位置线)
(2)绑扎基础承台、柱、构造筏板钢筋:①按弹出的钢筋位置线,先铺底板下层钢筋,根据底板受力情况,先铺纵向钢筋,再铺横向钢筋

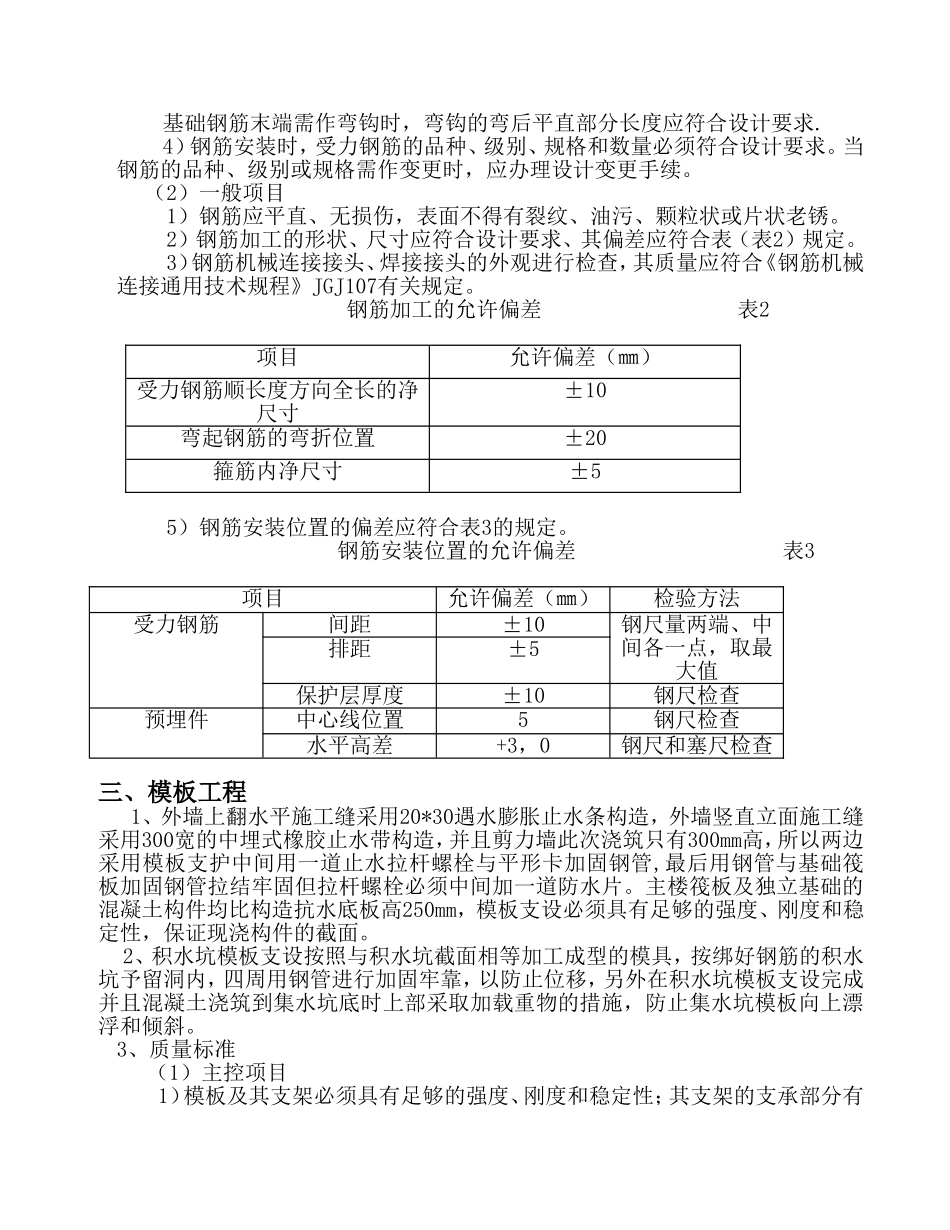

②筏板钢筋绑扎时,双向受力的钢筋必须将钢筋交
