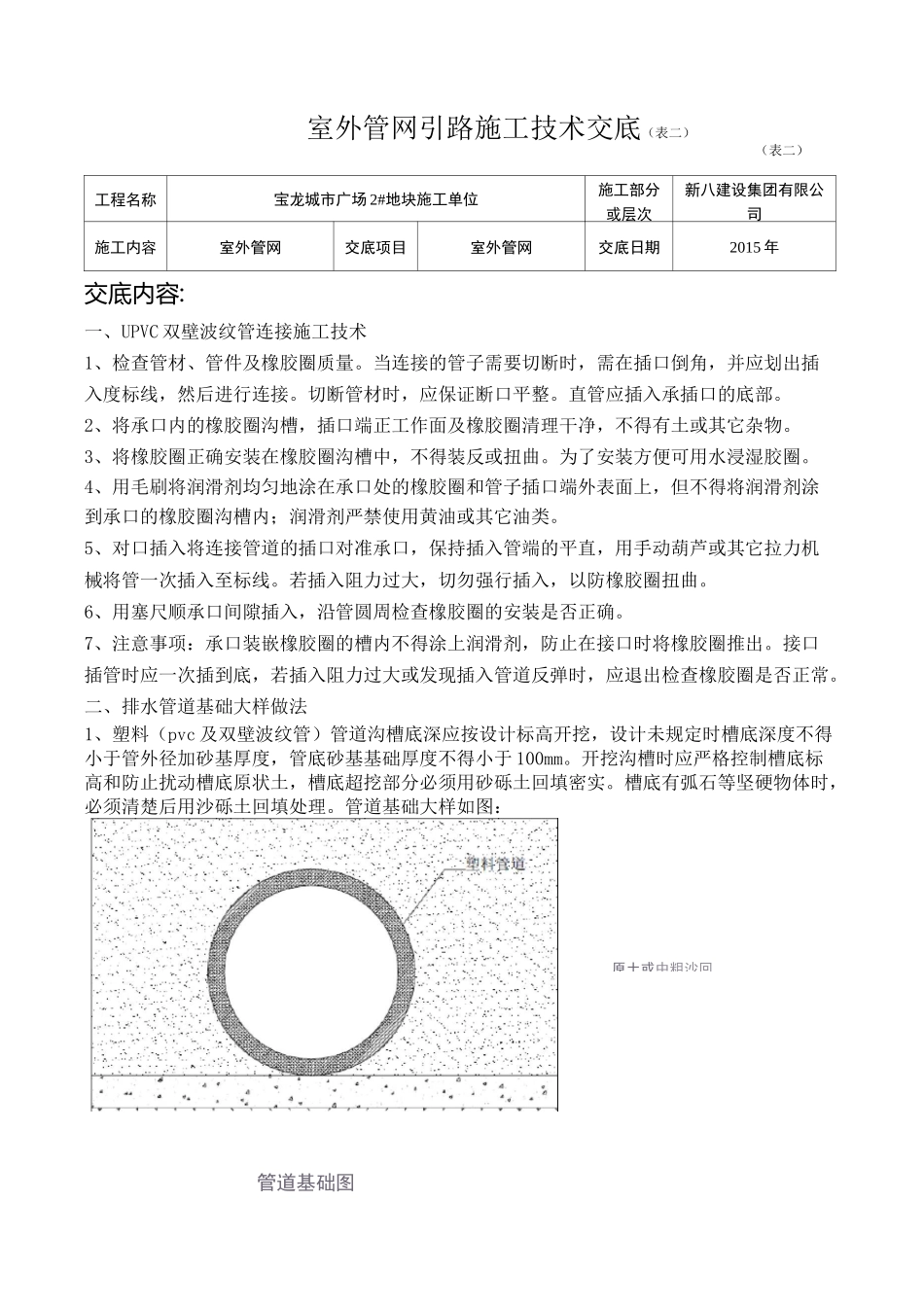

原土或中粗沙回室外管网引路施工技术交底(表二)(表二)工程名称宝龙城市广场2#地块施工单位施工部分或层次新八建设集团有限公司施工内容室外管网交底项目室外管网交底日期2015年交底内容:一、UPVC双壁波纹管连接施工技术1、检查管材、管件及橡胶圈质量
当连接的管子需要切断时,需在插口倒角,并应划出插入度标线,然后进行连接
切断管材时,应保证断口平整
直管应插入承插口的底部
2、将承口内的橡胶圈沟槽,插口端正工作面及橡胶圈清理干净,不得有土或其它杂物
3、将橡胶圈正确安装在橡胶圈沟槽中,不得装反或扭曲
为了安装方便可用水浸湿胶圈
4、用毛刷将润滑剂均匀地涂在承口处的橡胶圈和管子插口端外表面上,但不得将润滑剂涂到承口的橡胶圈沟槽内;润滑剂严禁使用黄油或其它油类
5、对口插入将连接管道的插口对准承口,保持插入管端的平直,用手动葫芦或其它拉力机械将管一次插入至标线
若插入阻力过大,切勿强行插入,以防橡胶圈扭曲
6、用塞尺顺承口间隙插入,沿管圆周检查橡胶圈的安装是否正确
7、注意事项:承口装嵌橡胶圈的槽内不得涂上润滑剂,防止在接口时将橡胶圈推出
接口插管时应一次插到底,若插入阻力过大或发现插入管道反弹时,应退出检查橡胶圈是否正常
二、排水管道基础大样做法1、塑料(pvc及双壁波纹管)管道沟槽底深应按设计标高开挖,设计未规定时槽底深度不得小于管外径加砂基厚度,管底砂基基础厚度不得小于100mm
开挖沟槽时应严格控制槽底标高和防止扰动槽底原状土,槽底超挖部分必须用砂砾土回填密实
槽底有弧石等坚硬物体时,必须清楚后用沙砾土回填处理

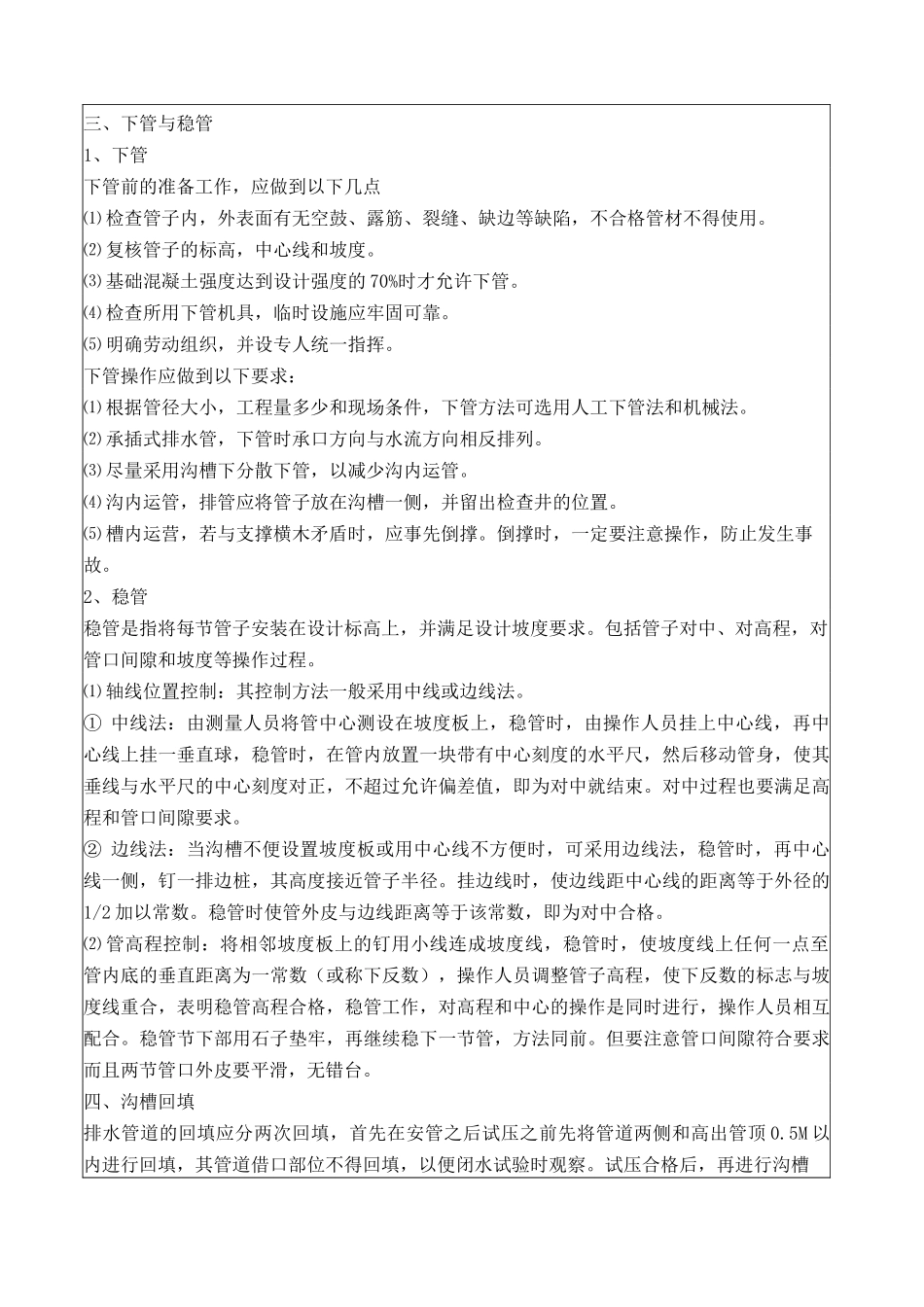

管道基础大样如图:管道基础图三、下管与稳管1、下管下管前的准备工作,应做到以下几点⑴检查管子内,外表面有无空鼓、露筋、裂缝、缺边等缺陷,不合格管材不得使用
⑵复核管子的标高,中心线和坡度
⑶基础混凝土强度达到设计强度的70%时才允许下管

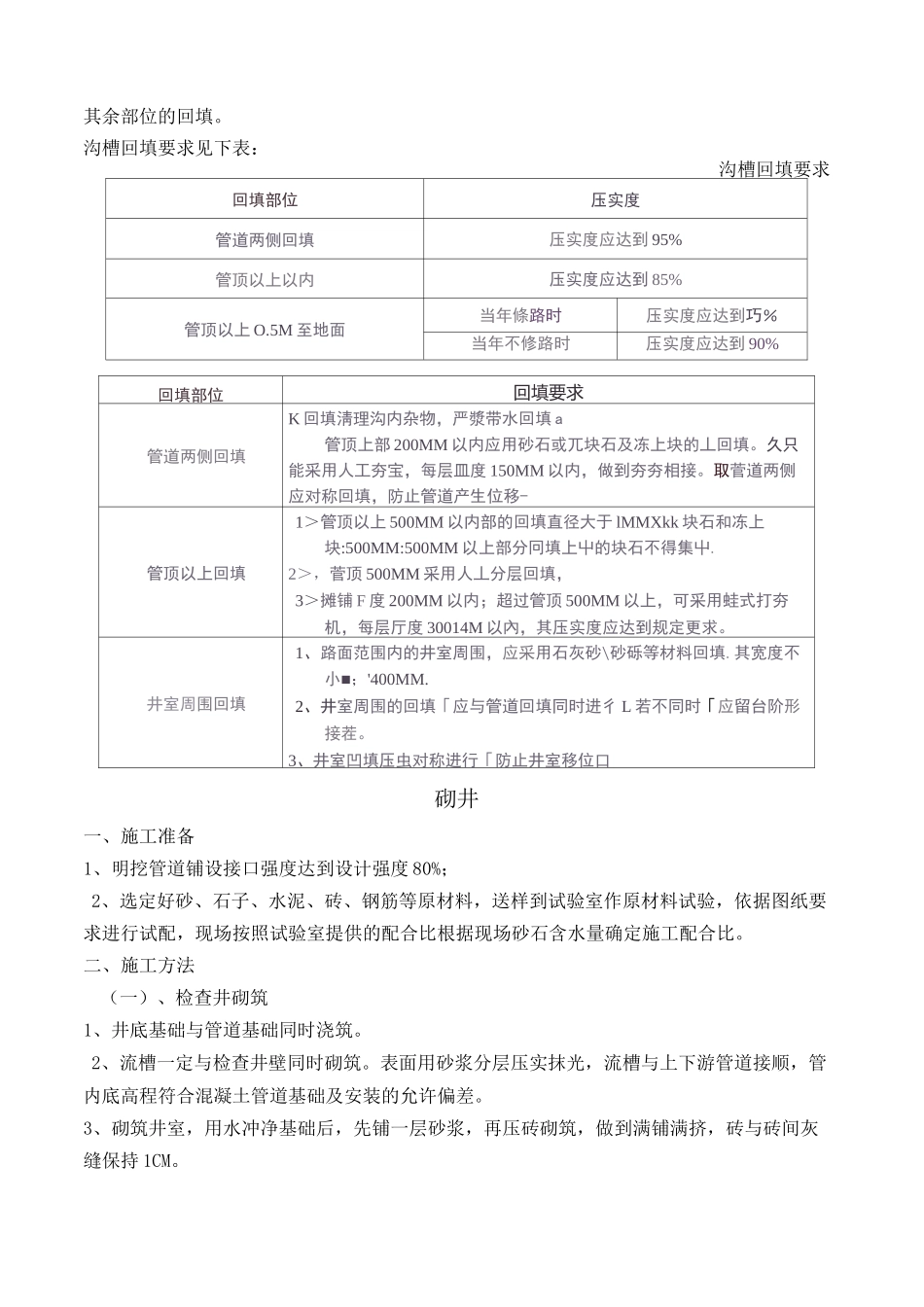

⑷检查所用下管机具,临时设
