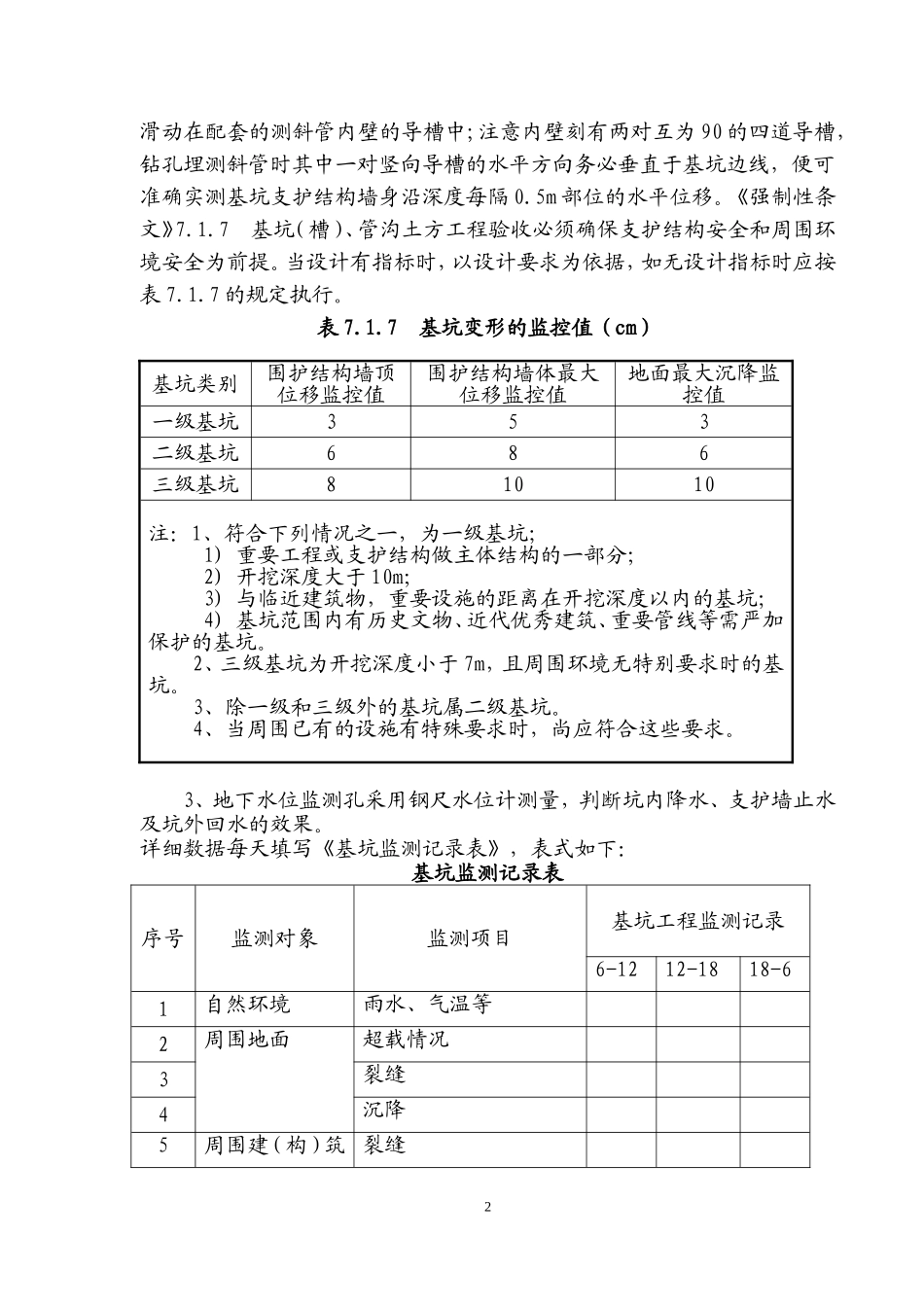

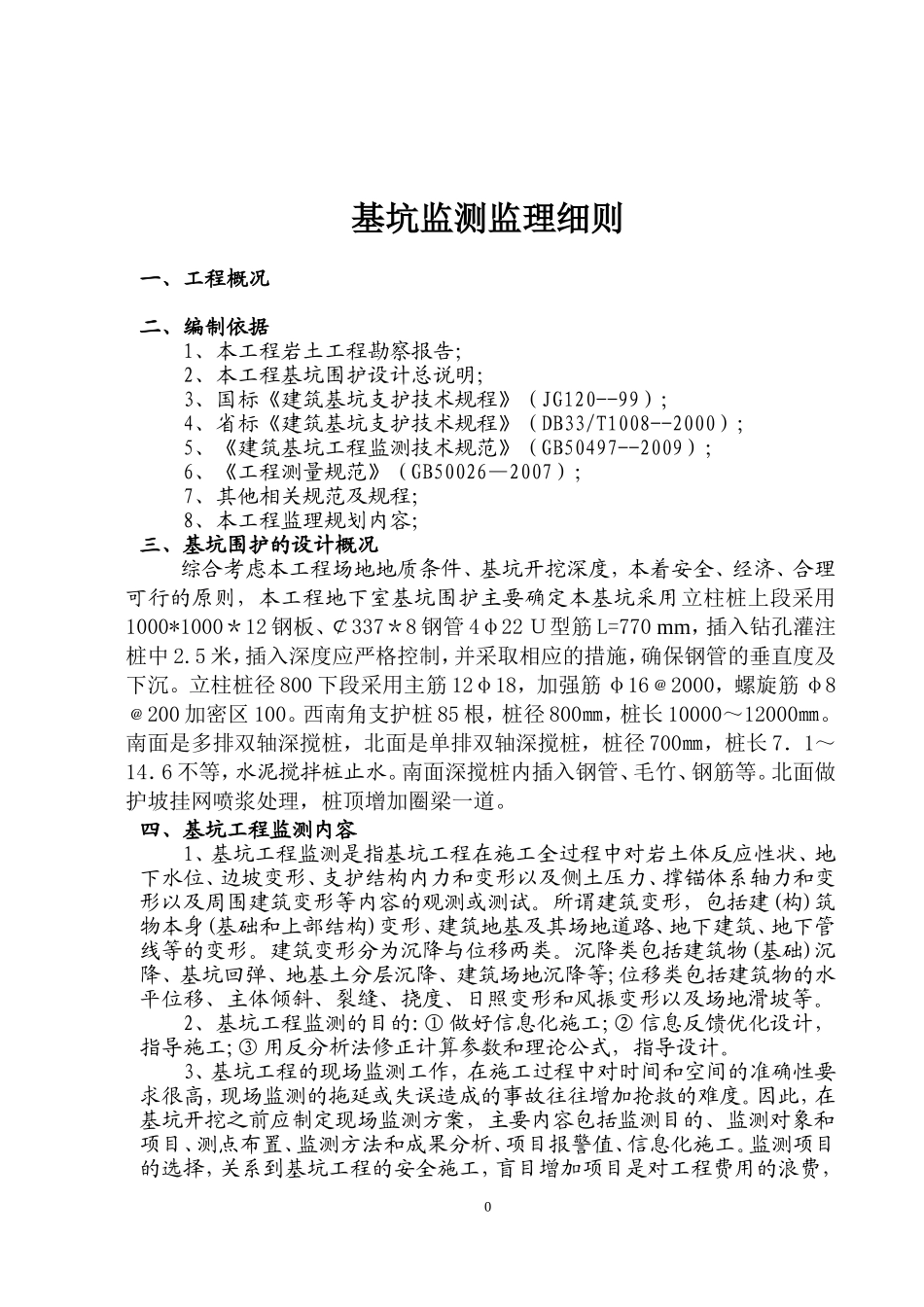

基坑监测监理细则一、工程概况二、编制依据1、本工程岩土工程勘察报告;2、本工程基坑围护设计总说明;3、国标《建筑基坑支护技术规程》(JG120--99);4、省标《建筑基坑支护技术规程》(DB33/T1008--2000);5、《建筑基坑工程监测技术规范》(GB50497--2009);6、《工程测量规范》(GB50026—2007);7、其他相关规范及规程;8、本工程监理规划内容;三、基坑围护的设计概况综合考虑本工程场地地质条件、基坑开挖深度,本着安全、经济、合理可行的原则,本工程地下室基坑围护主要确定本基坑采用立柱桩上段采用1000*1000*12钢板、¢337*8钢管4φ22U型筋L=770mm,插入钻孔灌注桩中2
5米,插入深度应严格控制,并采取相应的措施,确保钢管的垂直度及下沉
立柱桩径800下段采用主筋12φ18,加强筋φ16﹫2000,螺旋筋φ8﹫200加密区100
西南角支护桩85根,桩径800㎜,桩长10000~12000㎜
南面是多排双轴深搅桩,北面是单排双轴深搅桩,桩径700㎜,桩长7.1~14.6不等,水泥搅拌桩止水
南面深搅桩内插入钢管、毛竹、钢筋等
北面做护坡挂网喷浆处理,桩顶增加圈梁一道
四、基坑工程监测内容1、基坑工程监测是指基坑工程在施工全过程中对岩土体反应性状、地下水位、边坡变形、支护结构内力和变形以及侧土压力、撑锚体系轴力和变形以及周围建筑变形等内容的观测或测试
所谓建筑变形,包括建(构)筑物本身(基础和上部结构)变形、建筑地基及其场地道路、地下建筑、地下管线等的变形
建筑变形分为沉降与位移两类
沉降类包括建筑物(基础)沉降、基坑回弹、地基土分层沉降、建筑场地沉降等;位移类包括建筑物的水平位移、主体倾斜、裂缝、挠度、日照变形和风振变形以及场地滑坡等
2、基坑工程监测的目的:①做好信息化施工;②信息反馈优化设计,指导施工;③用反分析法修正
