水濂山明凯科技设计中心一期3号楼1-13轴基坑降水施工方案一、工程概况工程名称明凯科技设计中心(一期3号艺展廊、5号实验楼、59号地下室、61号地下室)建设单位东莞市华业教育信息咨询有限公司设计单位广东华方工程设计有限公司监理单位东莞市恒信建设工程咨询有限公司施工单位国基建设集团有限公司建设地点南城水濂社区水濂大道西侧本工程位于南城水濂社区水濂,规划建筑有艺术展览中心、实验楼和地下室总建筑面积62817
91平方米,规划建筑最大高度40
9m,地下1层,地上3-5层,屋顶结构为坡屋面形式
2号艺展廊首层高度为8
4m,第二层高度为12
65m,4号实验楼首层高度7
8m,标准层高度9m
00为室内地坪标高,相当于黄海高程标高36
二、施工准备1、调查场地周围雨污水管线及雨污水井分布状况,布置排水管线及供电线路;2、施工前技术、质检及现场施工负责人应组织班组作业人员熟悉图纸,学习规范、标准,以熟练掌握各种技术要求及施工方法;3、根据钻孔数量配备施工机械;4、对施工机械设备进行检修与维护,使其符合使用要求;5、详细制定降水施工中各种材料计划和供应计划
三、基坑降水施工方法3
1基坑降水设计方案根据现场实际情况,3号楼1-13轴为回填土,深度达2-4m,因长期浸泡,没有排水设施,该部分土体含水率已达到饱和状态,为保证今后桩基工程能正常进行,结合本公司基坑降水经验,本基坑降水采用钻孔降水方案
2降水具体方案1、纵向间距5m设盲沟,盲沟宽度1
0m,深度1
2、周边一圈也设盲沟,与纵横盲沟相连,深度1
3、在靠近①轴区域用钻机钻800mm的孔径,深度12m,孔内放600mm的钢筋笼,钢筋笼主筋用HRB33518@100,外围包密目式安全网;钢筋笼外侧填粒径2-14mm的石子,孔底设潜水泵将孔内水排出

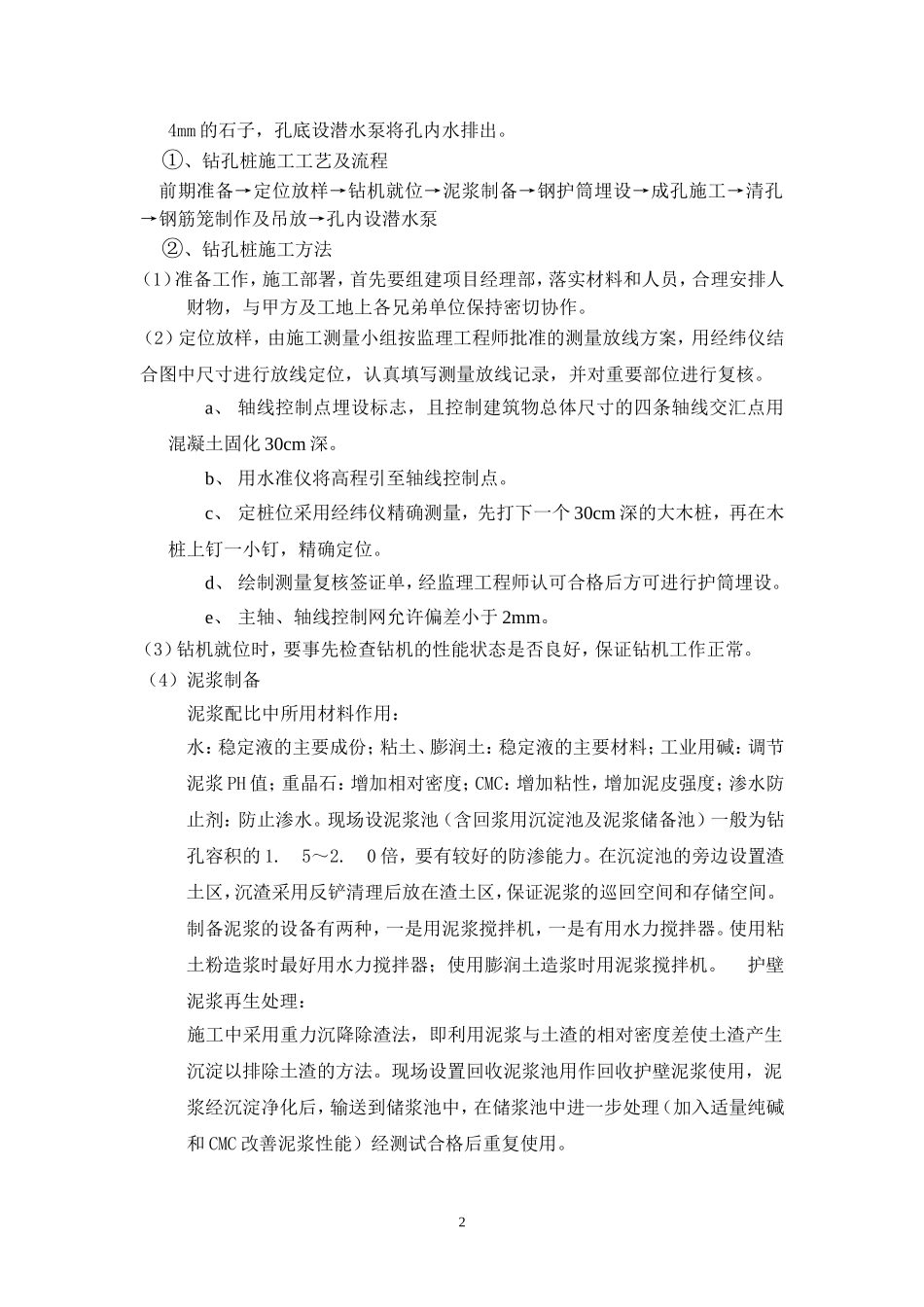

①、钻孔桩施工工艺及流程前期准备→定位
