施工技术交底记录编号:表B2工程名称@@@@交底时间年月日交底提要:桩间锚喷混凝土施工技术交底交底内容:一、施工工艺流程1
基坑开挖桩间锚喷土方开挖采用人工配合机械开挖,开挖方法严格按照深基坑开挖专项施工方案进行,防止机械开挖将过多的桩间土带下,严禁采用机械开挖桩间土,人工修正桩间土壁,使之能满足喷射厚度要求
一般情况下,基坑坑壁暴露后1~2小时内完成基坑侧壁的初喷工作,初喷后1~2天内完成锚杆及挂网施工,锚杆及挂网后1天后进行复喷砼施工
桩间清理人工对开挖出来的桩间进行清理,边开挖边清理,保证围护桩表面及桩与桩间凹陷部位无粘结土,围护桩墙面完全暴露出来,保证喷射混凝土跟围护桩粘结牢固
1基坑围护桩桩间采用挂网喷射混凝土护壁,钢筋网采用A8@150cm×150cm,喷射混凝土厚度10cm,混凝土强度等级C25
桩间清理完成后应立即铺挂钢筋网片,采用C14的锚筋固定在围护桩或土面上,每片钢筋网锚钉个数不少于2个

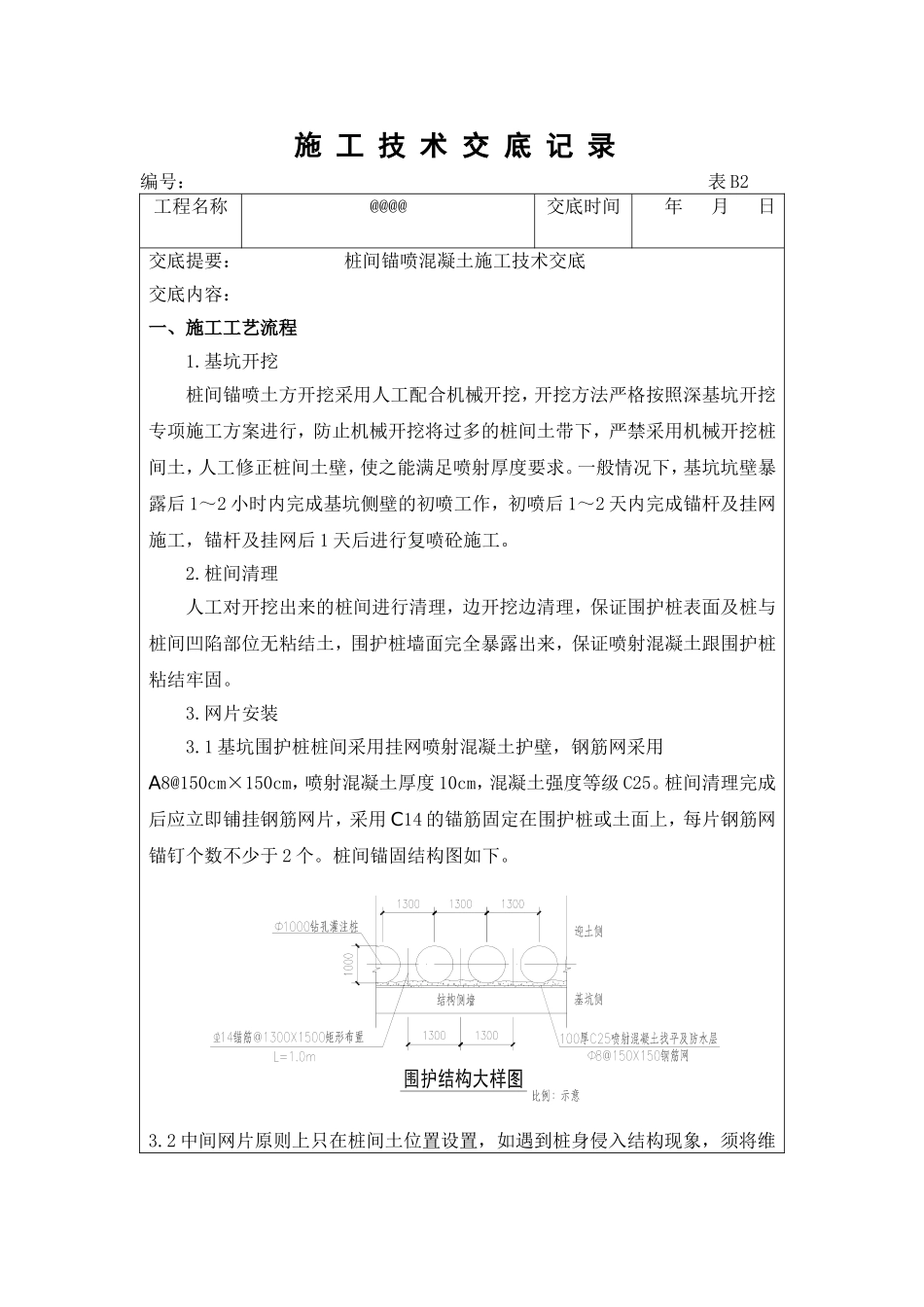

桩间锚固结构图如下
2中间网片原则上只在桩间土位置设置,如遇到桩身侵入结构现象,须将维护桩侵入部分凿除
如遇到桩身向基坑外侧方向偏差较多的情况,除在人工修整桩间土时保留部分桩间土外,横向钢筋可越过此桩,与下一桩进行相连,固定网片
钢筋网使用前要除锈并调直,网片与锚筋间要连接牢固,喷射混凝土时钢筋网片不晃动;同时要确保网片与坡面土体间距离不小于20mm
钢筋网片的搭接长度应不小于300mm
喷射混凝土4
1严格按以下顺序进行操作打开速凝剂辅助风→缓慢打开主风阀→启动速凝剂计量泵、主电机、振动器→向料斗加混凝土

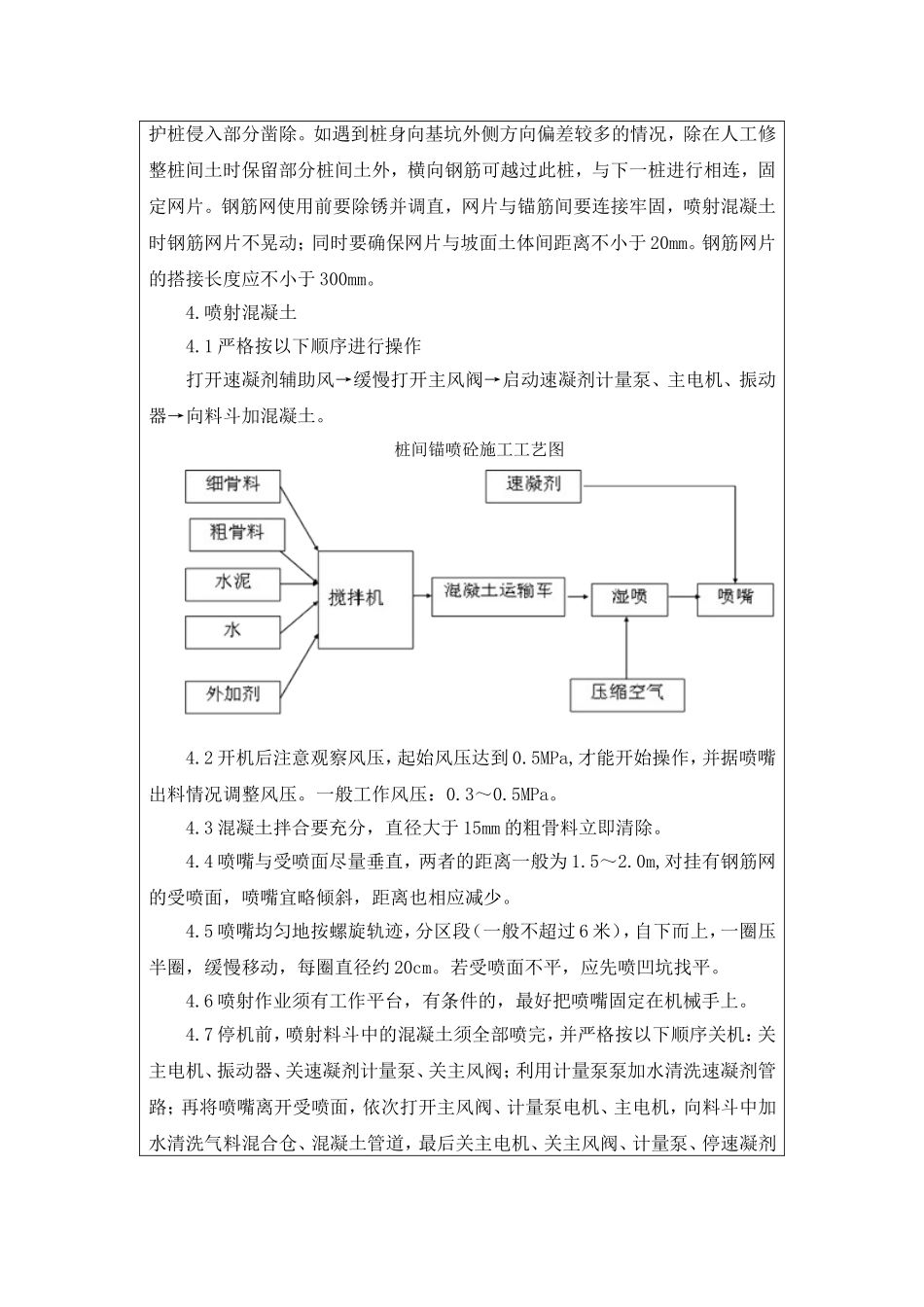

桩间锚喷砼施工工艺图4
2开机后注意观察风压,起始风压达到0
5MPa,才能开始操作,并据喷嘴出料情况调整风压
一般工作风压:0
3混凝土拌合要充分,直径大于15mm的粗骨料立即清除
4喷嘴与受喷面尽量垂直,两
