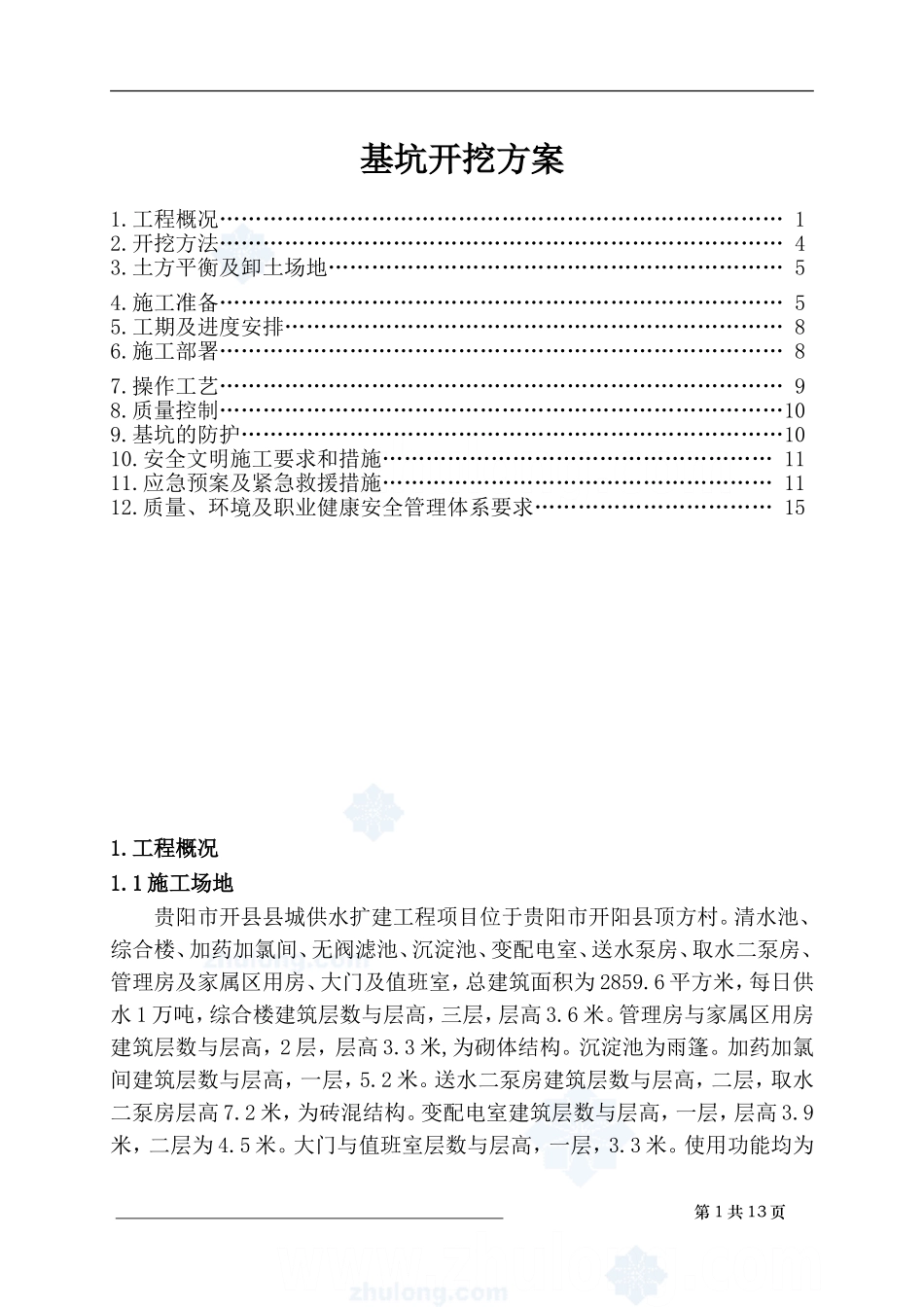

基坑开挖方案1
工程概况……………………………………………………………………12
开挖方法……………………………………………………………………43
土方平衡及卸土场地………………………………………………………54
施工准备……………………………………………………………………55
工期及进度安排……………………………………………………………86
施工部署……………………………………………………………………87
操作工艺……………………………………………………………………98
质量控制……………………………………………………………………109
基坑的防护…………………………………………………………………1010
安全文明施工要求和措施………………………………………………1111
应急预案及紧急救援措施………………………………………………1112
质量、环境及职业健康安全管理体系要求……………………………151

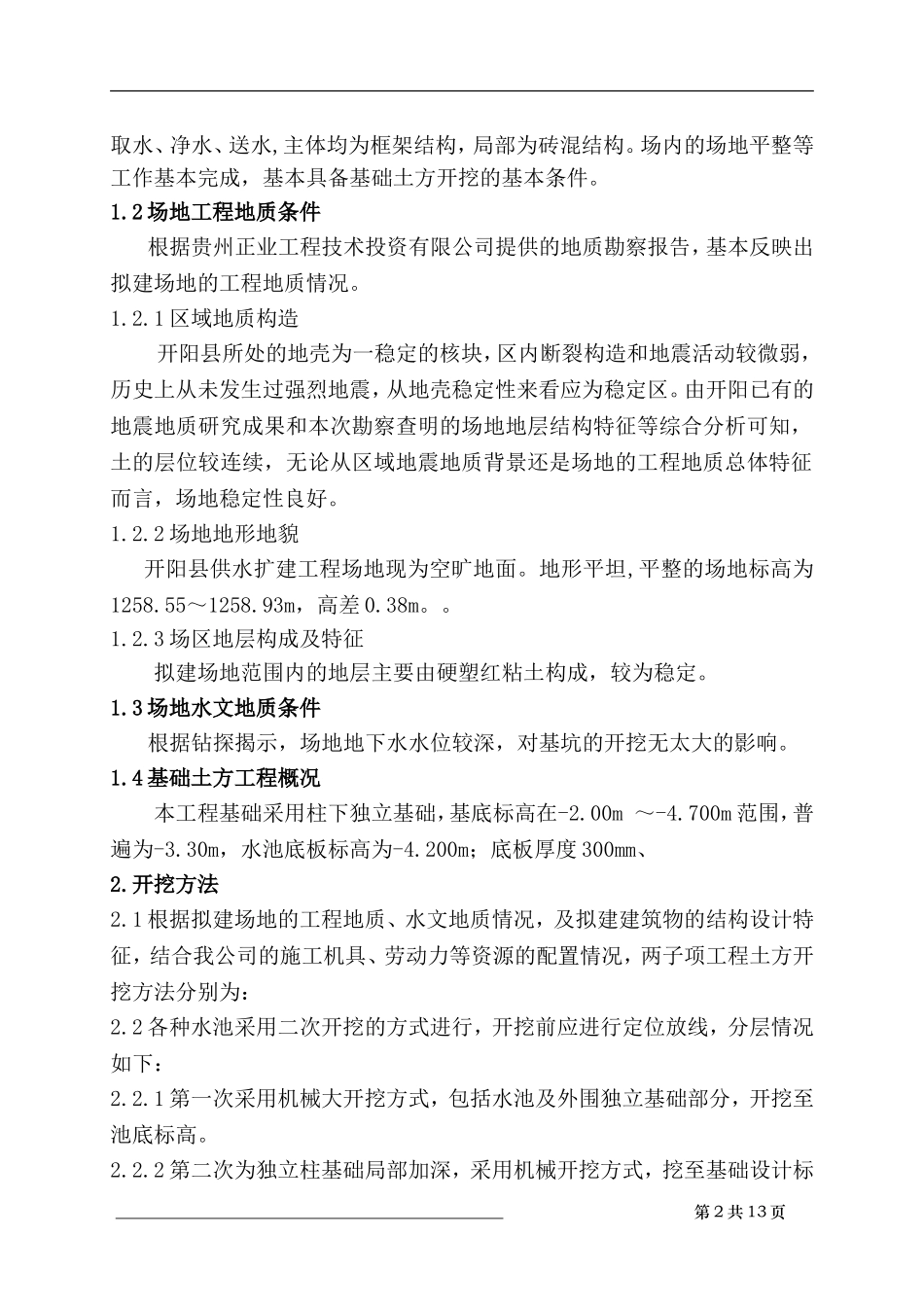

1施工场地贵阳市开县县城供水扩建工程项目位于贵阳市开阳县顶方村
清水池、综合楼、加药加氯间、无阀滤池、沉淀池、变配电室、送水泵房、取水二泵房、管理房及家属区用房、大门及值班室,总建筑面积为2859
6平方米,每日供水1万吨,综合楼建筑层数与层高,三层,层高3
管理房与家属区用房建筑层数与层高,2层,层高3
3米,为砌体结构
沉淀池为雨篷
加药加氯间建筑层数与层高,一层,5
送水二泵房建筑层数与层高,二层,取水二泵房层高7
2米,为砖混结构
变配电室建筑层数与层高,一层,层高3
9米,二层为4
大门与值班室层数与层高,一层,3
使用功能均为第1共13页取水、净水、送水,主体均为框架结构,局部为砖混结构
场内的场地平整等工作基本完成,基本具备基础土方开挖的基本条件
2场地工程地质条件根据贵州正业工程技术投资有限公司提供的地质勘察报告,基
