湖北工业大学分析测试中心土方开挖工程施工方案编制单位:湖北长安建筑股份有限公司编制人:审核人:编制时间:二○○六年五月一日基坑土方开挖工程施工方案根据本工程实际情况要求,现场浮土采用机械大面积挖运,-0
55m至-2

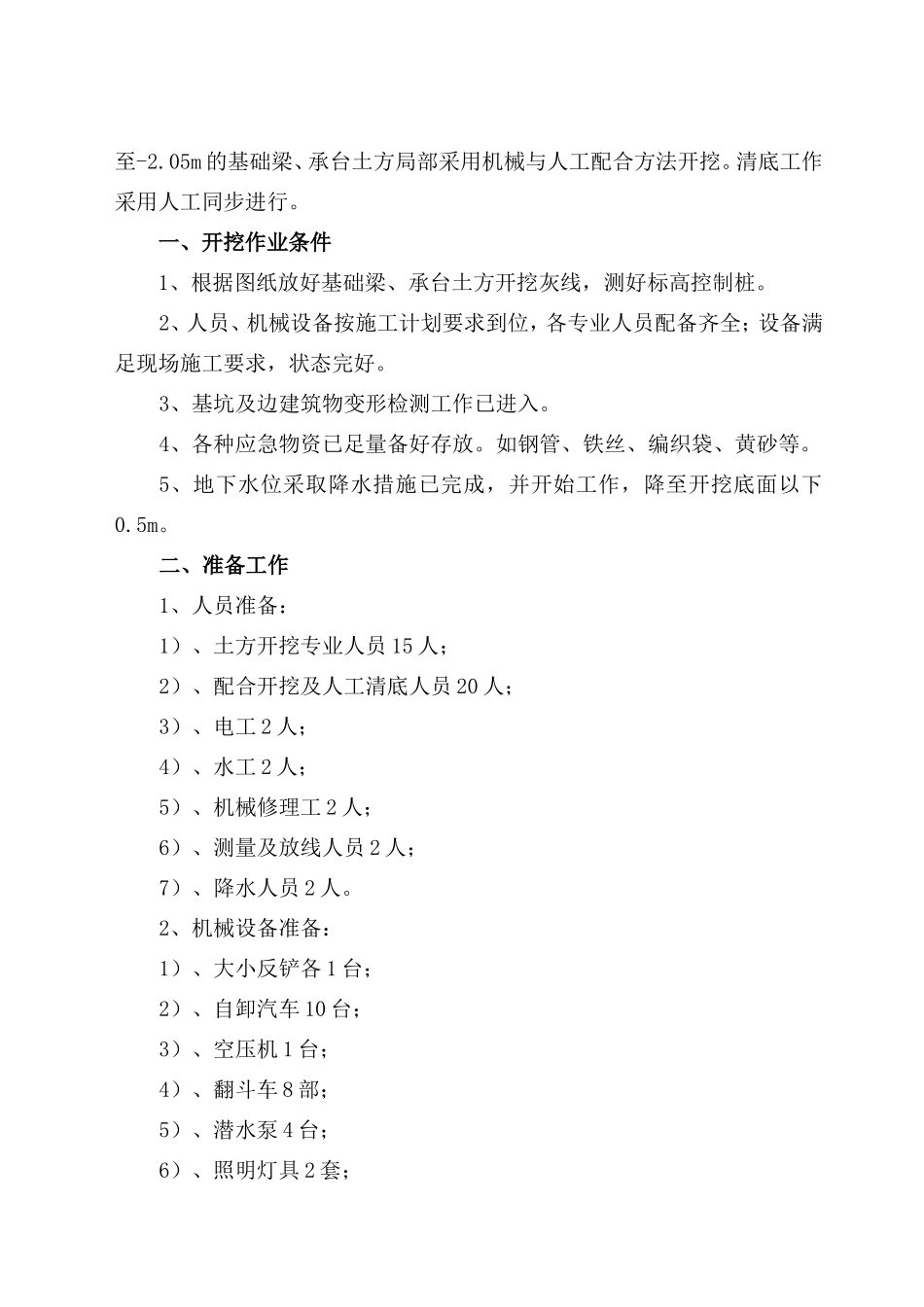

05m的基础梁、承台土方局部采用机械与人工配合方法开挖
清底工作采用人工同步进行
一、开挖作业条件1、根据图纸放好基础梁、承台土方开挖灰线,测好标高控制桩
2、人员、机械设备按施工计划要求到位,各专业人员配备齐全;设备满足现场施工要求,状态完好
3、基坑及边建筑物变形检测工作已进入
4、各种应急物资已足量备好存放
如钢管、铁丝、编织袋、黄砂等
5、地下水位采取降水措施已完成,并开始工作,降至开挖底面以下0
二、准备工作1、人员准备:1)、土方开挖专业人员15人;2)、配合开挖及人工清底人员20人;3)、电工2人;4)、水工2人;5)、机械修理工2人;6)、测量及放线人员2人;7)、降水人员2人
2、机械设备准备:1)、大小反铲各1台;2)、自卸汽车10台;3)、空压机1台;4)、翻斗车8部;5)、潜水泵4台;6)、照明灯具2套;7)、高压冲洗机1台

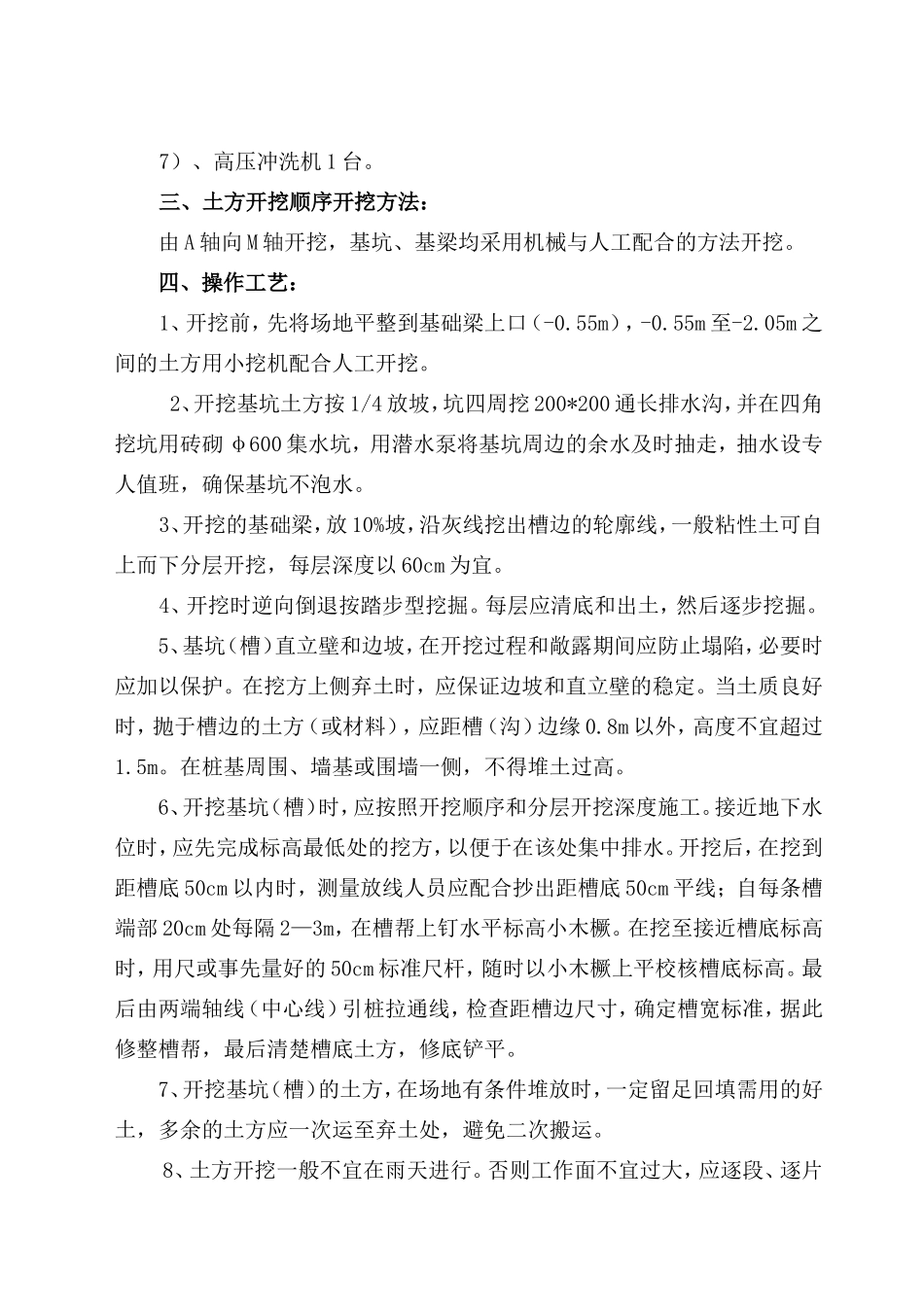

三、土方开挖顺序开挖方法:由A轴向M轴开挖,基坑、基梁均采用机械与人工配合的方法开挖
四、操作工艺:1、开挖前,先将场地平整到基础梁上口(-0
55m),-0
55m至-2
05m之间的土方用小挖机配合人工开挖
2、开挖基坑土方按1/4放坡,坑四周挖200*200通长排水沟,并在四角挖坑用砖砌φ600集水坑,用潜水泵将基坑周边的余水及时抽走,抽水设专人值班,确保基坑不泡水
3、开挖的基础梁,放10%坡,沿灰线挖出槽边的轮廓线,一般粘性土可自上而下分层开挖,每层深度以60cm为宜
4、开挖时逆向倒退按踏步型挖掘
每层应清底和出土,然后逐步挖掘
5、基坑(槽)直立壁和边坡,在开挖过程和敞露期间应防止塌陷,必要时应
