第1页共7页[模板拆除方案]模板安装及拆除专项方案目录一、编制依据及模板概况
1二、模板拆除
1三、注意事项
5四、成品保护措施
5五、安全措施
5一、制依据及模板概况1
编制依据:1)
《混凝土结构工程施工质量验收规范》xxxx-20022)
《建筑工程施工质量验收统一标准》GB50300-20013)
《建筑结构荷载规范》xxxx-20124)
本工程施工图纸和施工组织设计及《模板施工方案》2
模板概况本工程中,墙模板采用18mm厚胶合板;梁板模板采用18mm厚胶合板,次龙骨为50X100方木,主龙骨为巾48X3

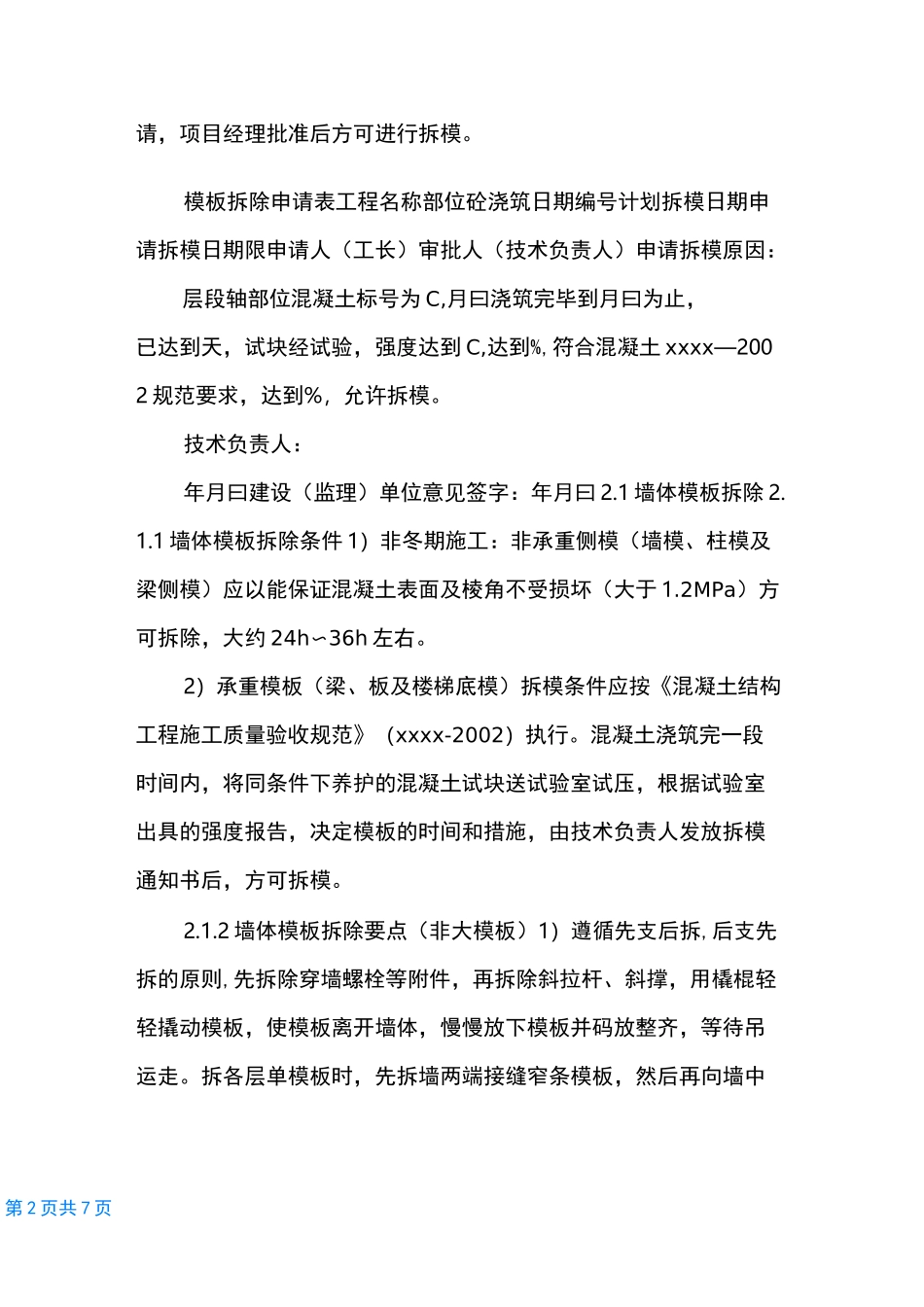

5mm钢管,支撑为钢管加U型顶托;二、模板拆除模板拆除前必须经过项目部统一,并递交拆模申第2页共7页请,项目经理批准后方可进行拆模
模板拆除申请表工程名称部位砼浇筑日期编号计划拆模日期申请拆模日期限申请人(工长)审批人(技术负责人)申请拆模原因:层段轴部位混凝土标号为C,月曰浇筑完毕到月曰为止,已达到天,试块经试验,强度达到C,达到%,符合混凝土xxxx—2002规范要求,达到%,允许拆模
技术负责人:年月曰建设(监理)单位意见签字:年月曰2
1墙体模板拆除2
1墙体模板拆除条件1)非冬期施工:非承重侧模(墙模、柱模及梁侧模)应以能保证混凝土表面及棱角不受损坏(大于1
2MPa)方可拆除,大约24h〜36h左右
2)承重模板(梁、板及楼梯底模)拆模条件应按《混凝土结构工程施工质量验收规范》(xxxx-2002)执行
混凝土浇筑完一段时间内,将同条件下养护的混凝土试块送试验室试压,根据试验室出具的强度报告,决定模板的时间和措施,由技术负责人发放拆模通知书后,方可拆模

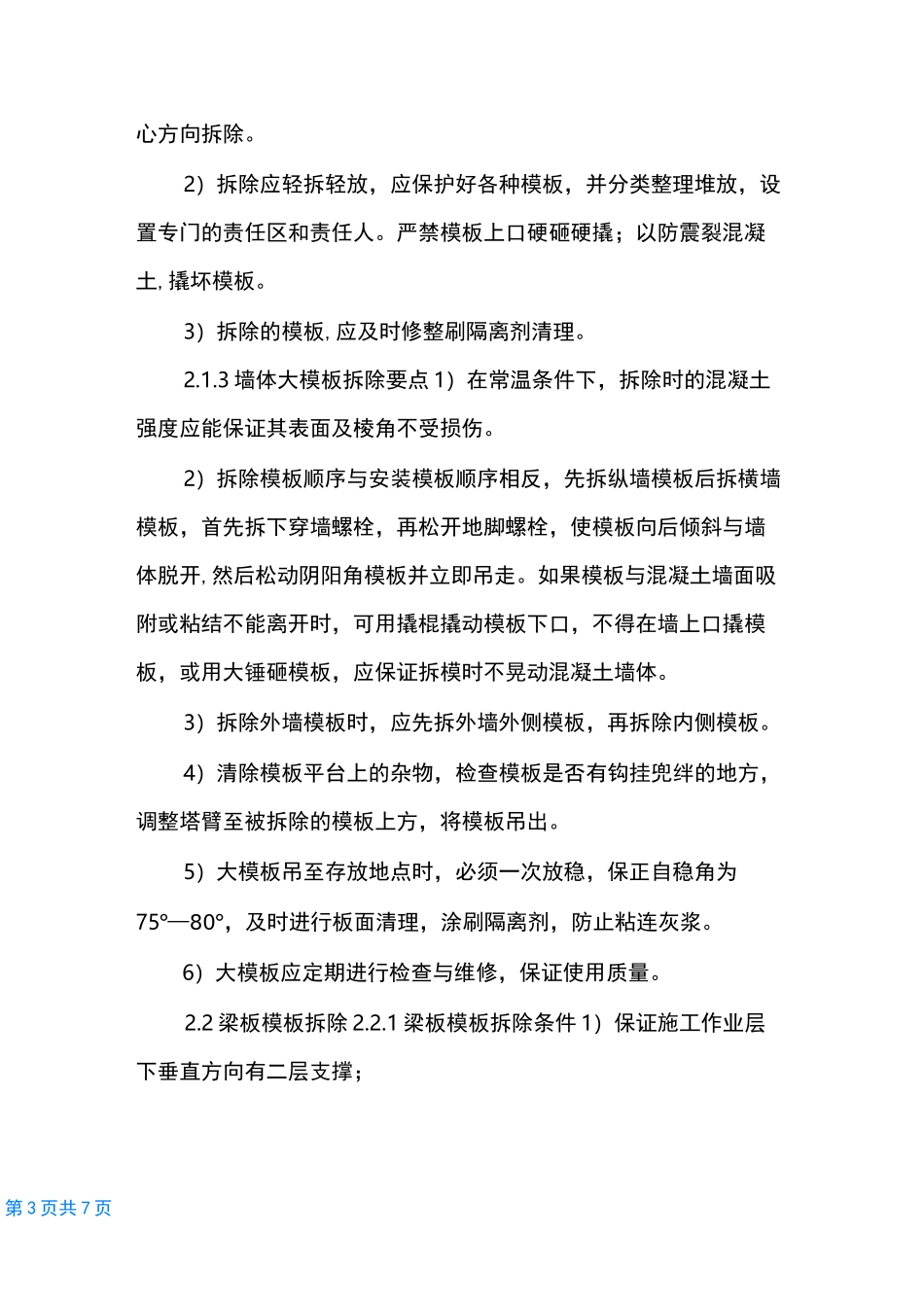

2墙体模板拆除要点(非大模板)1)遵循先支后拆,后支先拆的原则,先拆除穿墙螺栓等附件,再拆除斜拉杆、斜撑,用橇棍轻轻撬动模板,使模板离开墙体,慢慢放下模板并码放整齐,等待吊运走
