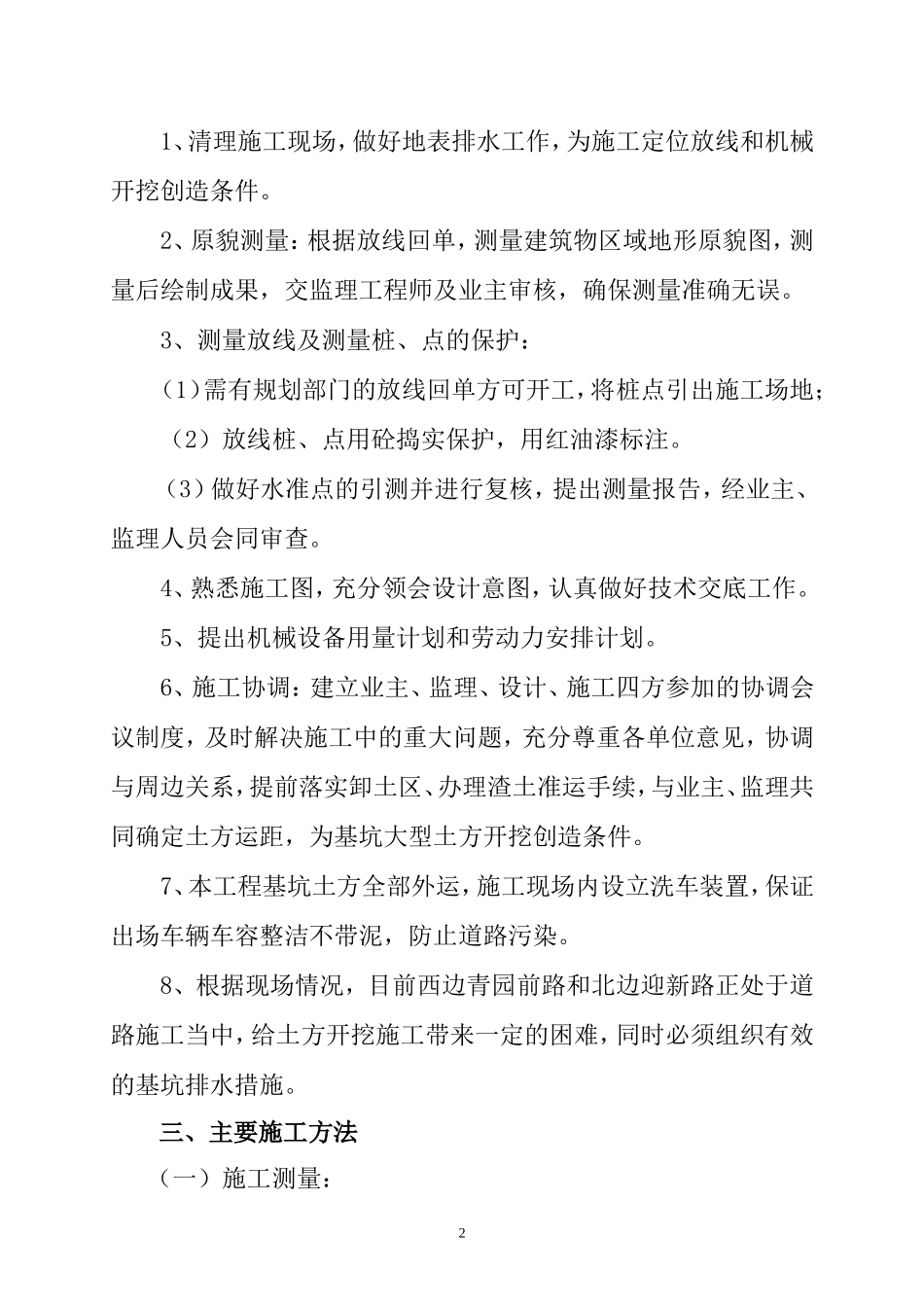

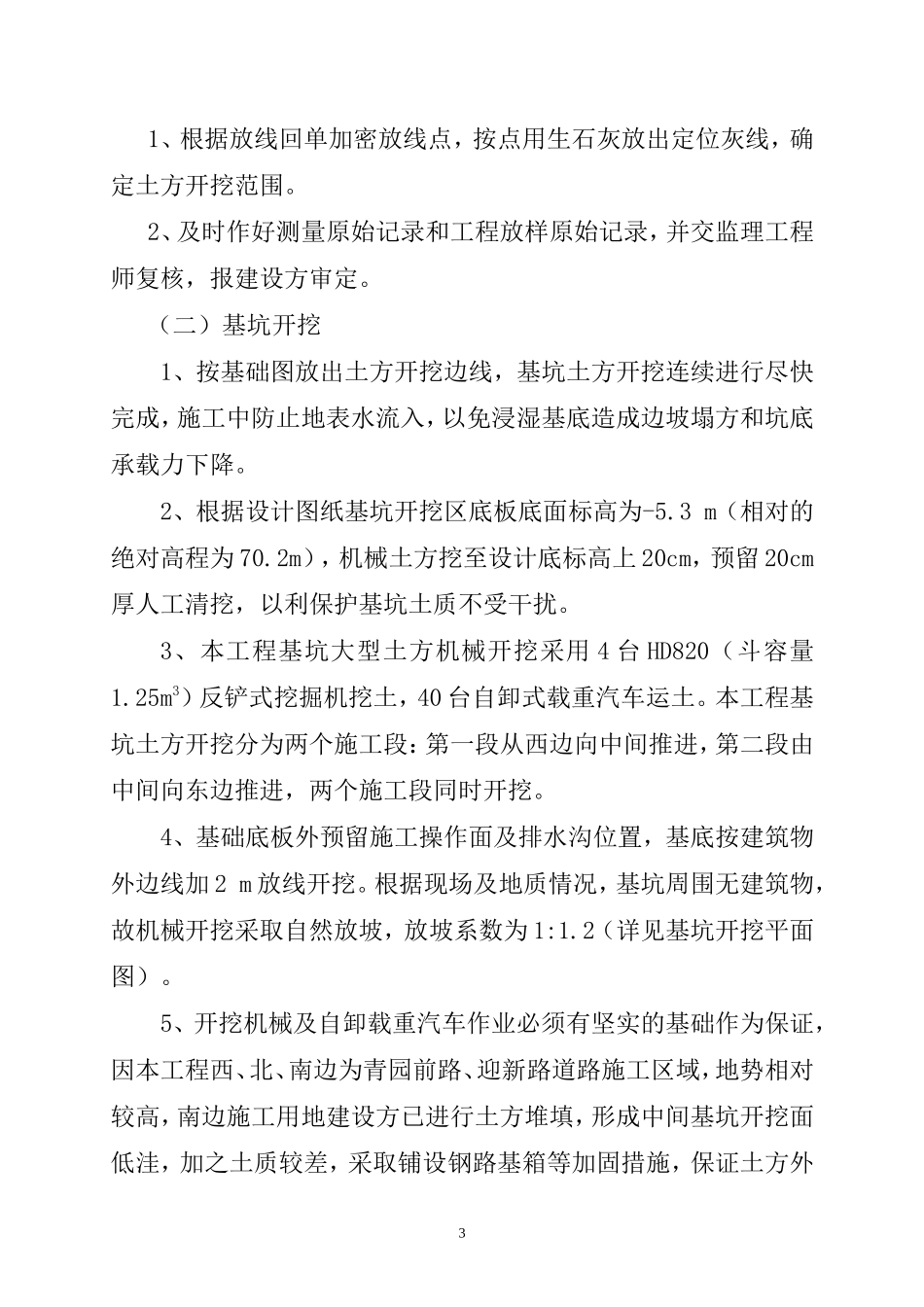

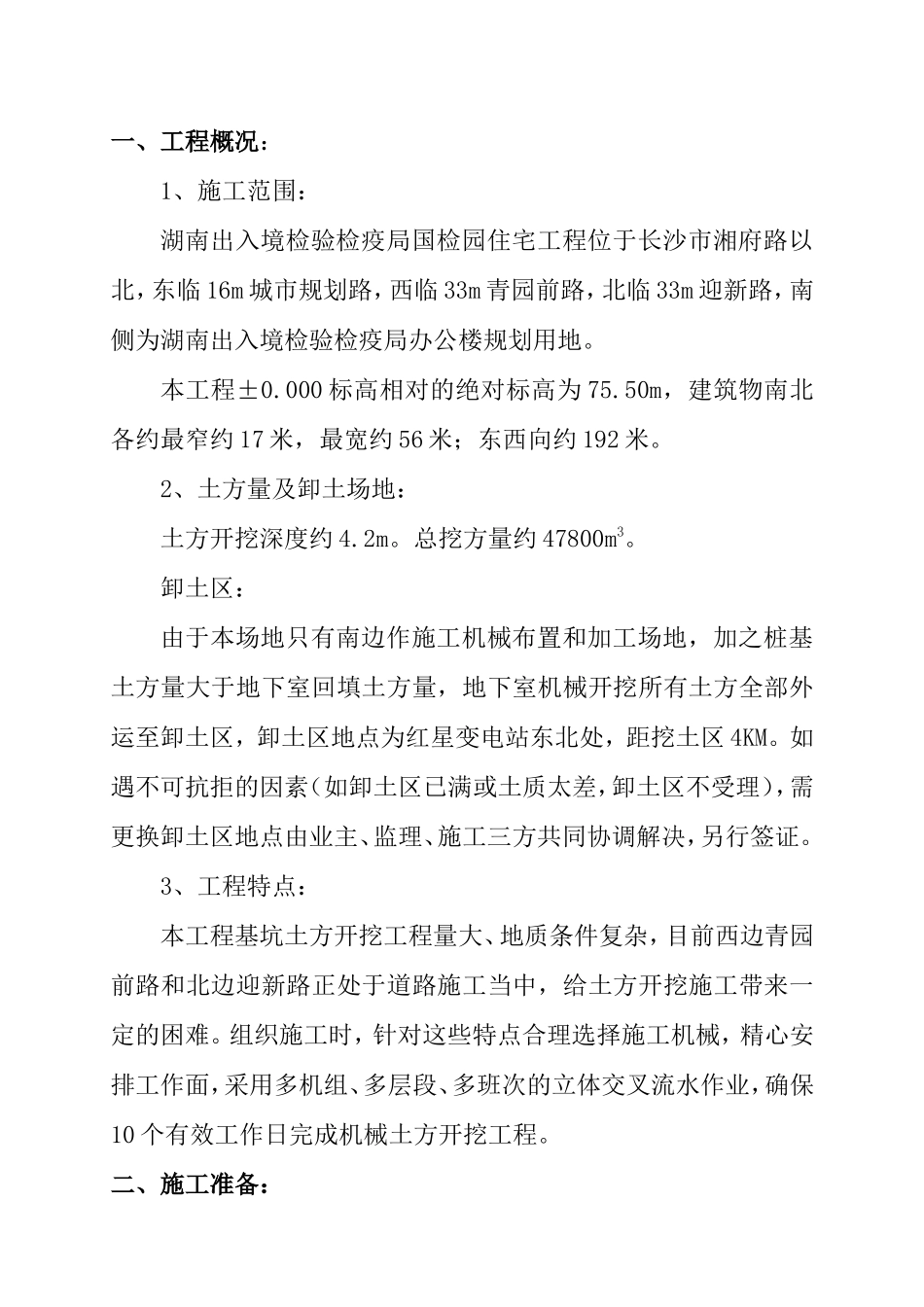

一、工程概况:1、施工范围:湖南出入境检验检疫局国检园住宅工程位于长沙市湘府路以北,东临16m城市规划路,西临33m青园前路,北临33m迎新路,南侧为湖南出入境检验检疫局办公楼规划用地
000标高相对的绝对标高为75
50m,建筑物南北各约最窄约17米,最宽约56米;东西向约192米
2、土方量及卸土场地:土方开挖深度约4
总挖方量约47800m3
卸土区:由于本场地只有南边作施工机械布置和加工场地,加之桩基土方量大于地下室回填土方量,地下室机械开挖所有土方全部外运至卸土区,卸土区地点为红星变电站东北处,距挖土区4KM
如遇不可抗拒的因素(如卸土区已满或土质太差,卸土区不受理),需更换卸土区地点由业主、监理、施工三方共同协调解决,另行签证
3、工程特点:本工程基坑土方开挖工程量大、地质条件复杂,目前西边青园前路和北边迎新路正处于道路施工当中,给土方开挖施工带来一定的困难
组织施工时,针对这些特点合理选择施工机械,精心安排工作面,采用多机组、多层段、多班次的立体交叉流水作业,确保10个有效工作日完成机械土方开挖工程
二、施工准备:1、清理施工现场,做好地表排水工作,为施工定位放线和机械开挖创造条件
2、原貌测量:根据放线回单,测量建筑物区域地形原貌图,测量后绘制成果,交监理工程师及业主审核,确保测量准确无误
3、测量放线及测量桩、点的保护:(1)需有规划部门的放线回单方可开工,将桩点引出施工场地;(2)放线桩、点用砼捣实保护,用红油漆标注
(3)做好水准点的引测并进行复核,提出测量报告,经业主、监理人员会同审查
4、熟悉施工图,充分领会设计意图,认真做好技术交底工作
5、提出机械设备用量计划和劳动力安排计划
6、施工协调:建立业主、监理、设计、施工四方参加的协调会议制度,及时解决施工中的重大问题,充分尊重各单位意见,协调与周边关系,提前落实卸土区、办理渣土准
