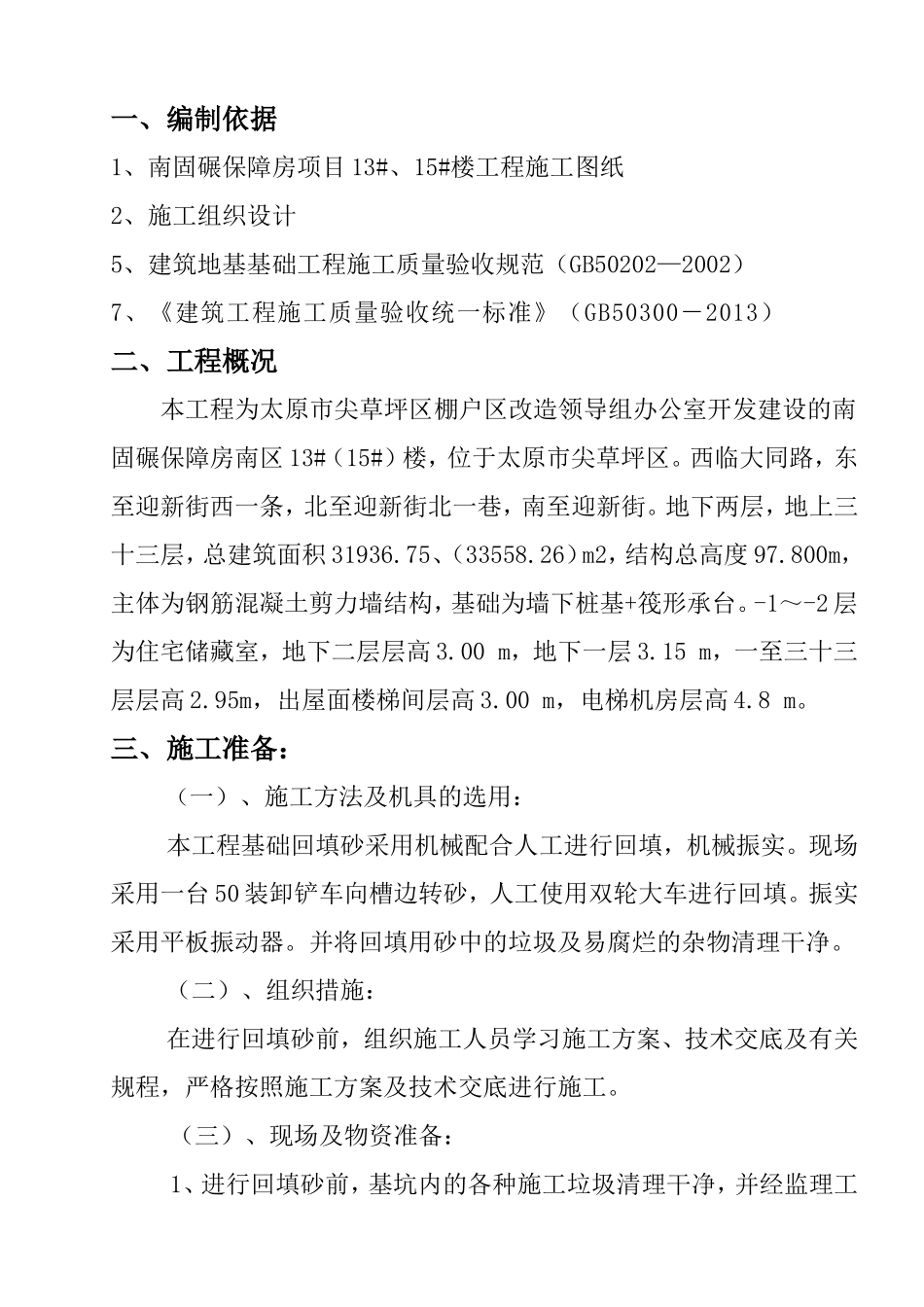

一、编制依据1、南固碾保障房项目13#、15#楼工程施工图纸2、施工组织设计5、建筑地基基础工程施工质量验收规范(GB50202—2002)7、《建筑工程施工质量验收统一标准》(GB50300-2013)二、工程概况本工程为太原市尖草坪区棚户区改造领导组办公室开发建设的南固碾保障房南区13#(15#)楼,位于太原市尖草坪区
西临大同路,东至迎新街西一条,北至迎新街北一巷,南至迎新街
地下两层,地上三十三层,总建筑面积31936
75、(33558
26)m2,结构总高度97
800m,主体为钢筋混凝土剪力墙结构,基础为墙下桩基+筏形承台
-1~-2层为住宅储藏室,地下二层层高3
00m,地下一层3
15m,一至三十三层层高2
95m,出屋面楼梯间层高3
00m,电梯机房层高4
三、施工准备:(一)、施工方法及机具的选用:本工程基础回填砂采用机械配合人工进行回填,机械振实
现场采用一台50装卸铲车向槽边转砂,人工使用双轮大车进行回填
振实采用平板振动器
并将回填用砂中的垃圾及易腐烂的杂物清理干净
(二)、组织措施:在进行回填砂前,组织施工人员学习施工方案、技术交底及有关规程,严格按照施工方案及技术交底进行施工

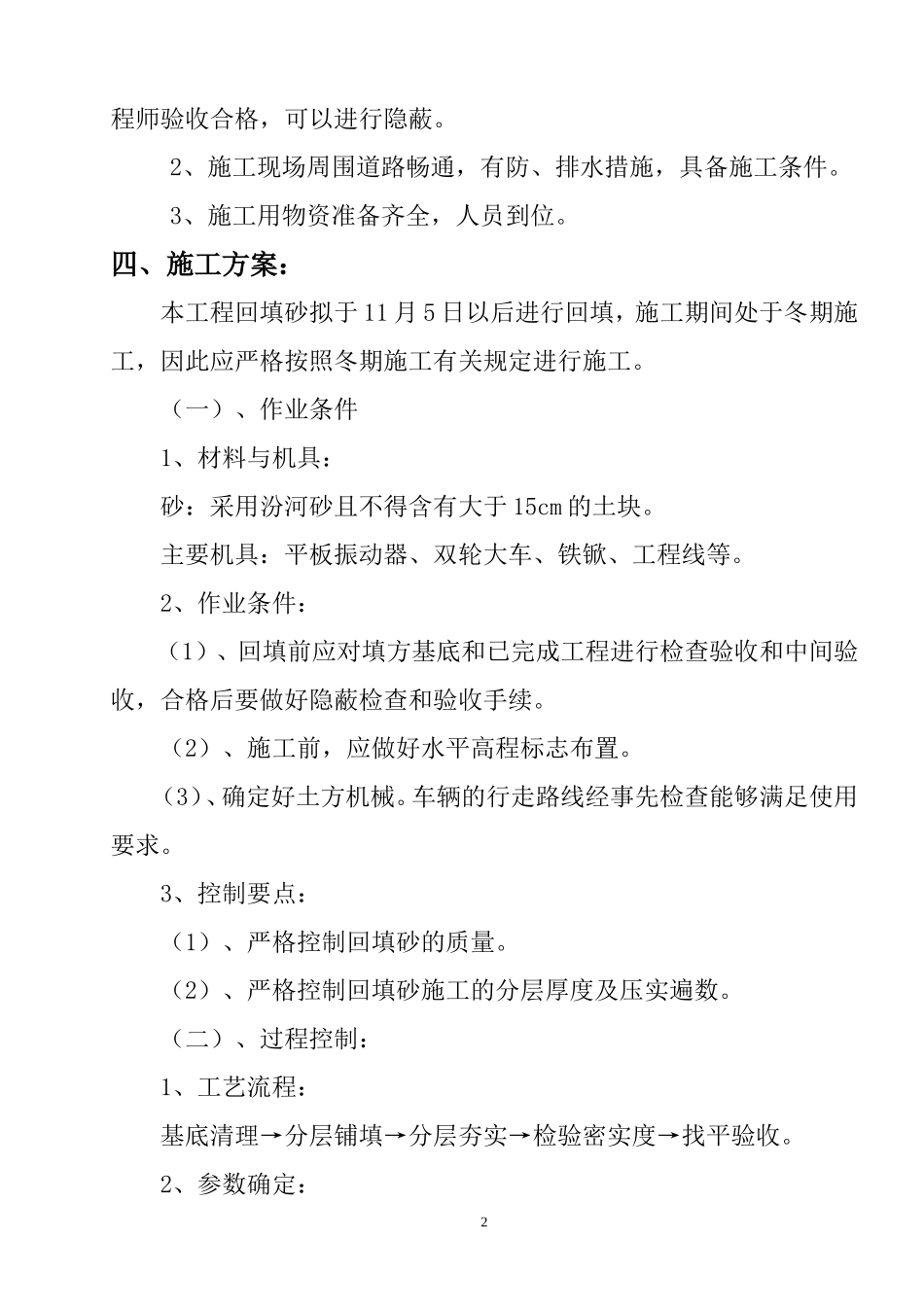

(三)、现场及物资准备:1、进行回填砂前,基坑内的各种施工垃圾清理干净,并经监理工程师验收合格,可以进行隐蔽
2、施工现场周围道路畅通,有防、排水措施,具备施工条件
3、施工用物资准备齐全,人员到位
四、施工方案:本工程回填砂拟于11月5日以后进行回填,施工期间处于冬期施工,因此应严格按照冬期施工有关规定进行施工

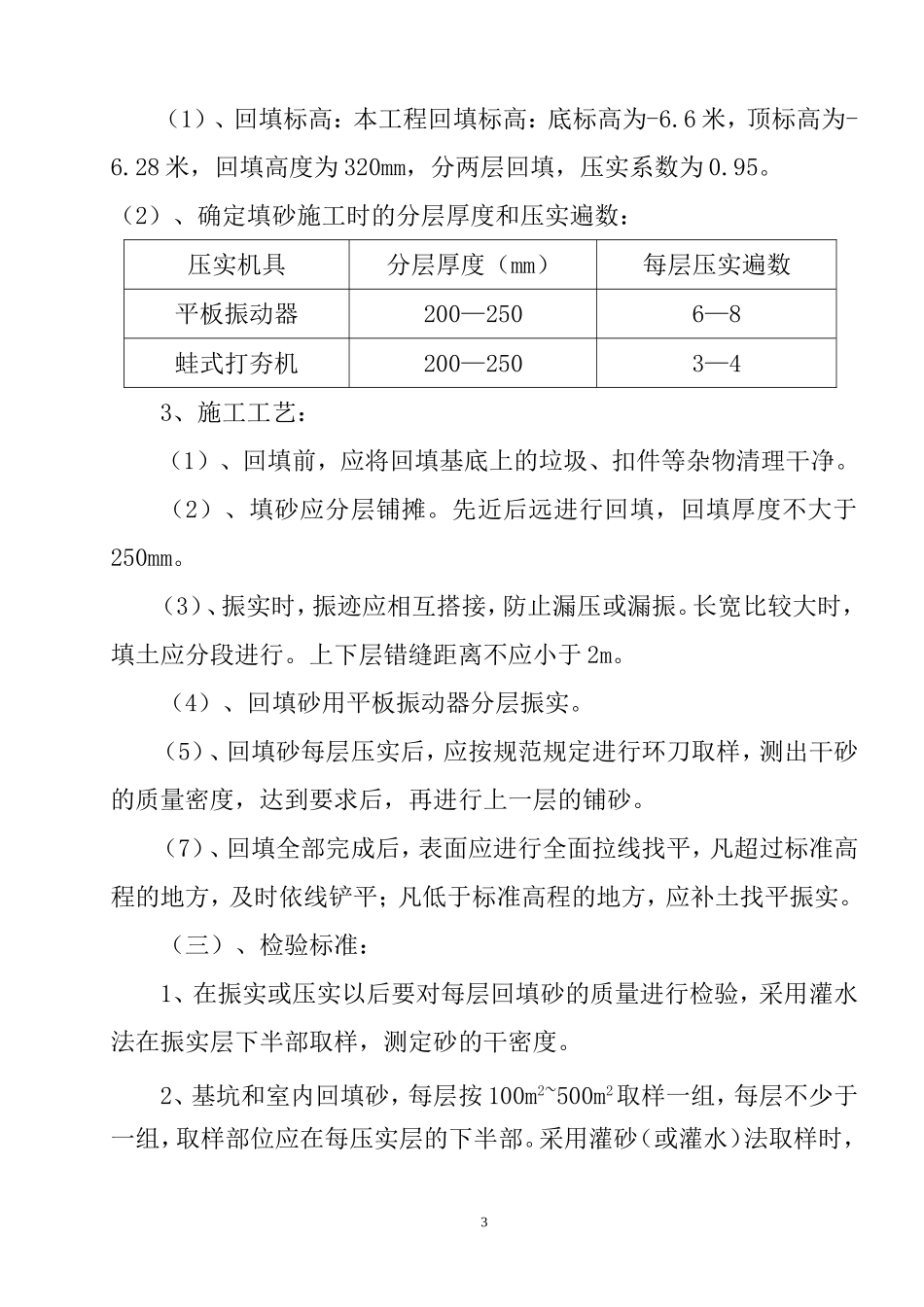

(一)、作业条件1、材料与机具:砂:采用汾河砂且不得含有大于15cm的土块
主要机具:平板振动器、双轮大车、铁锨、工程线等
2、作业条件:(1)、回填前应对填方基底和已完成工程进行检查验收和中间验收,合格后要做好隐蔽检查和验收手续
(2)、施工前,应做好
