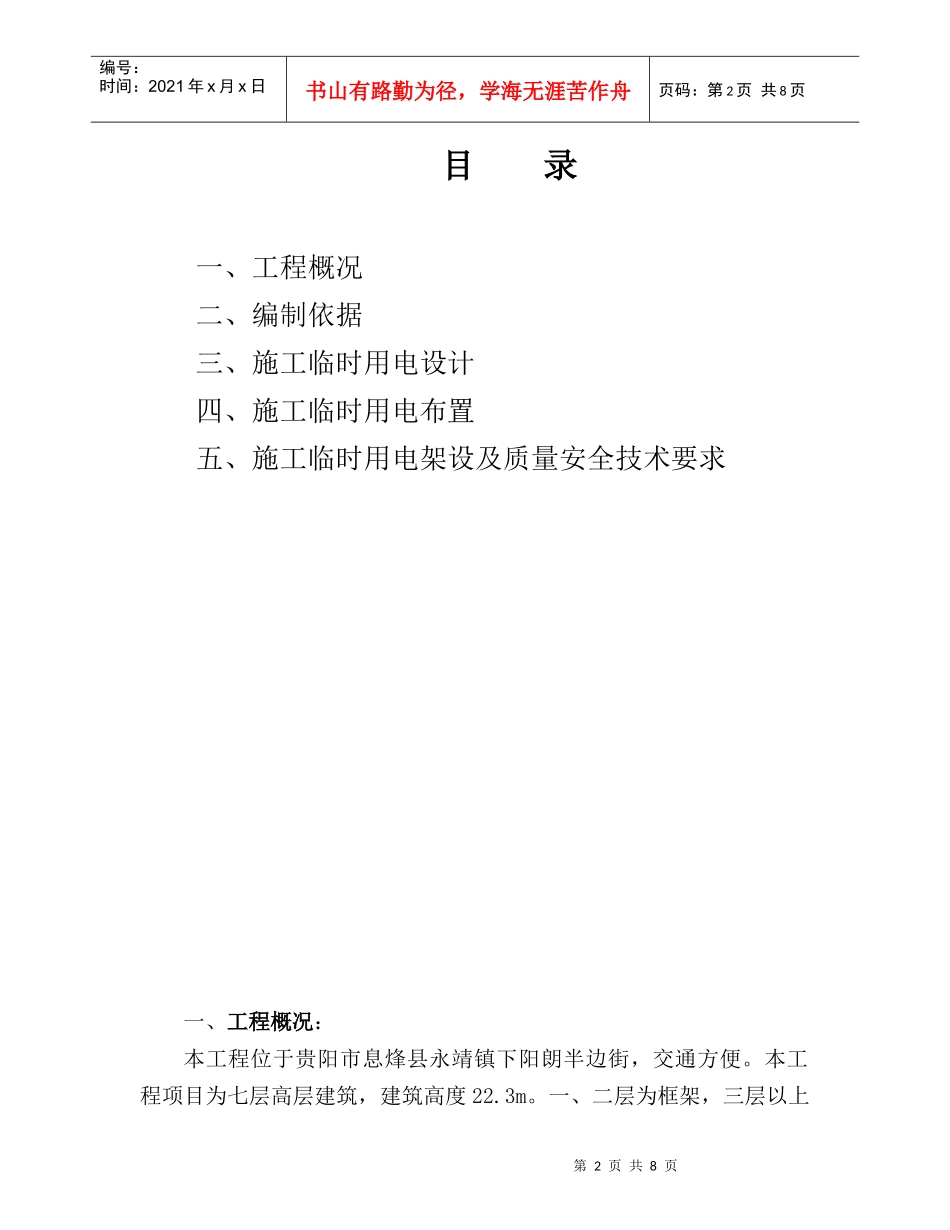

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页息烽县城南商业一条街拆迁安置统建房编制:复核:审核:编制单位:四川三一工程建设(集团)有限公司编制日期:二0一二年一月第2页共8页第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共8页目录一、工程概况二、编制依据三、施工临时用电设计四、施工临时用电布置五、施工临时用电架设及质量安全技术要求一、工程概况:本工程位于贵阳市息烽县永靖镇下阳朗半边街,交通方便
本工程项目为七层高层建筑,建筑高度22
一、二层为框架,三层以上第3页共8页第2页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共8页为住宅,共九个单元,除一个单元为一梯二户单元布置外,其它为一梯二户,一、二层为框架营业房,负一层为车库

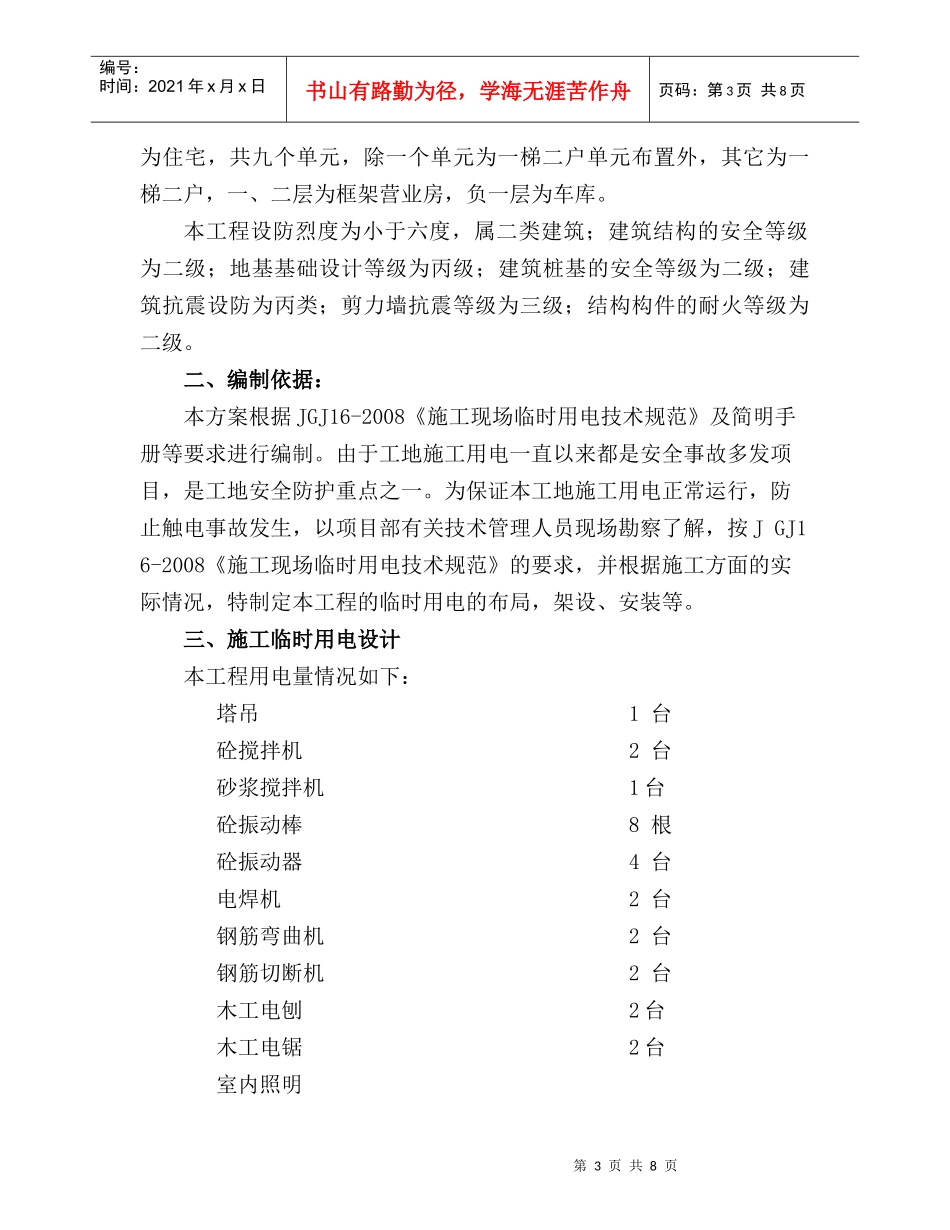

本工程设防烈度为小于六度,属二类建筑;建筑结构的安全等级为二级;地基基础设计等级为丙级;建筑桩基的安全等级为二级;建筑抗震设防为丙类;剪力墙抗震等级为三级;结构构件的耐火等级为二级
二、编制依据:本方案根据JGJ16-2008《施工现场临时用电技术规范》及简明手册等要求进行编制
由于工地施工用电一直以来都是安全事故多发项目,是工地安全防护重点之一
为保证本工地施工用电正常运行,防止触电事故发生,以项目部有关技术管理人员现场勘察了解,按JGJ16-2008《施工现场临时用电技术规范》的要求,并根据施工方面的实际情况,特制定本工程的临时用电的布局,架设、安装等
三、施工临时用电设计本工程用电量情况如下:塔吊1台砼搅拌机2台砂浆搅拌机1台砼振动棒8根砼振动器4台电焊机2台钢筋弯曲机2台钢筋切断机2台木工电刨2台木工电锯2台室内照明第4页共8页第3页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共8页室外照
