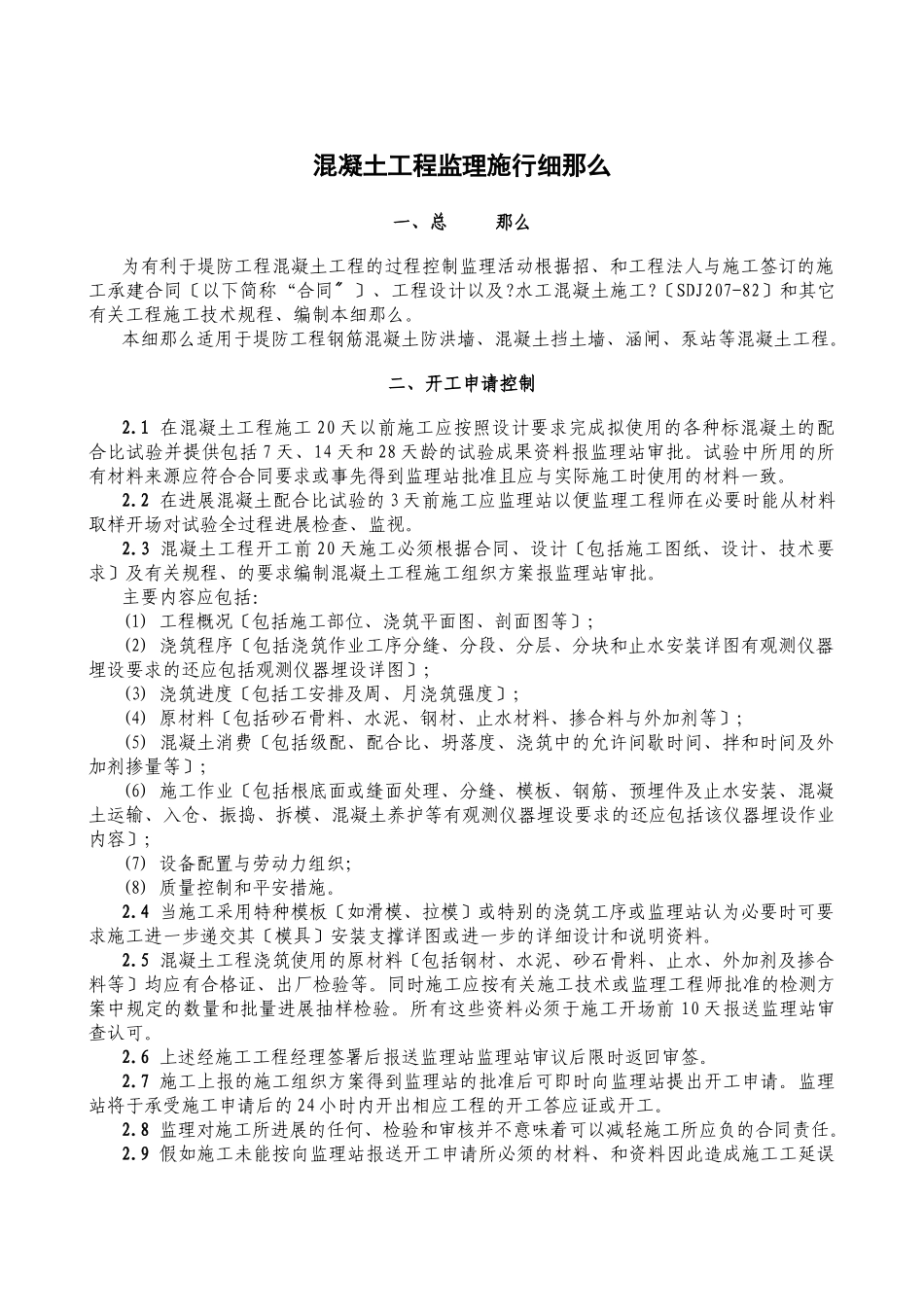

混凝土工程监理施行细那么一、总那么为有利于堤防工程混凝土工程的过程控制监理活动根据招、和工程法人与施工签订的施工承建合同〔以下简称“合同〕、工程设计以及〞
水工混凝土施工
〔SDJ207-82〕和其它有关工程施工技术规程、编制本细那么
本细那么适用于堤防工程钢筋混凝土防洪墙、混凝土挡土墙、涵闸、泵站等混凝土工程
二、开工申请控制2
1在混凝土工程施工20天以前施工应按照设计要求完成拟使用的各种标混凝土的配合比试验并提供包括7天、14天和28天龄的试验成果资料报监理站审批
试验中所用的所有材料来源应符合合同要求或事先得到监理站批准且应与实际施工时使用的材料一致
2在进展混凝土配合比试验的3天前施工应监理站以便监理工程师在必要时能从材料取样开场对试验全过程进展检查、监视
3混凝土工程开工前20天施工必须根据合同、设计〔包括施工图纸、设计、技术要求〕及有关规程、的要求编制混凝土工程施工组织方案报监理站审批
主要内容应包括:(1)工程概况〔包括施工部位、浇筑平面图、剖面图等〕;(2)浇筑程序〔包括浇筑作业工序分缝、分段、分层、分块和止水安装详图有观测仪器埋设要求的还应包括观测仪器埋设详图〕;(3)浇筑进度〔包括工安排及周、月浇筑强度〕;(4)原材料〔包括砂石骨料、水泥、钢材、止水材料、掺合料与外加剂等〕;(5)混凝土消费〔包括级配、配合比、坍落度、浇筑中的允许间歇时间、拌和时间及外加剂掺量等〕;(6)施工作业〔包括根底面或缝面处理、分缝、模板、钢筋、预埋件及止水安装、混凝土运输、入仓、振捣、拆模、混凝土养护等有观测仪器埋设要求的还应包括该仪器埋设作业内容〕;(7)设备配置与劳动力组织;(8)质量控制和平安措施
4当施工采用特种模板〔如滑模、拉模〕或特别的浇筑工序或监理站认为必要时可要求施工进一步递交其〔模具〕安装支撑详图或进一步的详细设计和说明资料
5混凝土工程浇筑
