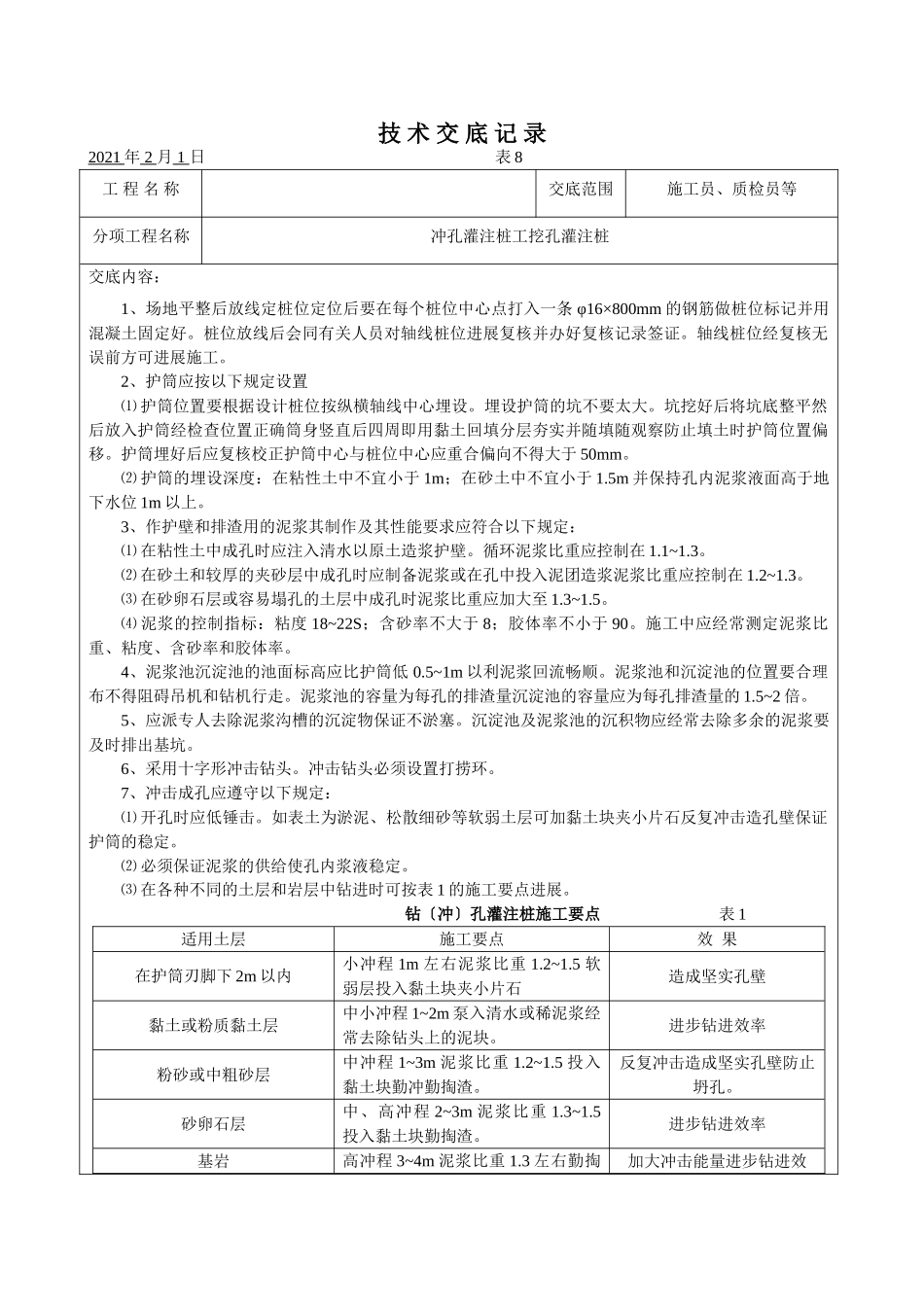

技术交底记录2021年2月1日表8工程名称交底范围施工员、质检员等分项工程名称冲孔灌注桩工挖孔灌注桩交底内容:1、场地平整后放线定桩位定位后要在每个桩位中心点打入一条φ16×800mm的钢筋做桩位标记并用混凝土固定好
桩位放线后会同有关人员对轴线桩位进展复核并办好复核记录签证
轴线桩位经复核无误前方可进展施工
2、护筒应按以下规定设置⑴护筒位置要根据设计桩位按纵横轴线中心埋设
埋设护筒的坑不要太大
坑挖好后将坑底整平然后放入护筒经检查位置正确筒身竖直后四周即用黏土回填分层夯实并随填随观察防止填土时护筒位置偏移
护筒埋好后应复核校正护筒中心与桩位中心应重合偏向不得大于50mm
⑵护筒的埋设深度:在粘性土中不宜小于1m;在砂土中不宜小于1
5m并保持孔内泥浆液面高于地下水位1m以上
3、作护壁和排渣用的泥浆其制作及其性能要求应符合以下规定:⑴在粘性土中成孔时应注入清水以原土造浆护壁
循环泥浆比重应控制在1
⑵在砂土和较厚的夹砂层中成孔时应制备泥浆或在孔中投入泥团造浆泥浆比重应控制在1
⑶在砂卵石层或容易塌孔的土层中成孔时泥浆比重应加大至1
⑷泥浆的控制指标:粘度18~22S;含砂率不大于8;胶体率不小于90
施工中应经常测定泥浆比重、粘度、含砂率和胶体率
4、泥浆池沉淀池的池面标高应比护筒低0
5~1m以利泥浆回流畅顺
泥浆池和沉淀池的位置要合理布不得阻碍吊机和钻机行走
泥浆池的容量为每孔的排渣量沉淀池的容量应为每孔排渣量的1
5、应派专人去除泥浆沟槽的沉淀物保证不淤塞
沉淀池及泥浆池的沉积物应经常去除多余的泥浆要及时排出基坑
6、采用十字形冲击钻头
冲击钻头必须设置打捞环
7、冲击成孔应遵守以下规定:⑴开孔时应低锤击
如表土为淤泥、松散细砂等软弱土层可加黏土块夹小片石反复冲击造孔壁保证护筒的稳定
⑵必须保证泥浆的供给使孔内浆液稳定
