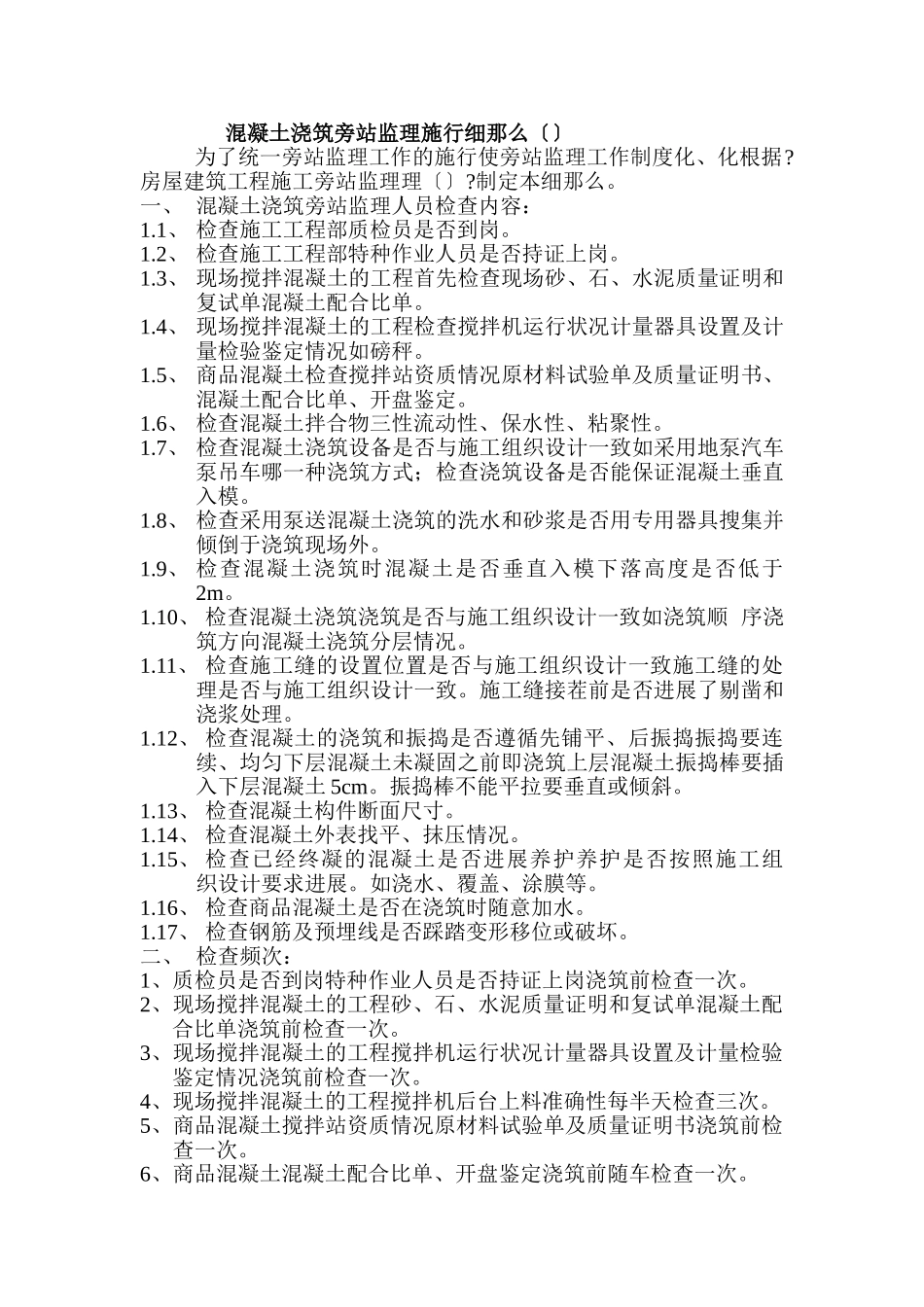

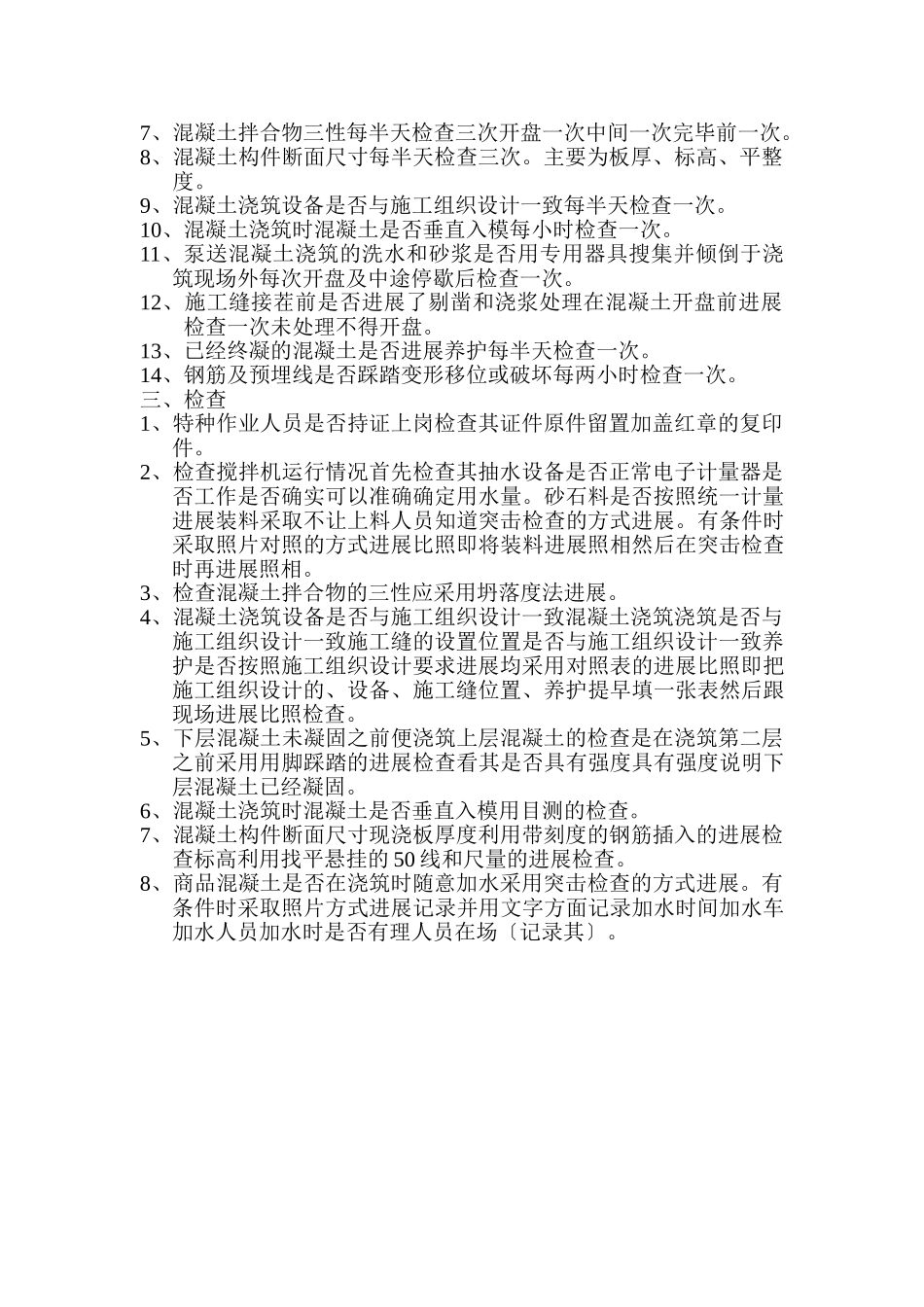

混凝土浇筑旁站监理施行细那么〔〕为了统一旁站监理工作的施行使旁站监理工作制度化、化根据?房屋建筑工程施工旁站监理理〔〕?制定本细那么。一、混凝土浇筑旁站监理人员检查内容:1.1、检查施工工程部质检员是否到岗。1.2、检查施工工程部特种作业人员是否持证上岗。1.3、现场搅拌混凝土的工程首先检查现场砂、石、水泥质量证明和复试单混凝土配合比单。1.4、现场搅拌混凝土的工程检查搅拌机运行状况计量器具设置及计量检验鉴定情况如磅秤。1.5、商品混凝土检查搅拌站资质情况原材料试验单及质量证明书、混凝土配合比单、开盘鉴定。1.6、检查混凝土拌合物三性流动性、保水性、粘聚性。1.7、检查混凝土浇筑设备是否与施工组织设计一致如采用地泵汽车泵吊车哪一种浇筑方式;检查浇筑设备是否能保证混凝土垂直入模。1.8、检查采用泵送混凝土浇筑的洗水和砂浆是否用专用器具搜集并倾倒于浇筑现场外。1.9、检查混凝土浇筑时混凝土是否垂直入模下落高度是否低于2m。1.10、检查混凝土浇筑浇筑是否与施工组织设计一致如浇筑顺序浇筑方向混凝土浇筑分层情况。1.11、检查施工缝的设置位置是否与施工组织设计一致施工缝的处理是否与施工组织设计一致。施工缝接茬前是否进展了剔凿和浇浆处理。1.12、检查混凝土的浇筑和振捣是否遵循先铺平、后振捣振捣要连续、均匀下层混凝土未凝固之前即浇筑上层混凝土振捣棒要插入下层混凝土5cm。振捣棒不能平拉要垂直或倾斜。1.13、检查混凝土构件断面尺寸。1.14、检查混凝土外表找平、抹压情况。1.15、检查已经终凝的混凝土是否进展养护养护是否按照施工组织设计要求进展。如浇水、覆盖、涂膜等。1.16、检查商品混凝土是否在浇筑时随意加水。1.17、检查钢筋及预埋线是否踩踏变形移位或破坏。二、检查频次:1、质检员是否到岗特种作业人员是否持证上岗浇筑前检查一次。2、现场搅拌混凝土的工程砂、石、水泥质量证明和复试单混凝土配合比单浇筑前检查一次。3、现场搅拌混凝土的工程搅拌机运行状况计量器具设置及计量检验鉴定情况浇筑前检查一次。4、现场搅拌混凝土的工程搅拌机后台上料准确性每半天检查三次。5、商品混凝土搅拌站资质情况原材料试验单及质量证明书浇筑前检查一次。6、商品混凝土混凝土配合比单、开盘鉴定浇筑前随车检查一次。7、混凝土拌合物三性每半天检查三次开盘一次中间一次完毕前一次。8、混凝土构件断面尺寸每半天检查三次。主要为板厚、标高、平整度。9、混凝土浇筑设备是否与施工组织设计一致每半天检查一次。10、混凝土浇筑时混凝土是否垂直入模每小时检查一次。11、泵送混凝土浇筑的洗水和砂浆是否用专用器具搜集并倾倒于浇筑现场外每次开盘及中途停歇后检查一次。12、施工缝接茬前是否进展了剔凿和浇浆处理在混凝土开盘前进展检查一次未处理不得开盘。13、已经终凝的混凝土是否进展养护每半天检查一次。14、钢筋及预埋线是否踩踏变形移位或破坏每两小时检查一次。三、检查1、特种作业人员是否持证上岗检查其证件原件留置加盖红章的复印件。2、检查搅拌机运行情况首先检查其抽水设备是否正常电子计量器是否工作是否确实可以准确确定用水量。砂石料是否按照统一计量进展装料采取不让上料人员知道突击检查的方式进展。有条件时采取照片对照的方式进展比照即将装料进展照相然后在突击检查时再进展照相。3、检查混凝土拌合物的三性应采用坍落度法进展。4、混凝土浇筑设备是否与施工组织设计一致混凝土浇筑浇筑是否与施工组织设计一致施工缝的设置位置是否与施工组织设计一致养护是否按照施工组织设计要求进展均采用对照表的进展比照即把施工组织设计的、设备、施工缝位置、养护提早填一张表然后跟现场进展比照检查。5、下层混凝土未凝固之前便浇筑上层混凝土的检查是在浇筑第二层之前采用用脚踩踏的进展检查看其是否具有强度具有强度说明下层混凝土已经凝固。6、混凝土浇筑时混凝土是否垂直入模用目测的检查。7、混凝土构件断面尺寸现浇板厚度利用带刻度的钢筋插入的进展检查标高利用找平悬挂的50线和尺量的进展检查。8、商品混凝土是否在浇筑时随意加水采用突击检查的方式进展。有条件时采取照片方式进展记录并用文字方面记录加水时...
