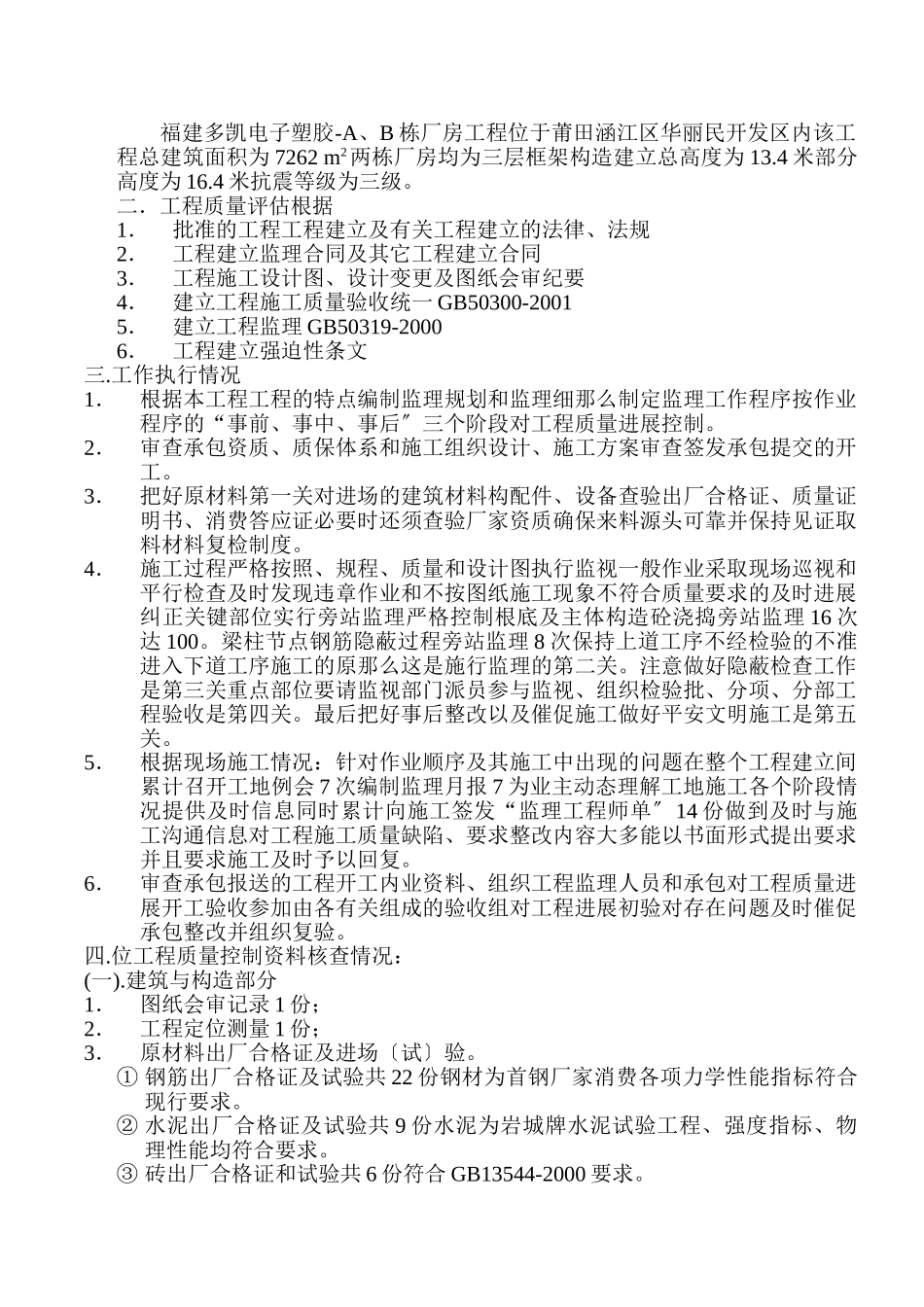

工程质量监理评估工程工程:福建多凯电子塑胶综合楼建立:福建多凯电子塑胶勘察:福建岩土工程勘察研究院设计:莆田南方设计院监视:涵江区工程建立监视站施工:莆田涵江区第二建筑工程总监理工程师:邓振明福建固特新工程咨询监理2005年7月日福建固特新工程咨询监理受福建多凯电子塑胶的委托对多凯电子塑胶-A、B栋厂房工程进展施工阶段监理经建立设计、施工、监视部门、监理的共同努力下于2005年7月日多凯电子塑胶-A、B栋厂房工程根本到达开工条件。一.工程概况:1.工程特征建立福建多凯电子塑胶工程工程名称福建多凯电子塑胶-A、B栋厂房工程建立地点华丽民开发区构造类型框架建立规模工程概算性质总建筑面积层数高度自筹7262m2三13.4米施工涵江区第二建筑工程开工日2004.8开工日2.地质情况本工程根据福建岩土工程勘察研究院提供地质勘察。采用承台根底持力层选择以残积砂质粘性土为持力层承载力值取220MPA。3.构造特点福建多凯电子塑胶-A、B栋厂房工程位于莆田涵江区华丽民开发区内该工程总建筑面积为7262m2两栋厂房均为三层框架构造建立总高度为13.4米部分高度为16.4米抗震等级为三级。二.工程质量评估根据1.批准的工程工程建立及有关工程建立的法律、法规2.工程建立监理合同及其它工程建立合同3.工程施工设计图、设计变更及图纸会审纪要4.建立工程施工质量验收统一GB50300-20015.建立工程监理GB50319-20006.工程建立强迫性条文三.工作执行情况1.根据本工程工程的特点编制监理规划和监理细那么制定监理工作程序按作业程序的“事前、事中、事后〞三个阶段对工程质量进展控制。2.审查承包资质、质保体系和施工组织设计、施工方案审查签发承包提交的开工。3.把好原材料第一关对进场的建筑材料构配件、设备查验出厂合格证、质量证明书、消费答应证必要时还须查验厂家资质确保来料源头可靠并保持见证取料材料复检制度。4.施工过程严格按照、规程、质量和设计图执行监视一般作业采取现场巡视和平行检查及时发现违章作业和不按图纸施工现象不符合质量要求的及时进展纠正关键部位实行旁站监理严格控制根底及主体构造砼浇捣旁站监理16次达100。梁柱节点钢筋隐蔽过程旁站监理8次保持上道工序不经检验的不准进入下道工序施工的原那么这是施行监理的第二关。注意做好隐蔽检查工作是第三关重点部位要请监视部门派员参与监视、组织检验批、分项、分部工程验收是第四关。最后把好事后整改以及催促施工做好平安文明施工是第五关。5.根据现场施工情况:针对作业顺序及其施工中出现的问题在整个工程建立间累计召开工地例会7次编制监理月报7为业主动态理解工地施工各个阶段情况提供及时信息同时累计向施工签发“监理工程师单〞14份做到及时与施工沟通信息对工程施工质量缺陷、要求整改内容大多能以书面形式提出要求并且要求施工及时予以回复。6.审查承包报送的工程开工内业资料、组织工程监理人员和承包对工程质量进展开工验收参加由各有关组成的验收组对工程进展初验对存在问题及时催促承包整改并组织复验。四.位工程质量控制资料核查情况:(一).建筑与构造部分1.图纸会审记录1份;2.工程定位测量1份;3.原材料出厂合格证及进场〔试〕验。①钢筋出厂合格证及试验共22份钢材为首钢厂家消费各项力学性能指标符合现行要求。②水泥出厂合格证及试验共9份水泥为岩城牌水泥试验工程、强度指标、物理性能均符合要求。③砖出厂合格证和试验共6份符合GB13544-2000要求。④碎石试验2份细集料试验2份均符合要求。⑤防水材料卷材、防水涂料合格证、检验共4份符合要求。⑥预制构件合格证、试验3份符合要求。⑦外墙水性水泥漆合格证、试验各1份符合要求。⑧击实试验1份土壤质量度试验2份。4.施工试验及见证检测①砼试块试验44份其中A栋厂房22份B栋厂房22份试块强度评定合格。②砂浆试块试验12份其中A栋厂房6份B栋厂房6份砂浆试块与实际根本吻合砂浆强度符合验评要求。③钢筋焊接:焊接检验及焊条合格证17份其中A栋厂房9份B栋厂房8份分别代表各楼层、各规格齐全符合要求。5.隐蔽工程验收记录:钢筋工程隐蔽验收记录22份其中A栋厂房11份B栋厂房11份砼工程隐蔽验收记录18份其中A栋厂房9份B...
