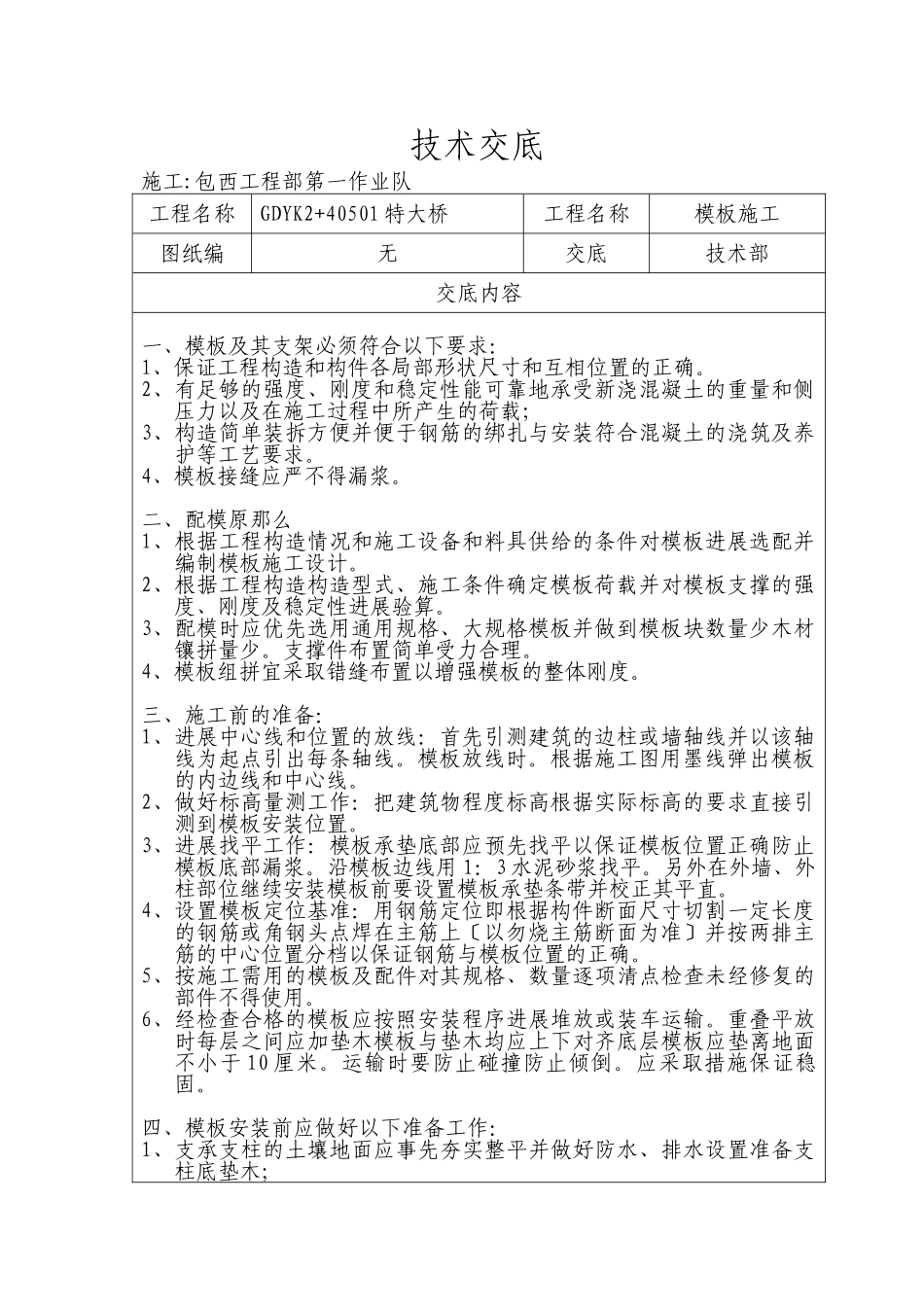

技术交底施工:包西工程部第一作业队工程名称GDYK2+40501特大桥工程名称模板施工图纸编无交底技术部交底内容一、模板及其支架必须符合以下要求:1、保证工程构造和构件各局部形状尺寸和互相位置的正确
2、有足够的强度、刚度和稳定性能可靠地承受新浇混凝土的重量和侧压力以及在施工过程中所产生的荷载;3、构造简单装拆方便并便于钢筋的绑扎与安装符合混凝土的浇筑及养护等工艺要求
4、模板接缝应严不得漏浆
二、配模原那么1、根据工程构造情况和施工设备和料具供给的条件对模板进展选配并编制模板施工设计
2、根据工程构造构造型式、施工条件确定模板荷载并对模板支撑的强度、刚度及稳定性进展验算
3、配模时应优先选用通用规格、大规格模板并做到模板块数量少木材镶拼量少
支撑件布置简单受力合理
4、模板组拼宜采取错缝布置以增强模板的整体刚度
三、施工前的准备:1、进展中心线和位置的放线:首先引测建筑的边柱或墙轴线并以该轴线为起点引出每条轴线
根据施工图用墨线弹出模板的内边线和中心线
2、做好标高量测工作:把建筑物程度标高根据实际标高的要求直接引测到模板安装位置
3、进展找平工作:模板承垫底部应预先找平以保证模板位置正确防止模板底部漏浆
沿模板边线用1:3水泥砂浆找平
另外在外墙、外柱部位继续安装模板前要设置模板承垫条带并校正其平直
4、设置模板定位基准:用钢筋定位即根据构件断面尺寸切割一定长度的钢筋或角钢头点焊在主筋上〔以勿烧主筋断面为准〕并按两排主筋的中心位置分档以保证钢筋与模板位置的正确
5、按施工需用的模板及配件对其规格、数量逐项清点检查未经修复的部件不得使用
6、经检查合格的模板应按照安装程序进展堆放或装车运输
重叠平放时每层之间应加垫木模板与垫木均应上下对齐底层模板应垫离地面不小于10厘米
运输时要防止碰撞防止倾倒
应采取措施保证稳固
四、模板安装前应做好以下准备工作:1、支承支
