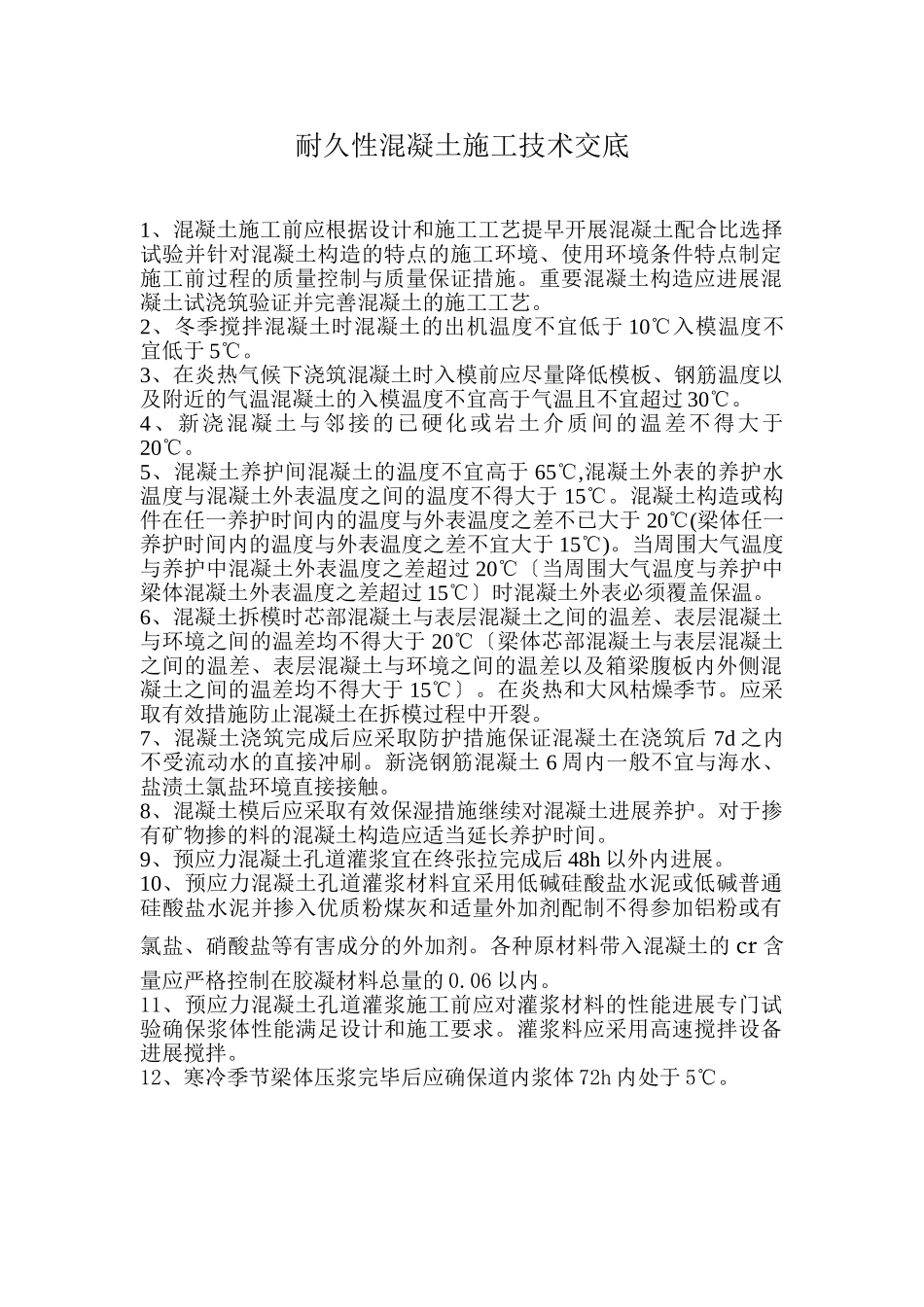

耐久性混凝土施工技术交底1、混凝土施工前应根据设计和施工工艺提早开展混凝土配合比选择试验并针对混凝土构造的特点的施工环境、使用环境条件特点制定施工前过程的质量控制与质量保证措施
重要混凝土构造应进展混凝土试浇筑验证并完善混凝土的施工工艺
2、冬季搅拌混凝土时混凝土的出机温度不宜低于10℃入模温度不宜低于5℃
3、在炎热气候下浇筑混凝土时入模前应尽量降低模板、钢筋温度以及附近的气温混凝土的入模温度不宜高于气温且不宜超过30℃
4、新浇混凝土与邻接的已硬化或岩土介质间的温差不得大于20℃
5、混凝土养护间混凝土的温度不宜高于65℃,混凝土外表的养护水温度与混凝土外表温度之间的温度不得大于15℃
混凝土构造或构件在任一养护时间内的温度与外表温度之差不已大于20℃(梁体任一养护时间内的温度与外表温度之差不宜大于15℃)
当周围大气温度与养护中混凝土外表温度之差超过20℃〔当周围大气温度与养护中梁体混凝土外表温度之差超过15℃〕时混凝土外表必须覆盖保温
6、混凝土拆模时芯部混凝土与表层混凝土之间的温差、表层混凝土与环境之间的温差均不得大于20℃〔梁体芯部混凝土与表层混凝土之间的温差、表层混凝土与环境之间的温差以及箱梁腹板内外侧混凝土之间的温差均不得大于15℃〕
在炎热和大风枯燥季节
应采取有效措施防止混凝土在拆模过程中开裂
7、混凝土浇筑完成后应采取防护措施保证混凝土在浇筑后7d之内不受流动水的直接冲刷
新浇钢筋混凝土6周内一般不宜与海水、盐渍土氯盐环境直接接触
8、混凝土模后应采取有效保湿措施继续对混凝土进展养护
对于掺有矿物掺的料的混凝土构造应适当延长养护时间
9、预应力混凝土孔道灌浆宜在终张拉完成后48h以外内进展
10、预应力混凝土孔道灌浆材料宜采用低碱硅酸盐水泥或低碱普通硅酸盐水泥并掺入优质粉煤灰和适量外加剂配制不得参加铝粉或有氯盐、硝酸盐等有害成分的外加剂
各种原材料带入
