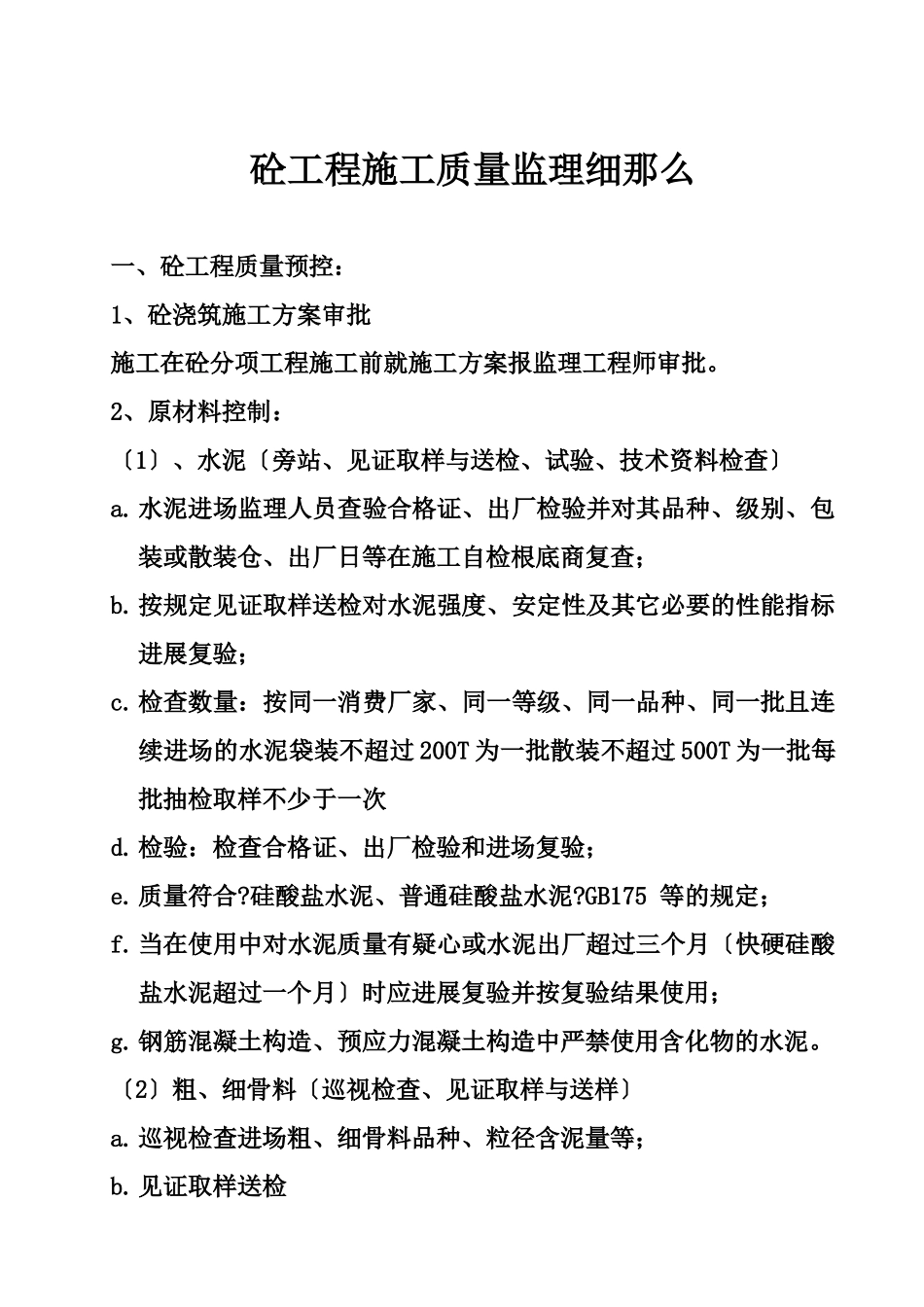

长安芙蓉园紫云楼工程砼工程施工质量监理细那么审批:陕西华茂建立监理第十八工程部芙蓉园工程监理部砼工程施工质量监理细那么一、砼工程质量预控:1、砼浇筑施工方案审批施工在砼分项工程施工前就施工方案报监理工程师审批。2、原材料控制:〔1〕、水泥〔旁站、见证取样与送检、试验、技术资料检查〕a.水泥进场监理人员查验合格证、出厂检验并对其品种、级别、包装或散装仓、出厂日等在施工自检根底商复查;b.按规定见证取样送检对水泥强度、安定性及其它必要的性能指标进展复验;c.检查数量:按同一消费厂家、同一等级、同一品种、同一批且连续进场的水泥袋装不超过200T为一批散装不超过500T为一批每批抽检取样不少于一次d.检验:检查合格证、出厂检验和进场复验;e.质量符合?硅酸盐水泥、普通硅酸盐水泥?GB175等的规定;f.当在使用中对水泥质量有疑心或水泥出厂超过三个月〔快硬硅酸盐水泥超过一个月〕时应进展复验并按复验结果使用;g.钢筋混凝土构造、预应力混凝土构造中严禁使用含化物的水泥。〔2〕粗、细骨料〔巡视检查、见证取样与送样〕a.巡视检查进场粗、细骨料品种、粒径含泥量等;b.见证取样送检检查数量:按进场的批次和的抽样方案确定;检验:检查进场复试;质量应符合?普通砼用碎石或卵石质量及检验?JGJ53、?普通砼用砂质量及检验?JGJ52的规定。〔3〕水〔见证取样送检〕检查数量:同一水样检查不应少于一次;检查:检查水质试验;质量应符合?砼拌和用水?JGJ63的规定。〔4〕外加剂〔旁站、见证取样与送检、试验、技术资料检查〕a.外加剂进场监理人员查验合格证、出厂检验并对其品种、包装、出厂日等在完施工自检根底上复检;b.按规定见证取样送检检查数量:按进场批次和的抽样方案确定;检验:检查合格证、出厂检验和进场复试;质量应符合?砼外加剂?GB8076、?砼外加剂应用技术?GB50119的规定及环保规定。〔5〕矿物掺合料〔旁站、见证取样与送检、试验、技术资料检查〕a.进场监理人员查验合格证并复查包装;b.按规定见证取样送样;检查数量:按进场批次和的抽样方案确定;检验:检查出厂合格证和进场复试;质量应符合?用于水泥和砼中的粉煤灰?GB1596的规定。矿物掺和料的参量通过实验确定。〔6〕控制手段——原材料报验a.未经报验批准的材料不能用于工程;b.报验未批准的不合格材料清运出场。3、施工机械〔参数复核、检查〕〔1〕对施工方案中采用的施工机械数量、参数进展复核验算满足施工要求批准方案施行;〔2〕检查进场机械查对数量、型、参数、运转等情况;〔3〕控制手段——机械设备报验a.机械报验经历收合格批准进场的机械设备方可进入现场施工;b.报验验收不合格机械或未经报验机械不得进入现场施工。4、人员组织及其它〔1〕检查施工前人员组织落实情况主要施工技术人员的到位及;〔2〕检查施工技术交底及平安工作;〔3〕环境影响、天气等其它与砼有关的工作。5、配合比〔见证取样送样、资料检查〕〔1〕现场见证取验送样;〔2〕砼配合比确实定根据砼等级、耐久性和工作性等要求进展配合比设计和试配确定。检验:检查配合比设计资料为?普通砼配合比设计规程?JGJ55。6、砼浇灌〔1〕砼开盘浇筑前施工申请砼浇灌;〔2〕砼浇灌申请条件a.以上〔一〕~〔五〕条工作已完成准备就绪;b.前道工序钢筋、模板已验收合格签字隐蔽。〔3〕监理工程师审查资料检查准备情况符合要求下达砼浇灌。二、浇筑过程控制1、计量〔资料检查、巡视、复〔量〕称〕〔1〕砼拌制前应测定砂、石含水率提出施工配合比。监理人员巡视、复称、复核资料等监理;〔2〕原材料每盘需车车称量并有记录。监理人员抽查其施工纪录并进展抽查复称;〔3〕对衡量器进展零点效核保持计量准确;〔4〕原材料称量的允许偏向;水泥掺合料——±2粗、细骨料——±3水、外加剂——±22、搅拌〔巡视、抽查〕〔1〕巡视砼搅拌的最短时间应符合要求;〔2〕抽查坍落度检查施工坍落度检查纪录。3、运输与浇筑〔全过程旁站监理〕〔1〕砼运输、浇筑及间歇的全部时间应不超过砼的初凝时间。同一施工段的砼应连续浇筑并应在底层砼初凝之前将上一层砼浇筑完毕。当底层砼初凝之后浇筑上一层砼时应按施工缝处理。〔2〕施工缝的位...
