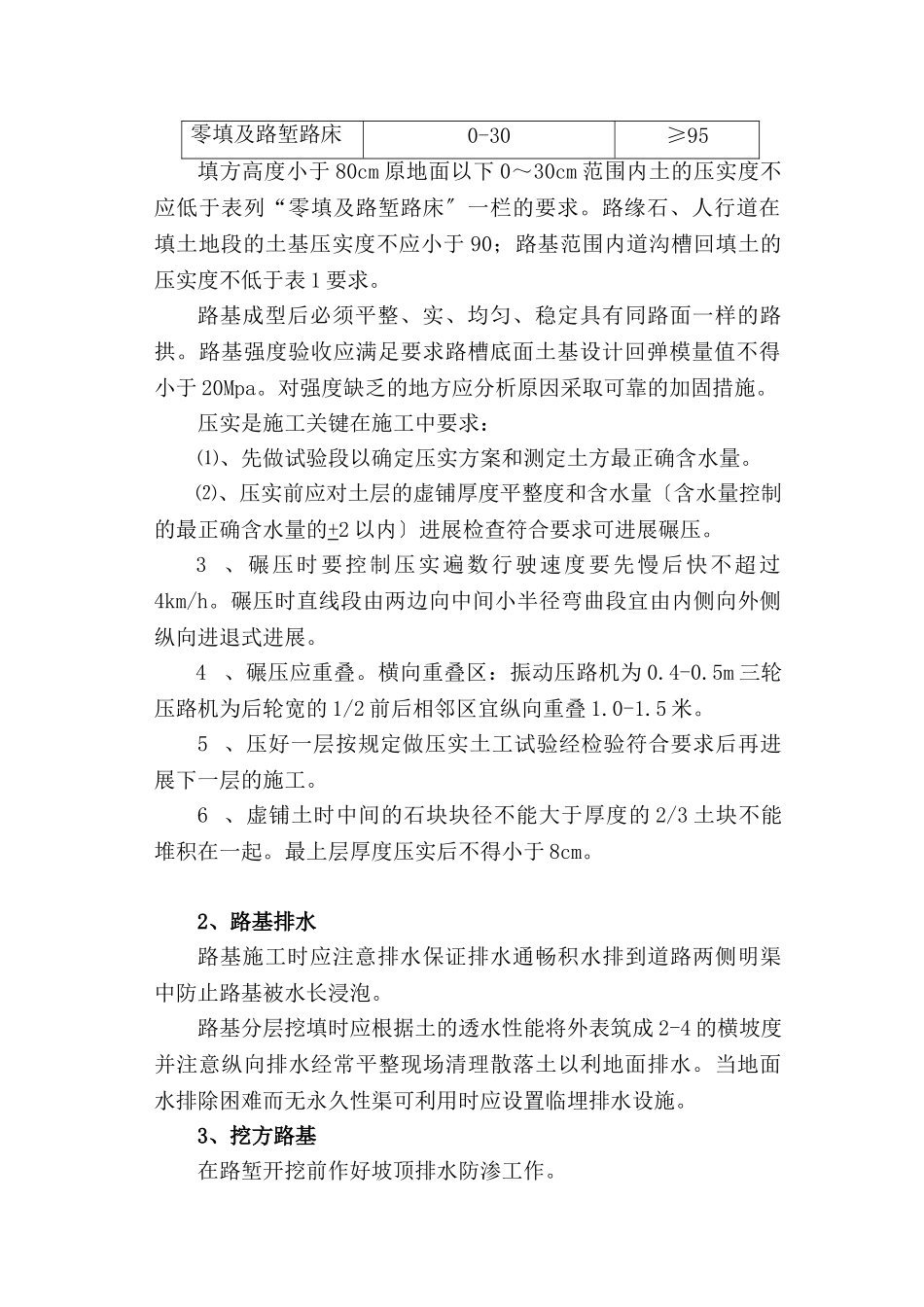

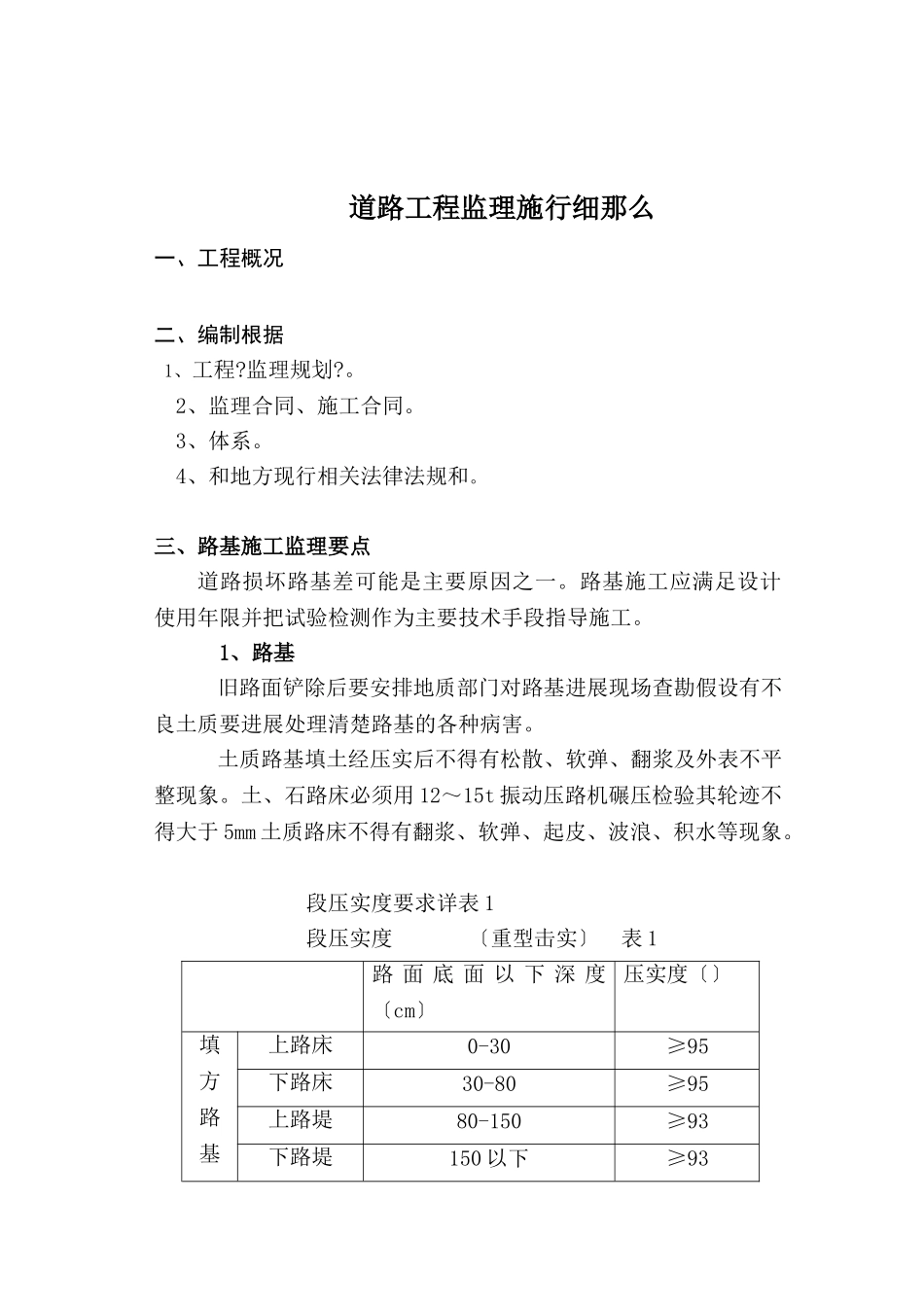

别墅工程工程道路工程监理施行细那么编制:审批:监理2007年11月10日道路工程监理施行细那么一、工程概况二、编制根据1、工程
2、监理合同、施工合同
4、和地方现行相关法律法规和
三、路基施工监理要点道路损坏路基差可能是主要原因之一
路基施工应满足设计使用年限并把试验检测作为主要技术手段指导施工
1、路基旧路面铲除后要安排地质部门对路基进展现场查勘假设有不良土质要进展处理清楚路基的各种病害
土质路基填土经压实后不得有松散、软弹、翻浆及外表不平整现象
土、石路床必须用12~15t振动压路机碾压检验其轮迹不得大于5mm土质路床不得有翻浆、软弹、起皮、波浪、积水等现象
段压实度要求详表1段压实度〔重型击实〕表1路面底面以下深度〔cm〕压实度〔〕填方路基上路床0-30≥95下路床30-80≥95上路堤80-150≥93下路堤150以下≥93零填及路堑路床0-30≥95填方高度小于80cm原地面以下0~30cm范围内土的压实度不应低于表列“零填及路堑路床〞一栏的要求
路缘石、人行道在填土地段的土基压实度不应小于90;路基范围内道沟槽回填土的压实度不低于表1要求
路基成型后必须平整、实、均匀、稳定具有同路面一样的路拱
路基强度验收应满足要求路槽底面土基设计回弹模量值不得小于20Mpa
对强度缺乏的地方应分析原因采取可靠的加固措施
压实是施工关键在施工中要求:⑴、先做试验段以确定压实方案和测定土方最正确含水量
⑵、压实前应对土层的虚铺厚度平整度和含水量〔含水量控制的最正确含水量的+2以内〕进展检查符合要求可进展碾压
3、碾压时要控制压实遍数行驶速度要先慢后快不超过4km/h
碾压时直线段由两边向中间小半径弯曲段宜由内侧向外侧纵向进退式进展
4、碾压应重叠
横向重叠区:振动压路机为0
5m三轮压路机为后轮宽的1/2前后相邻区宜纵向重叠1
