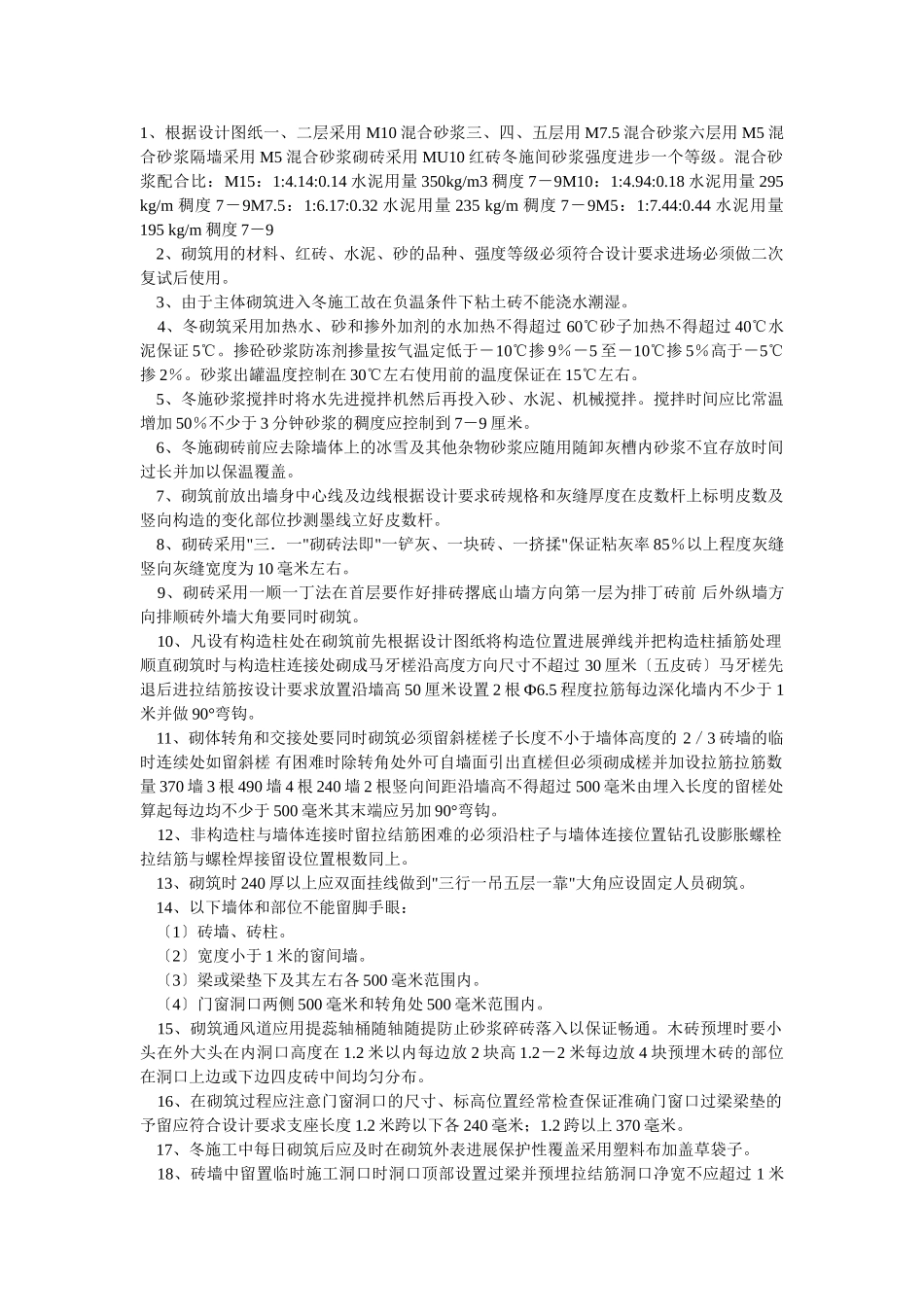

1、根据设计图纸一、二层采用M10混合砂浆三、四、五层用M7
5混合砂浆六层用M5混合砂浆隔墙采用M5混合砂浆砌砖采用MU10红砖冬施间砂浆强度进步一个等级
混合砂浆配合比:M15:1:4
14水泥用量350kg/m3稠度7-9M10:1:4
18水泥用量295kg/m稠度7-9M7
32水泥用量235kg/m稠度7-9M5:1:7
44水泥用量195kg/m稠度7-92、砌筑用的材料、红砖、水泥、砂的品种、强度等级必须符合设计要求进场必须做二次复试后使用
3、由于主体砌筑进入冬施工故在负温条件下粘土砖不能浇水潮湿
4、冬砌筑采用加热水、砂和掺外加剂的水加热不得超过60℃砂子加热不得超过40℃水泥保证5℃
掺砼砂浆防冻剂掺量按气温定低于-10℃掺9%-5至-10℃掺5%高于-5℃掺2%
砂浆出罐温度控制在30℃左右使用前的温度保证在15℃左右
5、冬施砂浆搅拌时将水先进搅拌机然后再投入砂、水泥、机械搅拌
搅拌时间应比常温增加50%不少于3分钟砂浆的稠度应控制到7-9厘米
6、冬施砌砖前应去除墙体上的冰雪及其他杂物砂浆应随用随卸灰槽内砂浆不宜存放时间过长并加以保温覆盖
7、砌筑前放出墙身中心线及边线根据设计要求砖规格和灰缝厚度在皮数杆上标明皮数及竖向构造的变化部位抄测墨线立好皮数杆
8、砌砖采用"三.一"砌砖法即"一铲灰、一块砖、一挤揉"保证粘灰率85%以上程度灰缝竖向灰缝宽度为10毫米左右
9、砌砖采用一顺一丁法在首层要作好排砖撂底山墙方向第一层为排丁砖前后外纵墙方向排顺砖外墙大角要同时砌筑
10、凡设有构造柱处在砌筑前先根据设计图纸将构造位置进展弹线并把构造柱插筋处理顺直砌筑时与构造柱连接处砌成马牙槎沿高度方向尺寸不超过30厘米〔五皮砖〕马牙槎先退后进拉结筋按设计要求放置沿墙高50厘米设置2根Ф6
5程度拉筋每边深化墙内
