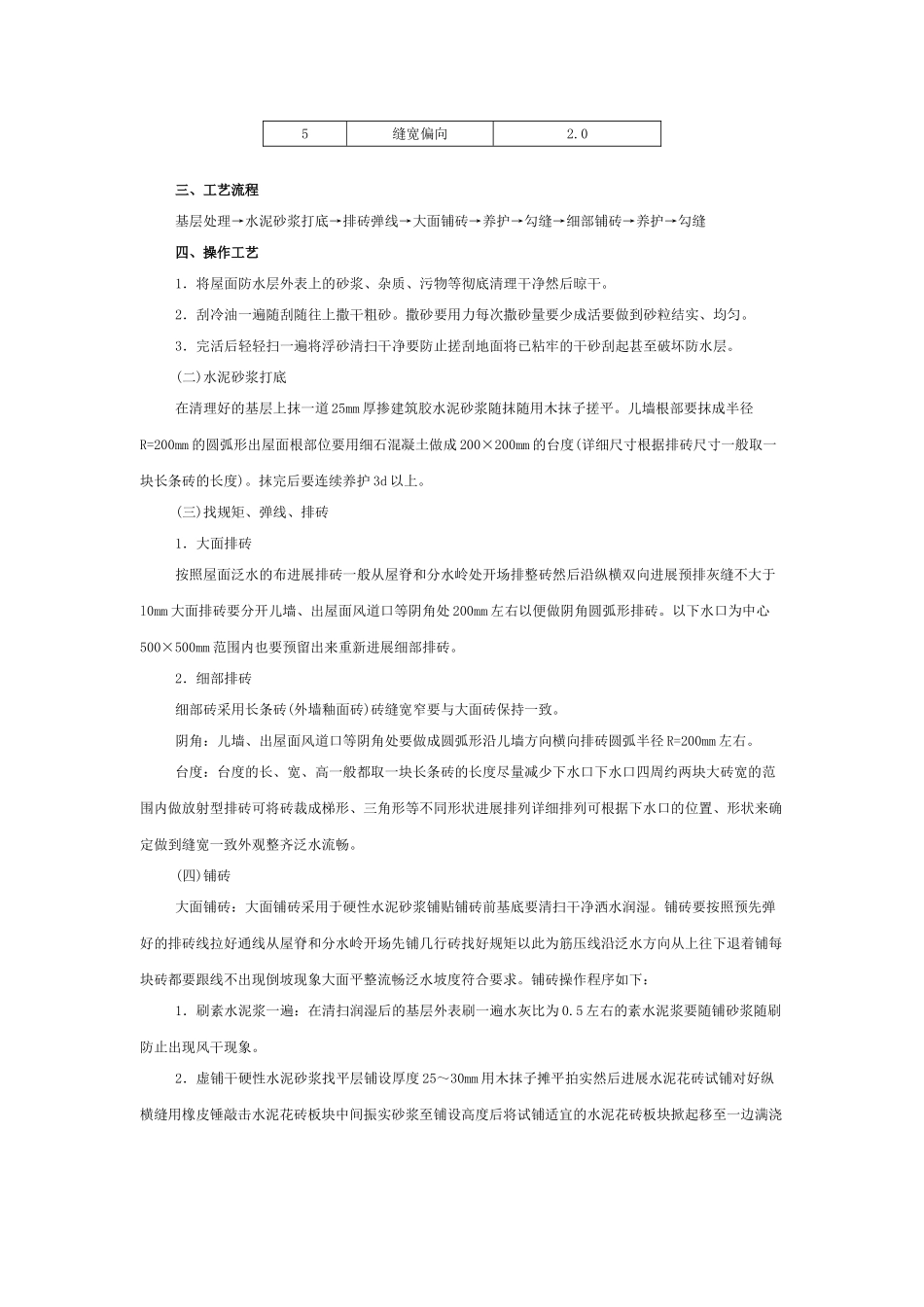

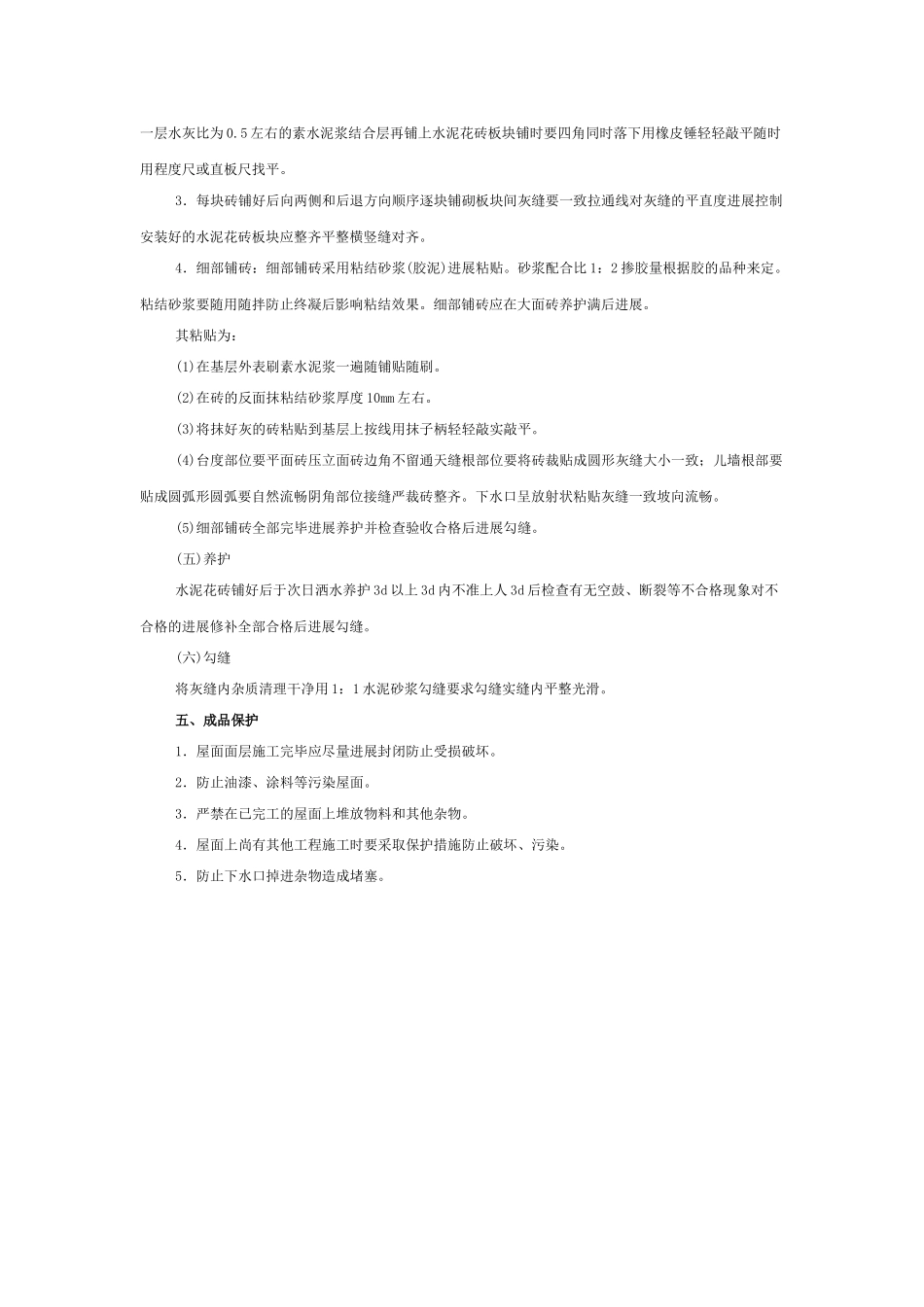

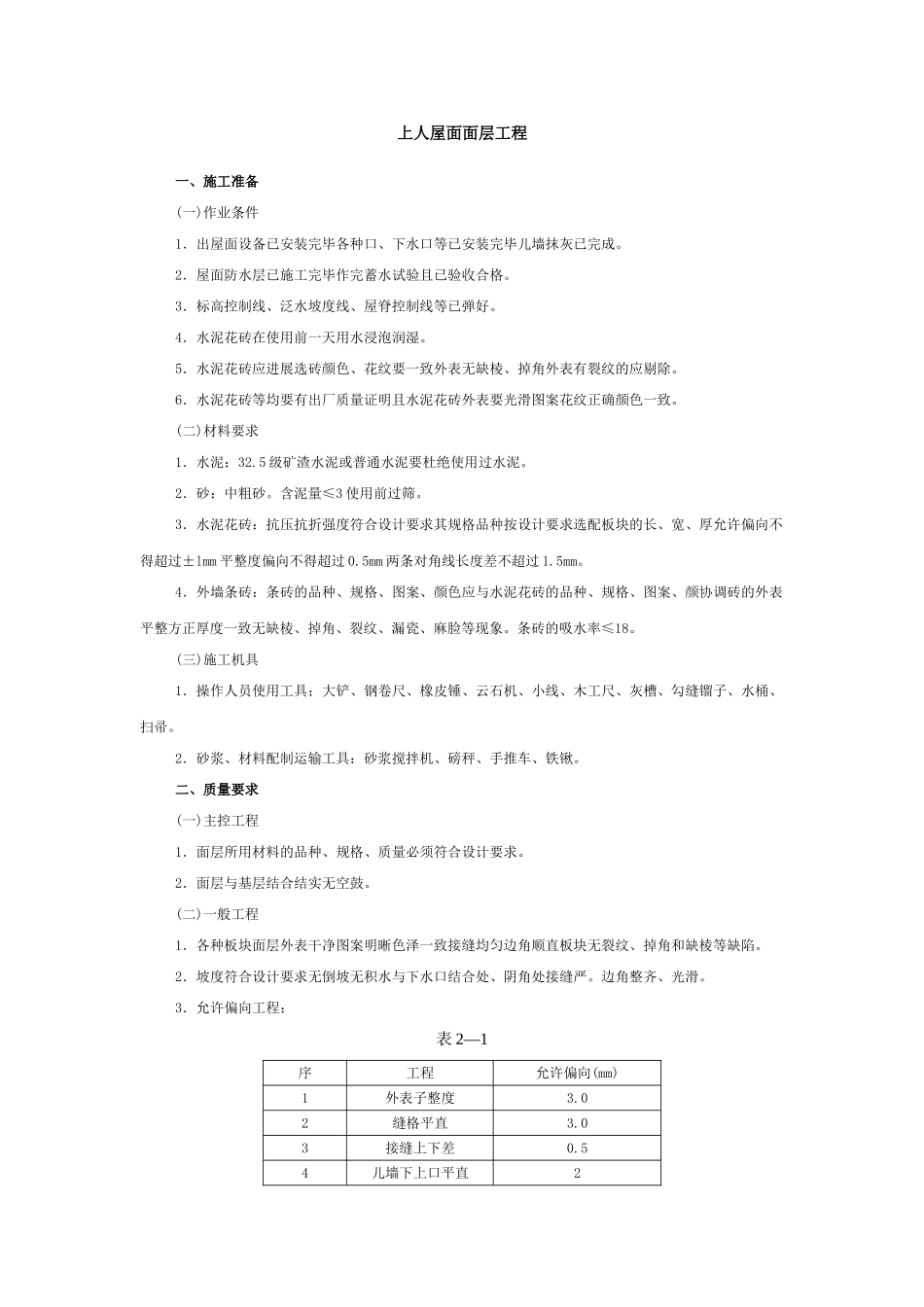

上人屋面面层工程一、施工准备(一)作业条件1.出屋面设备已安装完毕各种口、下水口等已安装完毕儿墙抹灰已完成
2.屋面防水层已施工完毕作完蓄水试验且已验收合格
3.标高控制线、泛水坡度线、屋脊控制线等已弹好
4.水泥花砖在使用前一天用水浸泡润湿
5.水泥花砖应进展选砖颜色、花纹要一致外表无缺棱、掉角外表有裂纹的应剔除
6.水泥花砖等均要有出厂质量证明且水泥花砖外表要光滑图案花纹正确颜色一致
(二)材料要求1.水泥:32
5级矿渣水泥或普通水泥要杜绝使用过水泥
2.砂:中粗砂
含泥量≤3使用前过筛
3.水泥花砖:抗压抗折强度符合设计要求其规格品种按设计要求选配板块的长、宽、厚允许偏向不得超过±lmm平整度偏向不得超过0
5mm两条对角线长度差不超过1
4.外墙条砖:条砖的品种、规格、图案、颜色应与水泥花砖的品种、规格、图案、颜协调砖的外表平整方正厚度一致无缺棱、掉角、裂纹、漏瓷、麻脸等现象
条砖的吸水率≤18
(三)施工机具1.操作人员使用工具;大铲、钢卷尺、橡皮锤、云石机、小线、木工尺、灰槽、勾缝镏子、水桶、扫帚
2.砂浆、材料配制运输工具:砂浆搅拌机、磅秤、手推车、铁锹
二、质量要求(一)主控工程1.面层所用材料的品种、规格、质量必须符合设计要求
2.面层与基层结合结实无空鼓
(二)一般工程1.各种板块面层外表干净图案明晰色泽一致接缝均匀边角顺直板块无裂纹、掉角和缺棱等缺陷
2.坡度符合设计要求无倒坡无积水与下水口结合处、阴角处接缝严
边角整齐、光滑
3.允许偏向工程:表2—1序工程允许偏向(mm)1外表子整度3
02缝格平直3
03接缝上下差0
54儿墙下上口平直25缝宽偏向2
0三、工艺流程基层处理→水泥砂浆打底→排砖弹线→大面铺砖→养护→勾缝→细部铺砖→养护→勾缝四、操作工艺1.将屋面防水层外表上的砂浆、杂质、污物等彻底清理干净然后晾干
2.刮冷油一遍随刮随往
