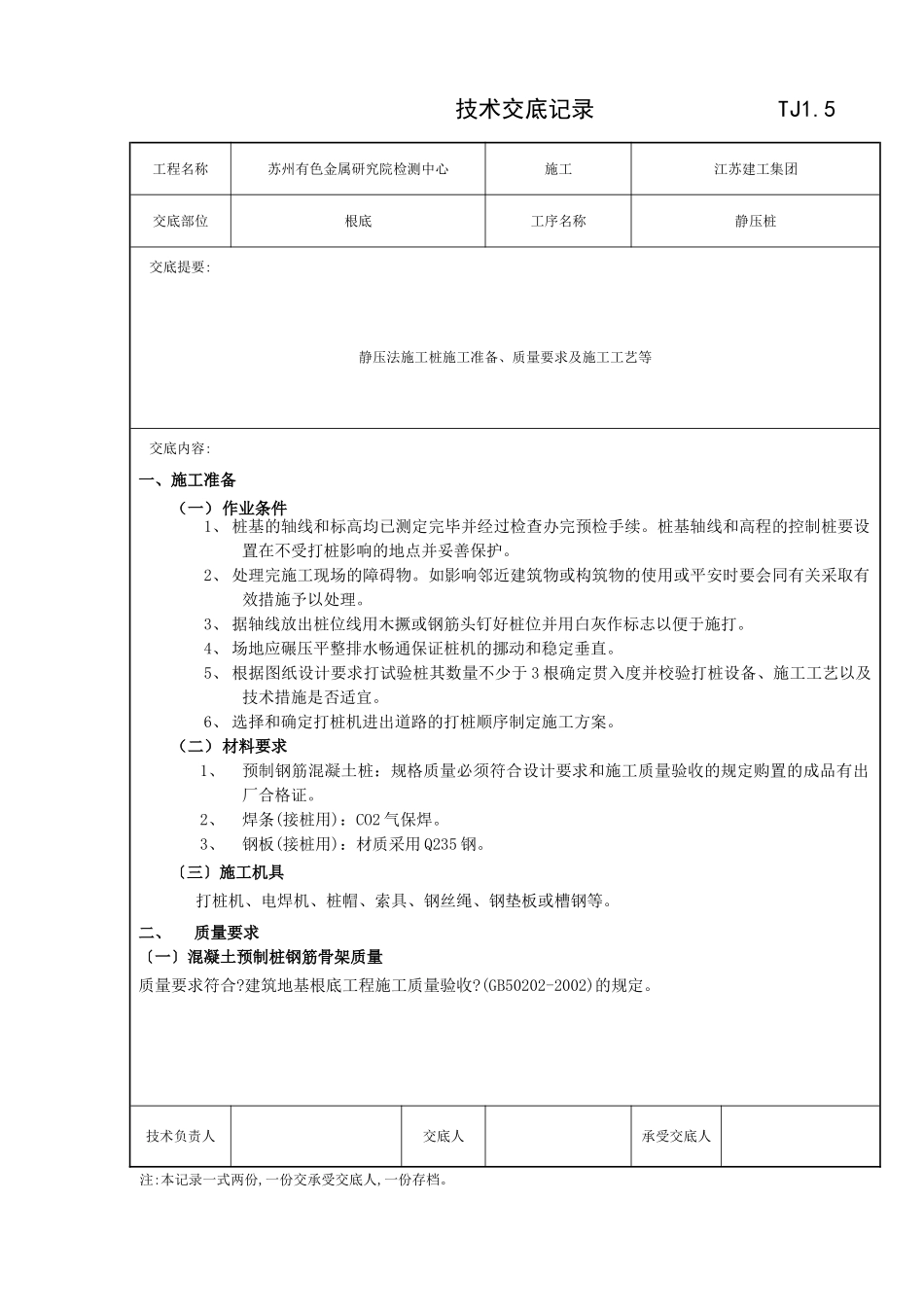

技术交底记录TJ1

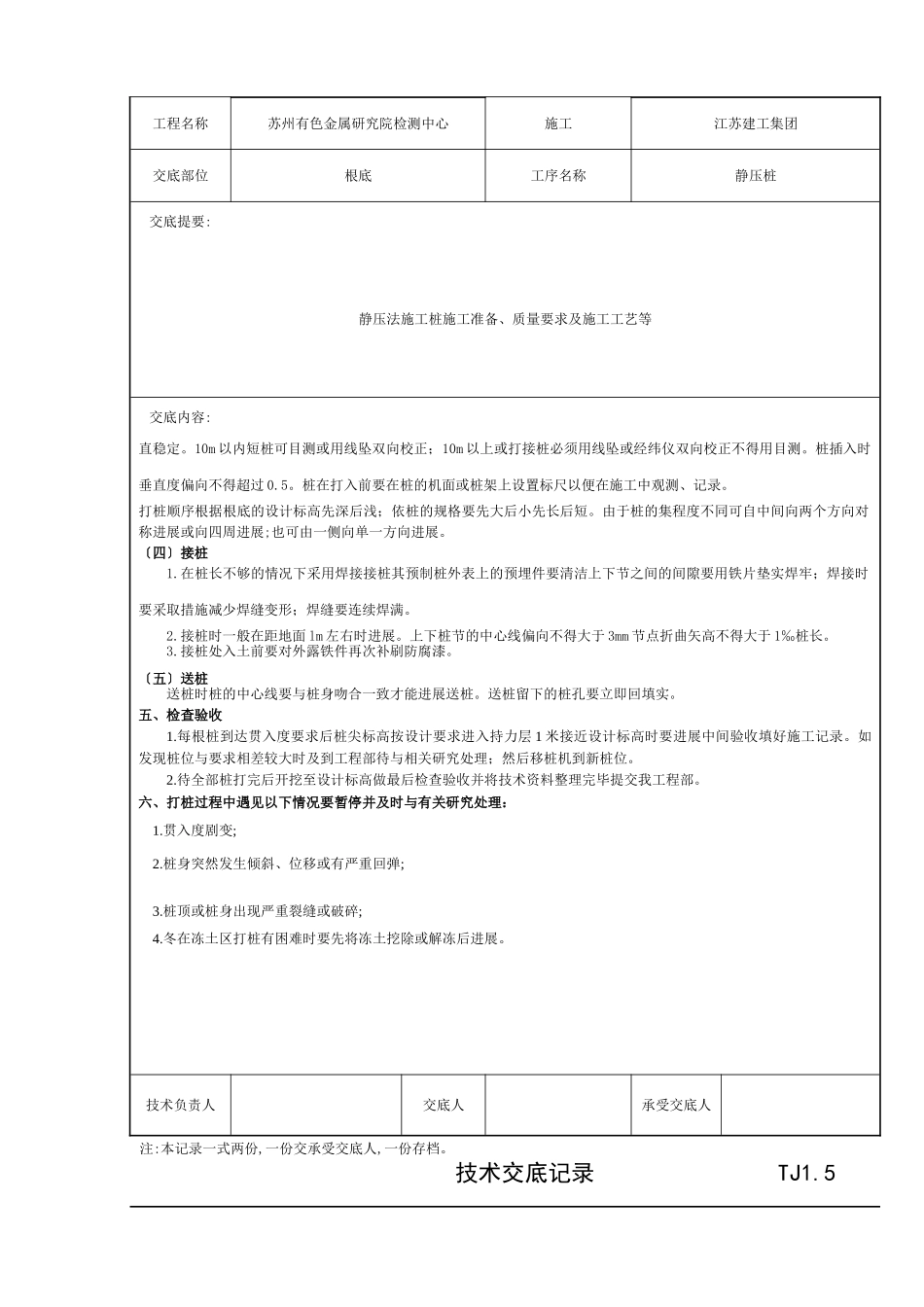

5工程名称苏州有色金属研究院检测中心施工江苏建工集团交底部位根底工序名称静压桩交底提要:静压法施工桩施工准备、质量要求及施工工艺等交底内容:一、施工准备(一)作业条件1、桩基的轴线和标高均已测定完毕并经过检查办完预检手续
桩基轴线和高程的控制桩要设置在不受打桩影响的地点并妥善保护
2、处理完施工现场的障碍物
如影响邻近建筑物或构筑物的使用或平安时要会同有关采取有效措施予以处理
3、据轴线放出桩位线用木撅或钢筋头钉好桩位并用白灰作标志以便于施打
4、场地应碾压平整排水畅通保证桩机的挪动和稳定垂直
5、根据图纸设计要求打试验桩其数量不少于3根确定贯入度并校验打桩设备、施工工艺以及技术措施是否适宜
6、选择和确定打桩机进出道路的打桩顺序制定施工方案
(二)材料要求1、预制钢筋混凝土桩:规格质量必须符合设计要求和施工质量验收的规定购置的成品有出厂合格证
2、焊条(接桩用):CO2气保焊
3、钢板(接桩用):材质采用Q235钢
〔三〕施工机具打桩机、电焊机、桩帽、索具、钢丝绳、钢垫板或槽钢等

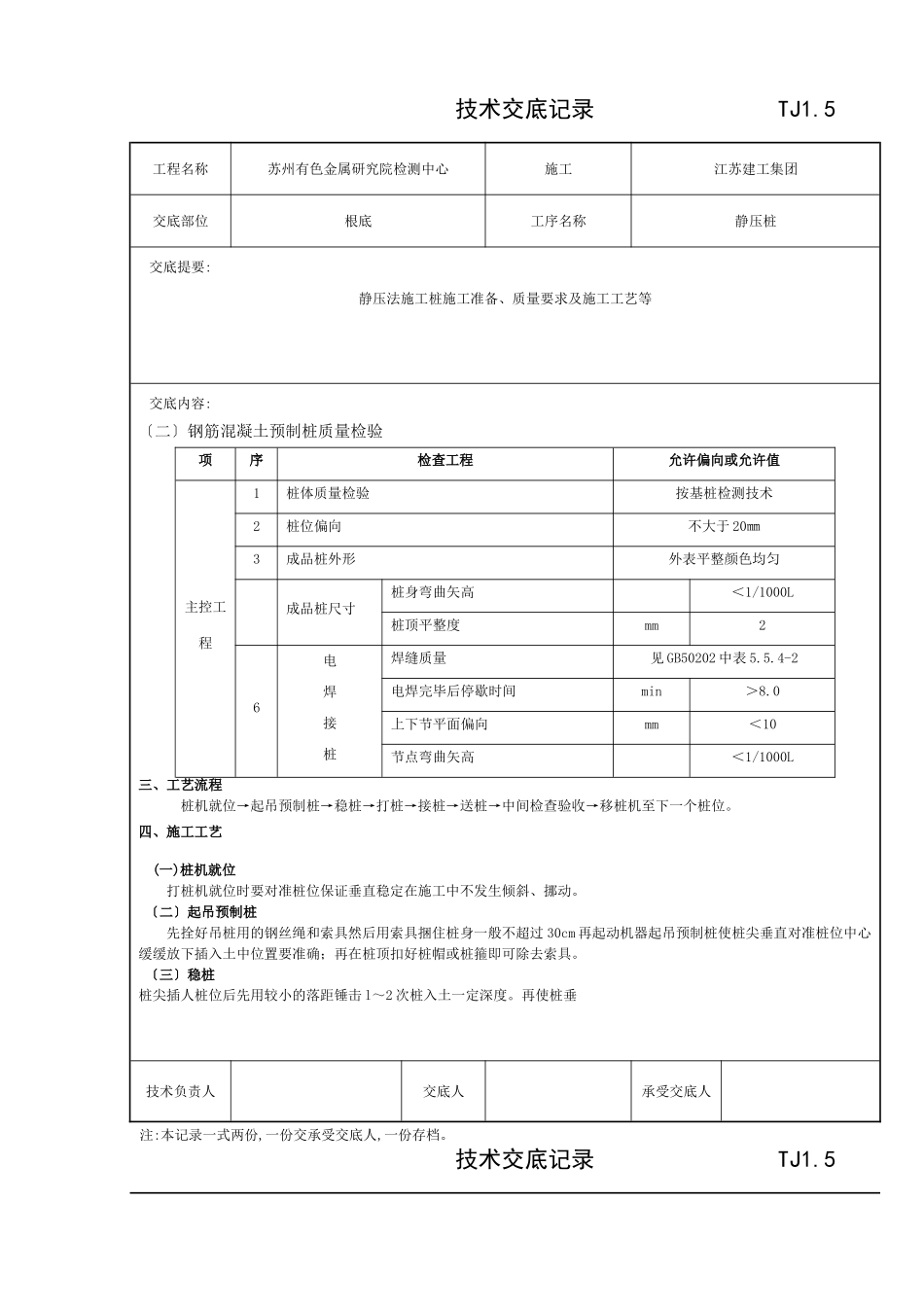

二、质量要求〔一〕混凝土预制桩钢筋骨架质量质量要求符合
建筑地基根底工程施工质量验收
(GB50202-2002)的规定
技术负责人交底人承受交底人注:本记录一式两份,一份交承受交底人,一份存档
技术交底记录TJ1
5工程名称苏州有色金属研究院检测中心施工江苏建工集团交底部位根底工序名称静压桩交底提要:静压法施工桩施工准备、质量要求及施工工艺等交底内容:〔二〕钢筋混凝土预制桩质量检验项序检查工程允许偏向或允许值主控工程1桩体质量检验按基桩检测技术2桩位偏向不大于20㎜3成品桩外形外表平整颜色均匀成品桩尺寸桩身弯曲矢高<1/1000L桩顶平整度mm26电焊接桩焊缝质量见GB50202中表5
4-2电焊完毕后停歇时间min>8
0上下节平面偏向mm<10节点弯曲矢高<1/10
