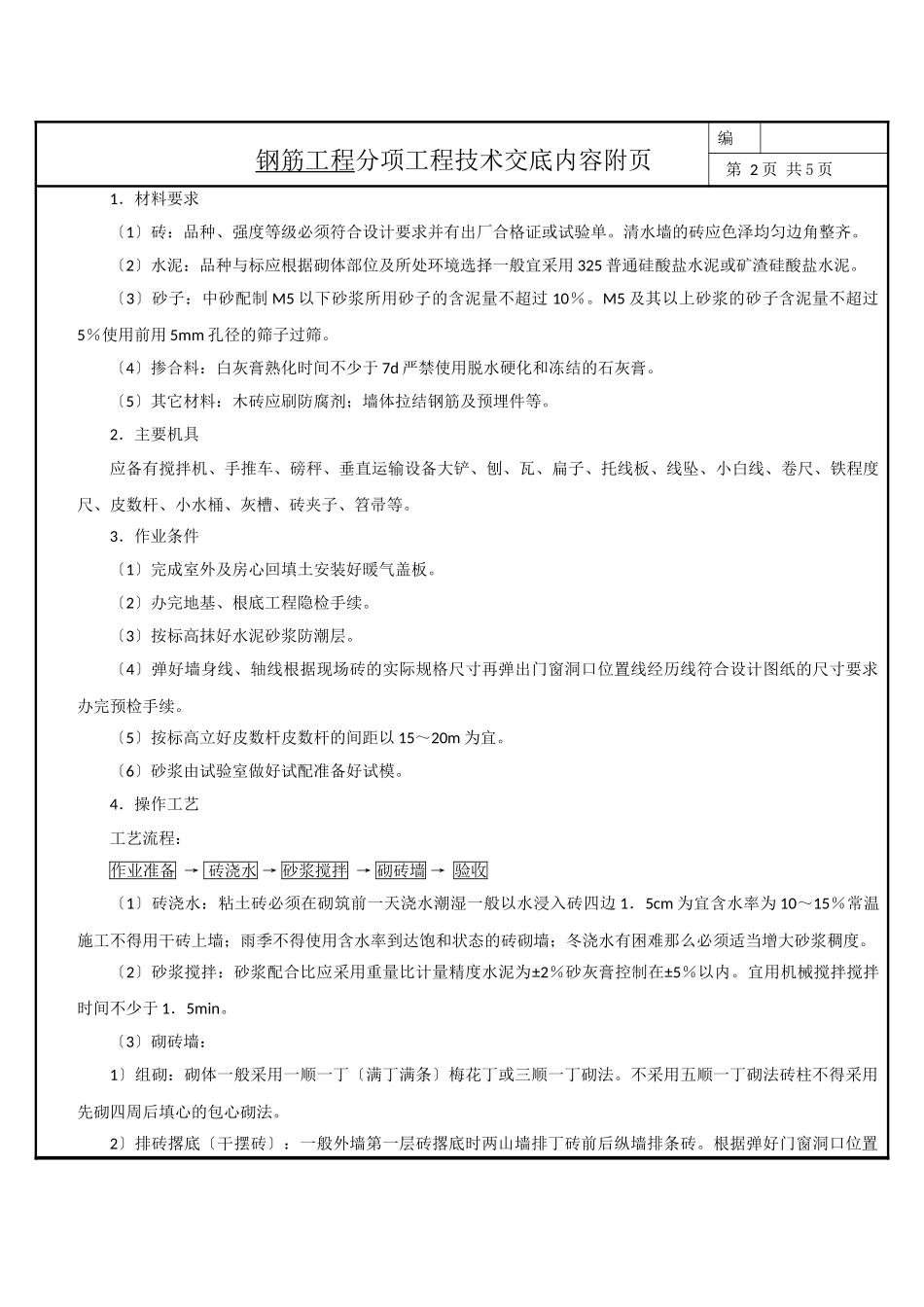

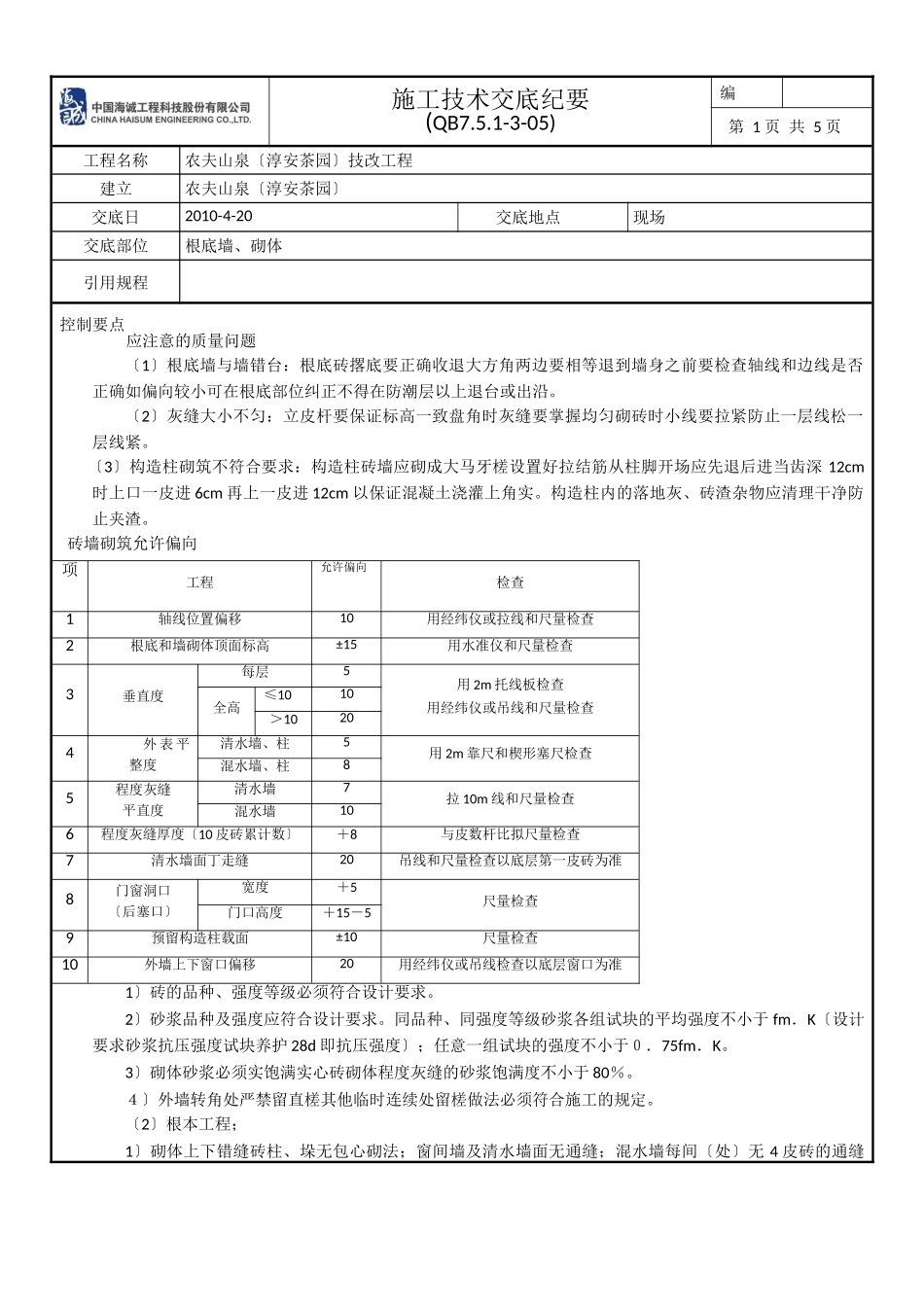

施工技术交底纪要(QB7.5.1-3-05)编第1页共5页工程名称农夫山泉〔淳安茶园〕技改工程建立农夫山泉〔淳安茶园〕交底日2010-4-20交底地点现场交底部位根底墙、砌体引用规程控制要点应注意的质量问题〔1〕根底墙与墙错台:根底砖撂底要正确收退大方角两边要相等退到墙身之前要检查轴线和边线是否正确如偏向较小可在根底部位纠正不得在防潮层以上退台或出沿。〔2〕灰缝大小不匀:立皮杆要保证标高一致盘角时灰缝要掌握均匀砌砖时小线要拉紧防止一层线松一层线紧。〔3〕构造柱砌筑不符合要求:构造柱砖墙应砌成大马牙槎设置好拉结筋从柱脚开场应先退后进当齿深12cm时上口一皮进6cm再上一皮进12cm以保证混凝土浇灌上角实。构造柱内的落地灰、砖渣杂物应清理干净防止夹渣。砖墙砌筑允许偏向项工程允许偏向检查1轴线位置偏移10用经纬仪或拉线和尺量检查2根底和墙砌体顶面标高±15用水准仪和尺量检查3垂直度每层5用2m托线板检查用经纬仪或吊线和尺量检查全高≤1010>10204外表平整度清水墙、柱5用2m靠尺和楔形塞尺检查混水墙、柱85程度灰缝平直度清水墙7拉10m线和尺量检查混水墙106程度灰缝厚度〔10皮砖累计数〕+8与皮数杆比拟尺量检查7清水墙面丁走缝20吊线和尺量检查以底层第一皮砖为准8门窗洞口〔后塞口〕宽度+5尺量检查门口高度+15-59预留构造柱载面±10尺量检查10外墙上下窗口偏移20用经纬仪或吊线检查以底层窗口为准1〕砖的品种、强度等级必须符合设计要求。2〕砂浆品种及强度应符合设计要求。同品种、同强度等级砂浆各组试块的平均强度不小于fm.K〔设计要求砂浆抗压强度试块养护28d即抗压强度〕;任意一组试块的强度不小于0.75fm.K。3〕砌体砂浆必须实饱满实心砖砌体程度灰缝的砂浆饱满度不小于80%。4〕外墙转角处严禁留直槎其他临时连续处留槎做法必须符合施工的规定。〔2〕根本工程;1〕砌体上下错缝砖柱、垛无包心砌法;窗间墙及清水墙面无通缝;混水墙每间〔处〕无4皮砖的通缝〔通缝指上下二皮砖搭接长度小于25mm〕。2〕砖砌体接槎处灰浆实缝、砖平直每处接槎部位程度灰缝厚度小于5mm或透亮的缺陷不超过5个。3〕预埋拉筋的数量、长度均符合设计要求和施工规定留置间距偏向不超过一皮砖。4〕构造柱留置正确大马牙槎先退后进;上下顺直;残留砂浆清理干净。5〕清水墙组砌正确竖缝通顺刮缝深度适宜、一致楞角整齐墙面清洁美观。承受交底人员签名:交底记录共条;计页〔交底内容见附页〕交底人钢筋工程分项工程技术交底内容附页编第2页共5页1.材料要求〔1〕砖:品种、强度等级必须符合设计要求并有出厂合格证或试验单。清水墙的砖应色泽均匀边角整齐。〔2〕水泥:品种与标应根据砌体部位及所处环境选择一般宜采用325普通硅酸盐水泥或矿渣硅酸盐水泥。〔3〕砂子:中砂配制M5以下砂浆所用砂子的含泥量不超过10%。M5及其以上砂浆的砂子含泥量不超过5%使用前用5mm孔径的筛子过筛。〔4〕掺合料:白灰膏熟化时间不少于7d严禁使用脱水硬化和冻结的石灰膏。〔5〕其它材料:木砖应刷防腐剂;墙体拉结钢筋及预埋件等。2.主要机具应备有搅拌机、手推车、磅秤、垂直运输设备大铲、刨、瓦、扁子、托线板、线坠、小白线、卷尺、铁程度尺、皮数杆、小水桶、灰槽、砖夹子、笤帚等。3.作业条件〔1〕完成室外及房心回填土安装好暖气盖板。〔2〕办完地基、根底工程隐检手续。〔3〕按标高抹好水泥砂浆防潮层。〔4〕弹好墙身线、轴线根据现场砖的实际规格尺寸再弹出门窗洞口位置线经历线符合设计图纸的尺寸要求办完预检手续。〔5〕按标高立好皮数杆皮数杆的间距以15~20m为宜。〔6〕砂浆由试验室做好试配准备好试模。4.操作工艺工艺流程:作业准备→砖浇水→砂浆搅拌→砌砖墙→验收〔1〕砖浇水:粘土砖必须在砌筑前一天浇水潮湿一般以水浸入砖四边1.5cm为宜含水率为10~15%常温施工不得用干砖上墙;雨季不得使用含水率到达饱和状态的砖砌墙;冬浇水有困难那么必须适当增大砂浆稠度。〔2〕砂浆搅拌:砂浆配合比应采用重量比计量精度水泥为±2%砂灰膏控制在±5%以内。宜用机械搅拌搅拌时间不少于1.5min。〔3〕砌砖墙:1〕组砌:砌体一般采用一顺一丁〔满丁满条〕梅花丁或三顺一丁砌法。...
