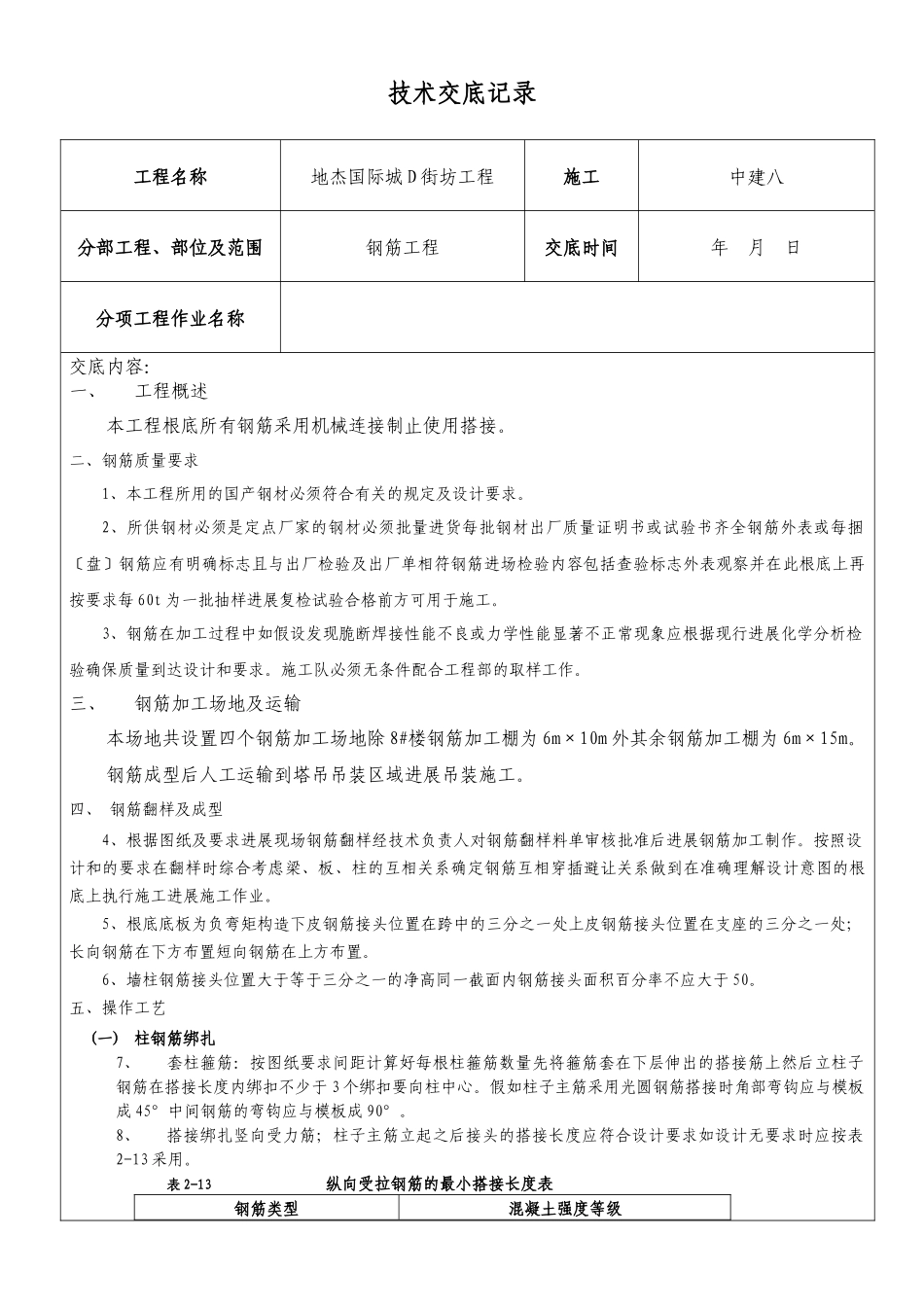

技术交底记录工程名称地杰国际城D街坊工程施工中建八分部工程、部位及范围钢筋工程交底时间年月日分项工程作业名称交底内容:一、工程概述本工程根底所有钢筋采用机械连接制止使用搭接
二、钢筋质量要求1、本工程所用的国产钢材必须符合有关的规定及设计要求
2、所供钢材必须是定点厂家的钢材必须批量进货每批钢材出厂质量证明书或试验书齐全钢筋外表或每捆〔盘〕钢筋应有明确标志且与出厂检验及出厂单相符钢筋进场检验内容包括查验标志外表观察并在此根底上再按要求每60t为一批抽样进展复检试验合格前方可用于施工
3、钢筋在加工过程中如假设发现脆断焊接性能不良或力学性能显著不正常现象应根据现行进展化学分析检验确保质量到达设计和要求
施工队必须无条件配合工程部的取样工作
三、钢筋加工场地及运输本场地共设置四个钢筋加工场地除8#楼钢筋加工棚为6m×10m外其余钢筋加工棚为6m×15m
钢筋成型后人工运输到塔吊吊装区域进展吊装施工
四、钢筋翻样及成型4、根据图纸及要求进展现场钢筋翻样经技术负责人对钢筋翻样料单审核批准后进展钢筋加工制作

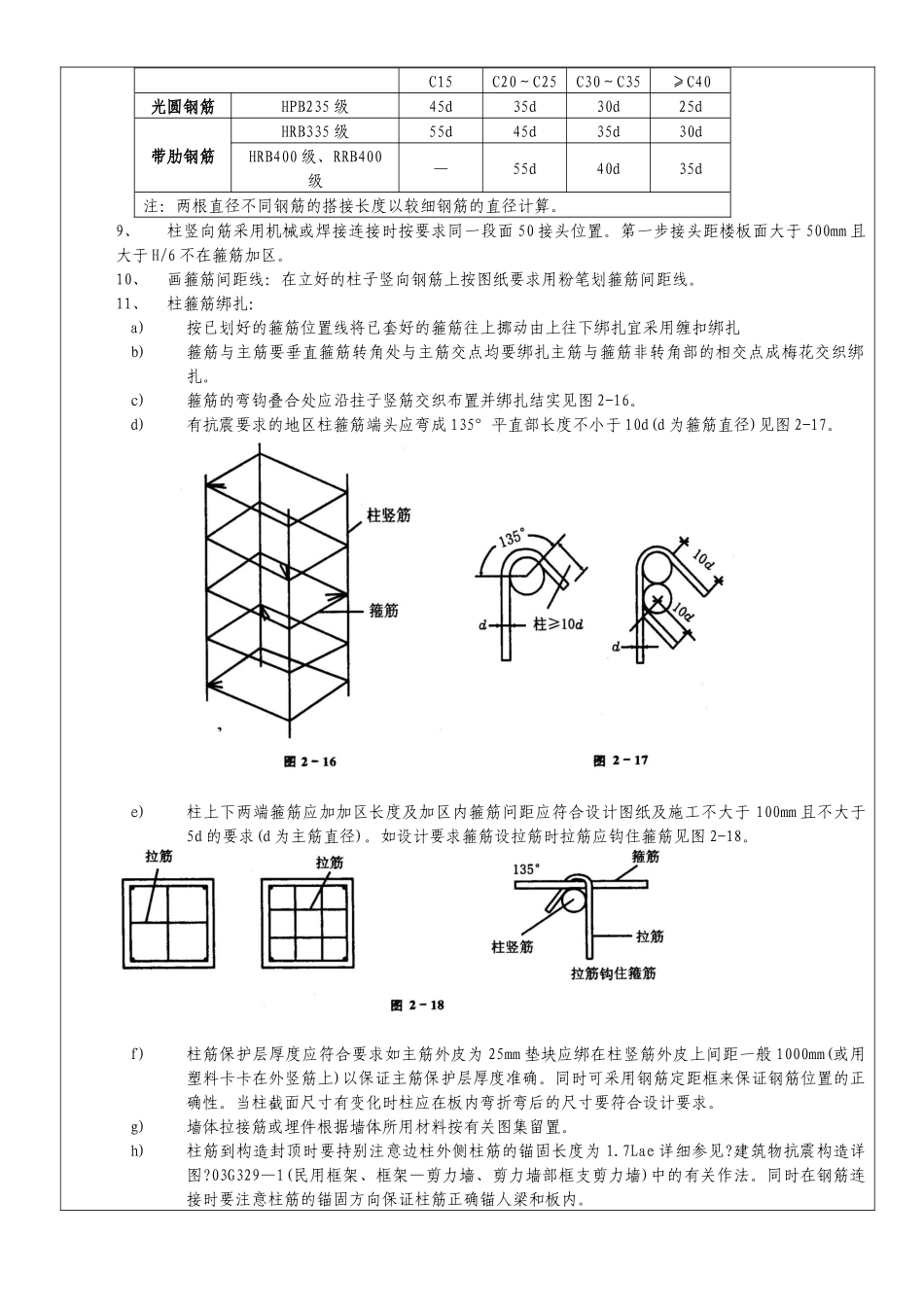

按照设计和的要求在翻样时综合考虑梁、板、柱的互相关系确定钢筋互相穿插避让关系做到在准确理解设计意图的根底上执行施工进展施工作业
5、根底底板为负弯矩构造下皮钢筋接头位置在跨中的三分之一处上皮钢筋接头位置在支座的三分之一处;长向钢筋在下方布置短向钢筋在上方布置
6、墙柱钢筋接头位置大于等于三分之一的净高同一截面内钢筋接头面积百分率不应大于50

五、操作工艺(一)柱钢筋绑扎7、套柱箍筋:按图纸要求间距计算好每根柱箍筋数量先将箍筋套在下层伸出的搭接筋上然后立柱子钢筋在搭接长度内绑扣不少于3个绑扣要向柱中心
假如柱子主筋采用光圆钢筋搭接时角部弯钩应与模板成45°中间钢筋的弯钩应与模板成90°
8、搭接绑扎竖向受力筋;柱子主筋立起之后接头的搭接长度应符合设计要求如设计无要求时应按表2-13
