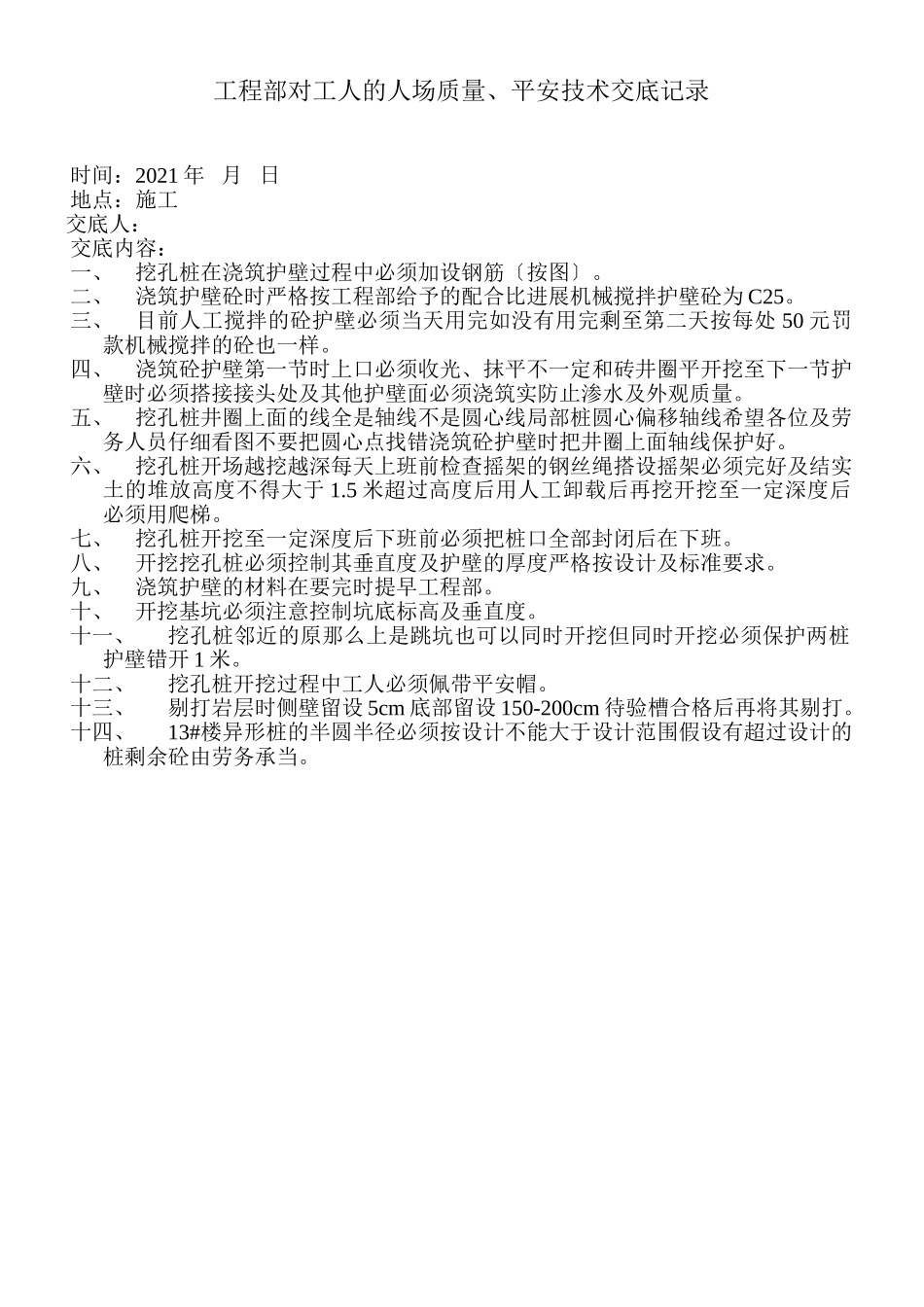

工程部对工人的人场质量、平安技术交底记录时间:2021年月日地点:施工交底人:交底内容:一、挖孔桩在浇筑护壁过程中必须加设钢筋〔按图〕。二、浇筑护壁砼时严格按工程部给予的配合比进展机械搅拌护壁砼为C25。三、目前人工搅拌的砼护壁必须当天用完如没有用完剩至第二天按每处50元罚款机械搅拌的砼也一样。四、浇筑砼护壁第一节时上口必须收光、抹平不一定和砖井圈平开挖至下一节护壁时必须搭接接头处及其他护壁面必须浇筑实防止渗水及外观质量。五、挖孔桩井圈上面的线全是轴线不是圆心线局部桩圆心偏移轴线希望各位及劳务人员仔细看图不要把圆心点找错浇筑砼护壁时把井圈上面轴线保护好。六、挖孔桩开场越挖越深每天上班前检查摇架的钢丝绳搭设摇架必须完好及结实土的堆放高度不得大于1.5米超过高度后用人工卸载后再挖开挖至一定深度后必须用爬梯。七、挖孔桩开挖至一定深度后下班前必须把桩口全部封闭后在下班。八、开挖挖孔桩必须控制其垂直度及护壁的厚度严格按设计及标准要求。九、浇筑护壁的材料在要完时提早工程部。十、开挖基坑必须注意控制坑底标高及垂直度。十一、挖孔桩邻近的原那么上是跳坑也可以同时开挖但同时开挖必须保护两桩护壁错开1米。十二、挖孔桩开挖过程中工人必须佩带平安帽。十三、剔打岩层时侧壁留设5cm底部留设150-200cm待验槽合格后再将其剔打。十四、13#楼异形桩的半圆半径必须按设计不能大于设计范围假设有超过设计的桩剩余砼由劳务承当。
