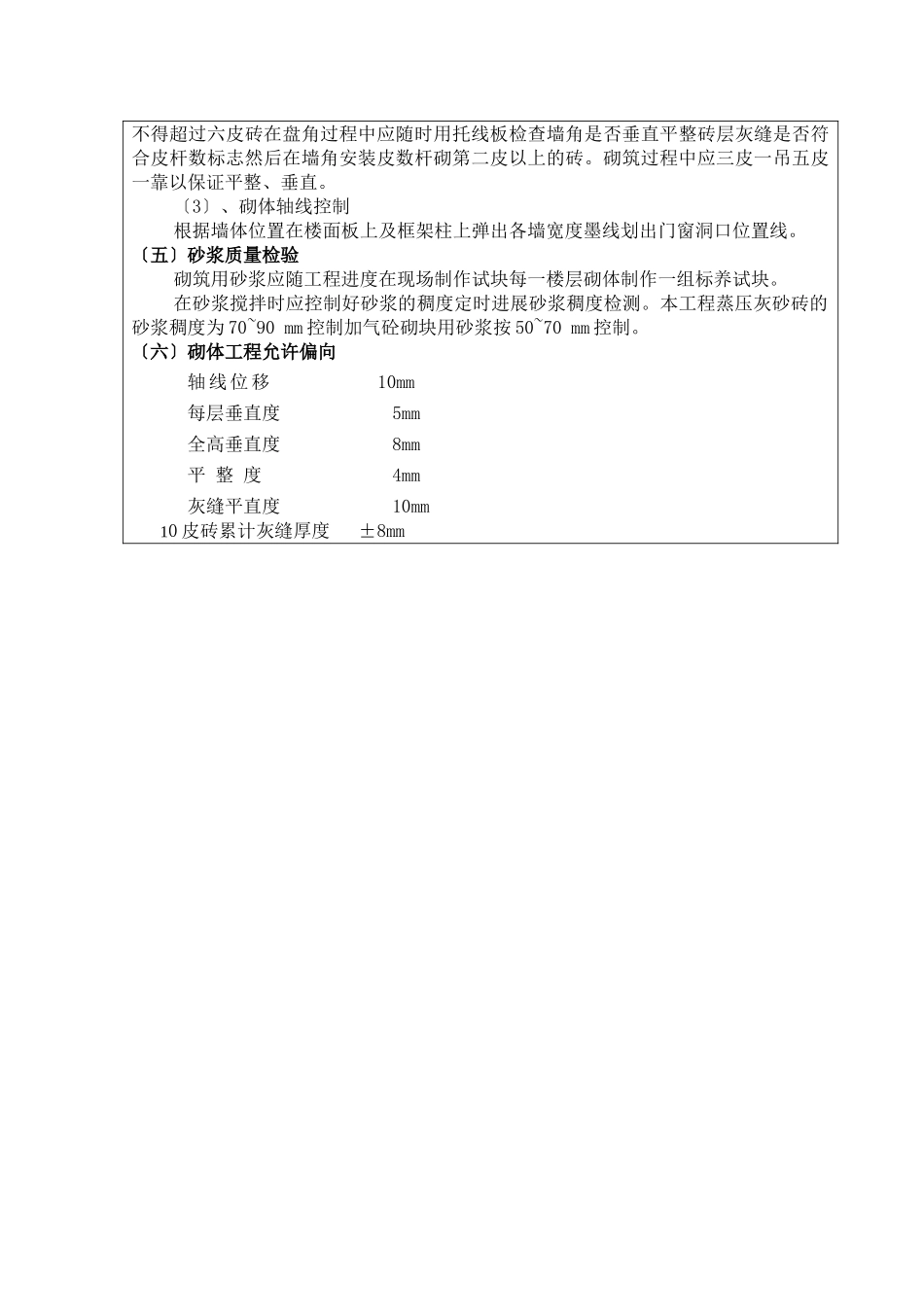

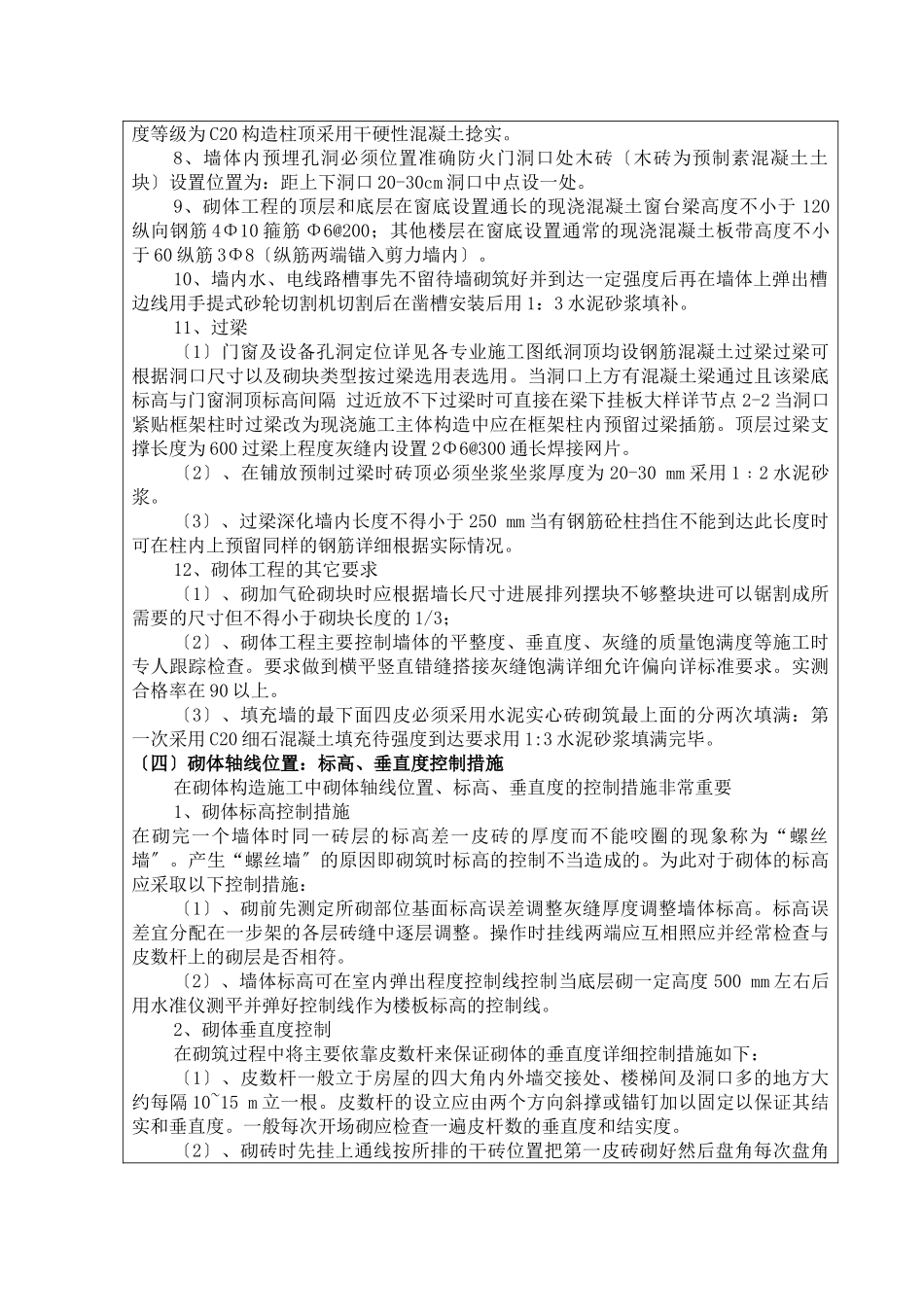

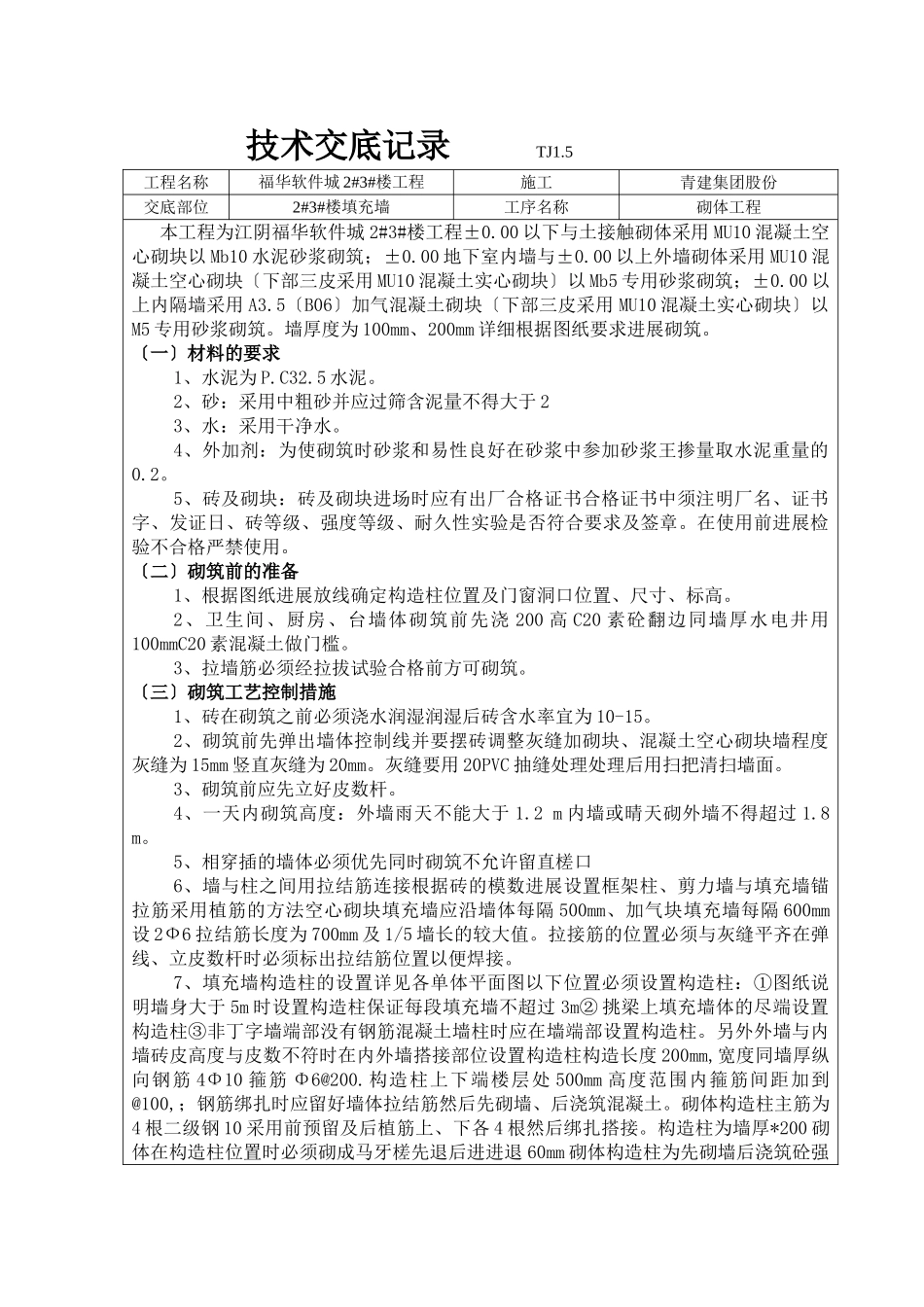

技术交底记录TJ1.5工程名称福华软件城2#3#楼工程施工青建集团股份交底部位2#3#楼填充墙工序名称砌体工程本工程为江阴福华软件城2#3#楼工程±0.00以下与土接触砌体采用MU10混凝土空心砌块以Mb10水泥砂浆砌筑;±0.00地下室内墙与±0.00以上外墙砌体采用MU10混凝土空心砌块〔下部三皮采用MU10混凝土实心砌块〕以Mb5专用砂浆砌筑;±0.00以上内隔墙采用A3.5〔B06〕加气混凝土砌块〔下部三皮采用MU10混凝土实心砌块〕以M5专用砂浆砌筑。墙厚度为100mm、200mm详细根据图纸要求进展砌筑。〔一〕材料的要求1、水泥为P.C32.5水泥。2、砂:采用中粗砂并应过筛含泥量不得大于23、水:采用干净水。4、外加剂:为使砌筑时砂浆和易性良好在砂浆中参加砂浆王掺量取水泥重量的0.2。5、砖及砌块:砖及砌块进场时应有出厂合格证书合格证书中须注明厂名、证书字、发证日、砖等级、强度等级、耐久性实验是否符合要求及签章。在使用前进展检验不合格严禁使用。〔二〕砌筑前的准备1、根据图纸进展放线确定构造柱位置及门窗洞口位置、尺寸、标高。2、卫生间、厨房、台墙体砌筑前先浇200高C20素砼翻边同墙厚水电井用100mmC20素混凝土做门槛。3、拉墙筋必须经拉拔试验合格前方可砌筑。〔三〕砌筑工艺控制措施1、砖在砌筑之前必须浇水润湿润湿后砖含水率宜为10-15。2、砌筑前先弹出墙体控制线并要摆砖调整灰缝加砌块、混凝土空心砌块墙程度灰缝为15mm竖直灰缝为20mm。灰缝要用20PVC抽缝处理处理后用扫把清扫墙面。3、砌筑前应先立好皮数杆。4、一天内砌筑高度:外墙雨天不能大于1.2m内墙或晴天砌外墙不得超过1.8m。5、相穿插的墙体必须优先同时砌筑不允许留直槎口6、墙与柱之间用拉结筋连接根据砖的模数进展设置框架柱、剪力墙与填充墙锚拉筋采用植筋的方法空心砌块填充墙应沿墙体每隔500mm、加气块填充墙每隔600mm设2Ф6拉结筋长度为700mm及1/5墙长的较大值。拉接筋的位置必须与灰缝平齐在弹线、立皮数杆时必须标出拉结筋位置以便焊接。7、填充墙构造柱的设置详见各单体平面图以下位置必须设置构造柱:①图纸说明墙身大于5m时设置构造柱保证每段填充墙不超过3m②挑梁上填充墙体的尽端设置构造柱③非丁字墙端部没有钢筋混凝土墙柱时应在墙端部设置构造柱。另外外墙与内墙砖皮高度与皮数不符时在内外墙搭接部位设置构造柱构造长度200mm,宽度同墙厚纵向钢筋4Φ10箍筋Φ6@200.构造柱上下端楼层处500mm高度范围内箍筋间距加到@100,;钢筋绑扎时应留好墙体拉结筋然后先砌墙、后浇筑混凝土。砌体构造柱主筋为4根二级钢10采用前预留及后植筋上、下各4根然后绑扎搭接。构造柱为墙厚*200砌体在构造柱位置时必须砌成马牙槎先退后进进退60mm砌体构造柱为先砌墙后浇筑砼强度等级为C20构造柱顶采用干硬性混凝土捻实。8、墙体内预埋孔洞必须位置准确防火门洞口处木砖〔木砖为预制素混凝土土块〕设置位置为:距上下洞口20-30cm洞口中点设一处。9、砌体工程的顶层和底层在窗底设置通长的现浇混凝土窗台梁高度不小于120纵向钢筋4Φ10箍筋Φ6@200;其他楼层在窗底设置通常的现浇混凝土板带高度不小于60纵筋3Φ8〔纵筋两端锚入剪力墙内〕。10、墙内水、电线路槽事先不留待墙砌筑好并到达一定强度后再在墙体上弹出槽边线用手提式砂轮切割机切割后在凿槽安装后用1:3水泥砂浆填补。11、过梁〔1〕门窗及设备孔洞定位详见各专业施工图纸洞顶均设钢筋混凝土过梁过梁可根据洞口尺寸以及砌块类型按过梁选用表选用。当洞口上方有混凝土梁通过且该梁底标高与门窗洞顶标高间隔过近放不下过梁时可直接在梁下挂板大样详节点2-2当洞口紧贴框架柱时过梁改为现浇施工主体构造中应在框架柱内预留过梁插筋。顶层过梁支撑长度为600过梁上程度灰缝内设置2Φ6@300通长焊接网片。〔2〕、在铺放预制过梁时砖顶必须坐浆坐浆厚度为20-30mm采用1﹕2水泥砂浆。〔3〕、过梁深化墙内长度不得小于250mm当有钢筋砼柱挡住不能到达此长度时可在柱内上预留同样的钢筋详细根据实际情况。12、砌体工程的其它要求〔1〕、砌加气砼砌块时应根据墙长尺寸进展排列摆块不够整块进可以锯割成所需要的尺寸但不得小于砌块长度的1/3;〔2〕、砌体工程主要控制墙体的平整度、垂...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

某填充墙砌体工程技术交底记录

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
