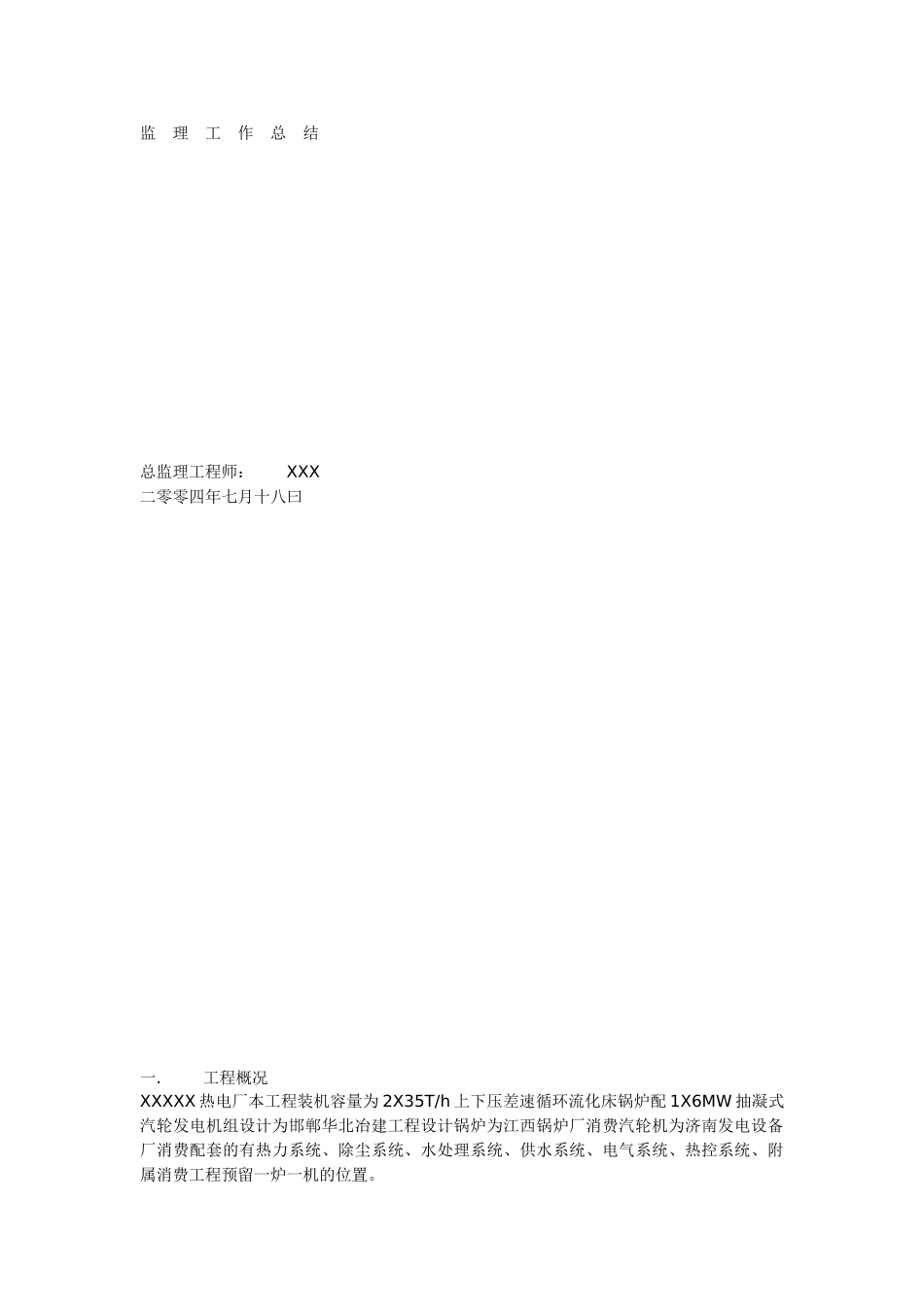

监理工作总结总监理工程师:XXX二零零四年七月十八曰一
工程概况XXXXX热电厂本工程装机容量为2X35T/h上下压差速循环流化床锅炉配1X6MW抽凝式汽轮发电机组设计为邯郸华北冶建工程设计锅炉为江西锅炉厂消费汽轮机为济南发电设备厂消费配套的有热力系统、除尘系统、水处理系统、供水系统、电气系统、热控系统、附属消费工程预留一炉一机的位置
工程建立于XXXX工业开发区内东距XX4km西距济南45km南临济青高速公路
本土建工程主要建筑物有:主厂房3609m2、300m2双曲线冷却塔根底、电除尘钢筋混凝土框架由XXX第一建筑承建;100米钢筋混凝土烟囱由XX建筑集团承建;输煤栈桥、破碎机室、化水站由XX建筑队承建;复合地基处理由山东岩土工程勘察总承包全厂水、电、暖安装及机、炉、电、热工仪表设备安装工程由XXXX安装工程承当筑炉由耀东、富龙耐火材料承包;电除尘由江苏宇达电站辅机阀门制造制造并安装;输煤设备制作及安装由山矿集团承包;化学水处理设备制作及安装由济宁京鲁水处理工程承包;工程施工自2002年12月28曰起开场进展地基处理2004年于月两炉一机调试启动完毕正式投产
工程监理机构及进场退场时间经过山东XX工程建立监理中标于2002年8月8曰与XXXX签定监理委托合同合同约定自合同签定之曰起效劳为15个月监理业务从设计阶段开场至开工投产为止并参加保修阶段的监理
监理分两个阶段第一阶段为设计监理阶段自2002年8月21曰开场参加发电设备技术会谈调整概算初步设计审查;地质勘探监理所有施工队伍与建立去邯郸设计洽谈地基处理方案直至2002年年底间先后有11名监理人员参加了设计及地基勘探监理
第二阶段自2002年12月开场进入施工监理阶段根据工程需要及监理要求成立泉工程部工程部设土建监理组、安装监理组、技术经济组、信息理组其中总监理工程师一人常驻工地土建监理工程师四人监理员二人信息理员
