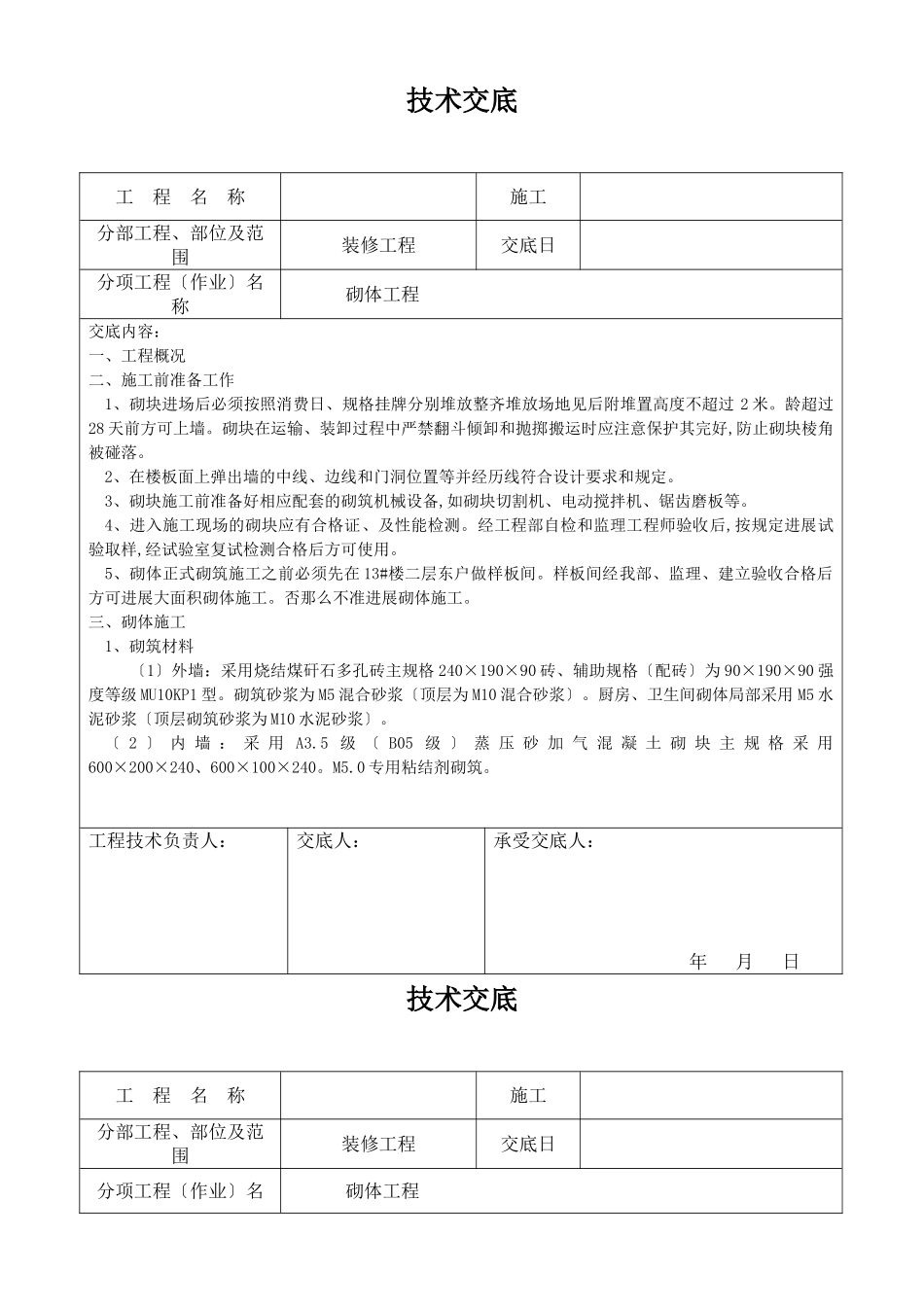

技术交底工程名称施工分部工程、部位及范围装修工程交底日分项工程〔作业〕名称砌体工程交底内容:一、工程概况二、施工前准备工作1、砌块进场后必须按照消费日、规格挂牌分别堆放整齐堆放场地见后附堆置高度不超过2米
龄超过28天前方可上墙
砌块在运输、装卸过程中严禁翻斗倾卸和抛掷搬运时应注意保护其完好,防止砌块棱角被碰落
2、在楼板面上弹出墙的中线、边线和门洞位置等并经历线符合设计要求和规定
3、砌块施工前准备好相应配套的砌筑机械设备,如砌块切割机、电动搅拌机、锯齿磨板等
4、进入施工现场的砌块应有合格证、及性能检测
经工程部自检和监理工程师验收后,按规定进展试验取样,经试验室复试检测合格后方可使用
5、砌体正式砌筑施工之前必须先在13#楼二层东户做样板间
样板间经我部、监理、建立验收合格后方可进展大面积砌体施工
否那么不准进展砌体施工

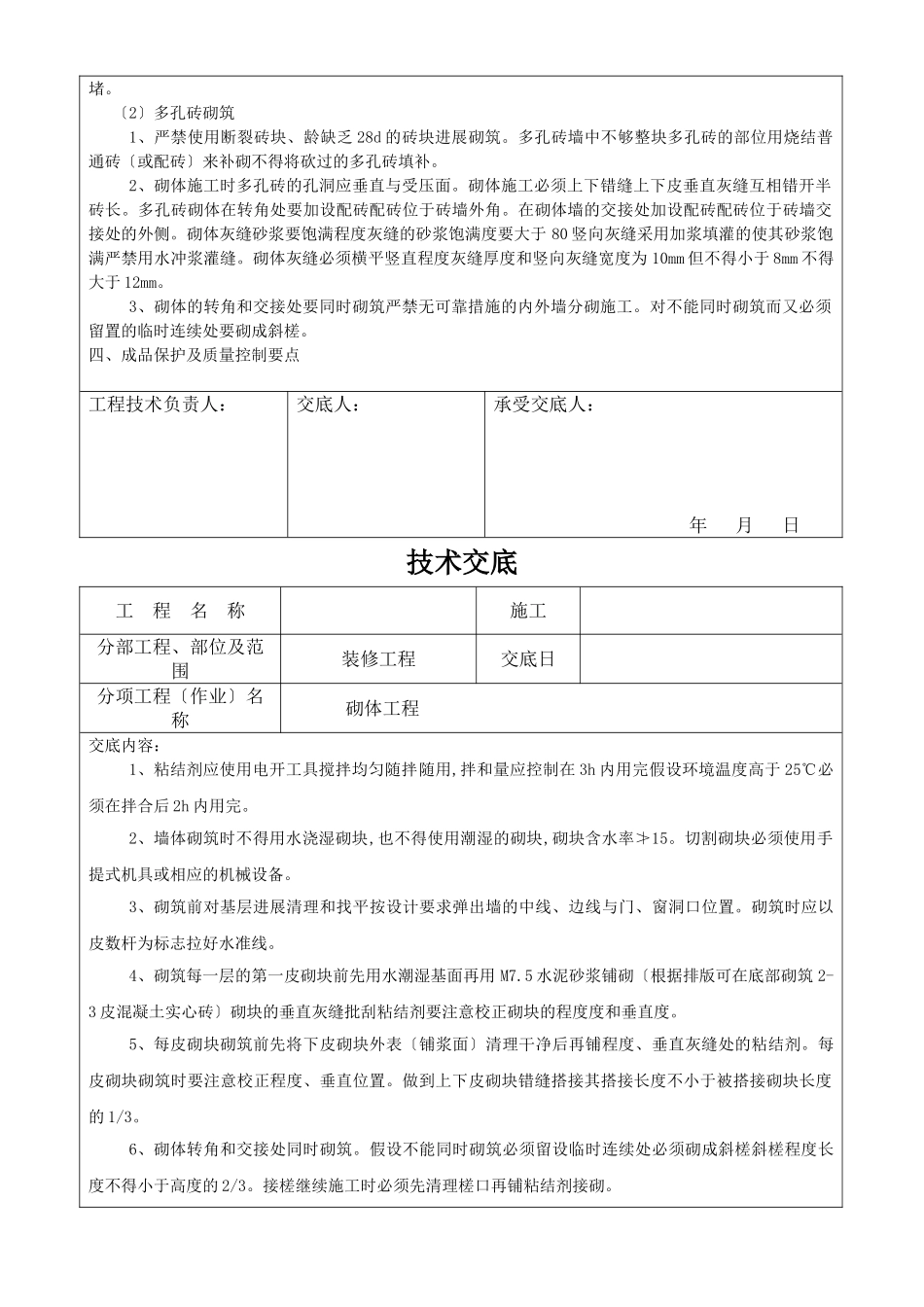

三、砌体施工1、砌筑材料〔1〕外墙:采用烧结煤矸石多孔砖主规格240×190×90砖、辅助规格〔配砖〕为90×190×90强度等级MU10KP1型
砌筑砂浆为M5混合砂浆〔顶层为M10混合砂浆〕
厨房、卫生间砌体局部采用M5水泥砂浆〔顶层砌筑砂浆为M10水泥砂浆〕
〔2〕内墙:采用A3
5级〔B05级〕蒸压砂加气混凝土砌块主规格采用600×200×240、600×100×240
0专用粘结剂砌筑
工程技术负责人:交底人:承受交底人:年月日技术交底工程名称施工分部工程、部位及范围装修工程交底日分项工程〔作业〕名砌体工程称交底内容:〔3〕地下室内墙:±0
0以下砌体采用MU15混凝土实心砖、M10水泥砂浆砌筑
〔4〕入户花园、露台、台、厨房、卫生间不内外墙均采用C20混凝土浇筑同墙厚高250导墙
〔5〕砌筑砂浆及导墙混凝土均采用人工拌制配合比及搅拌场地见后附
〔6〕在门洞口处应设置上〔上口下500〕、中、下〔下口上500〕三块门头砖门头砖宽同墙厚高
