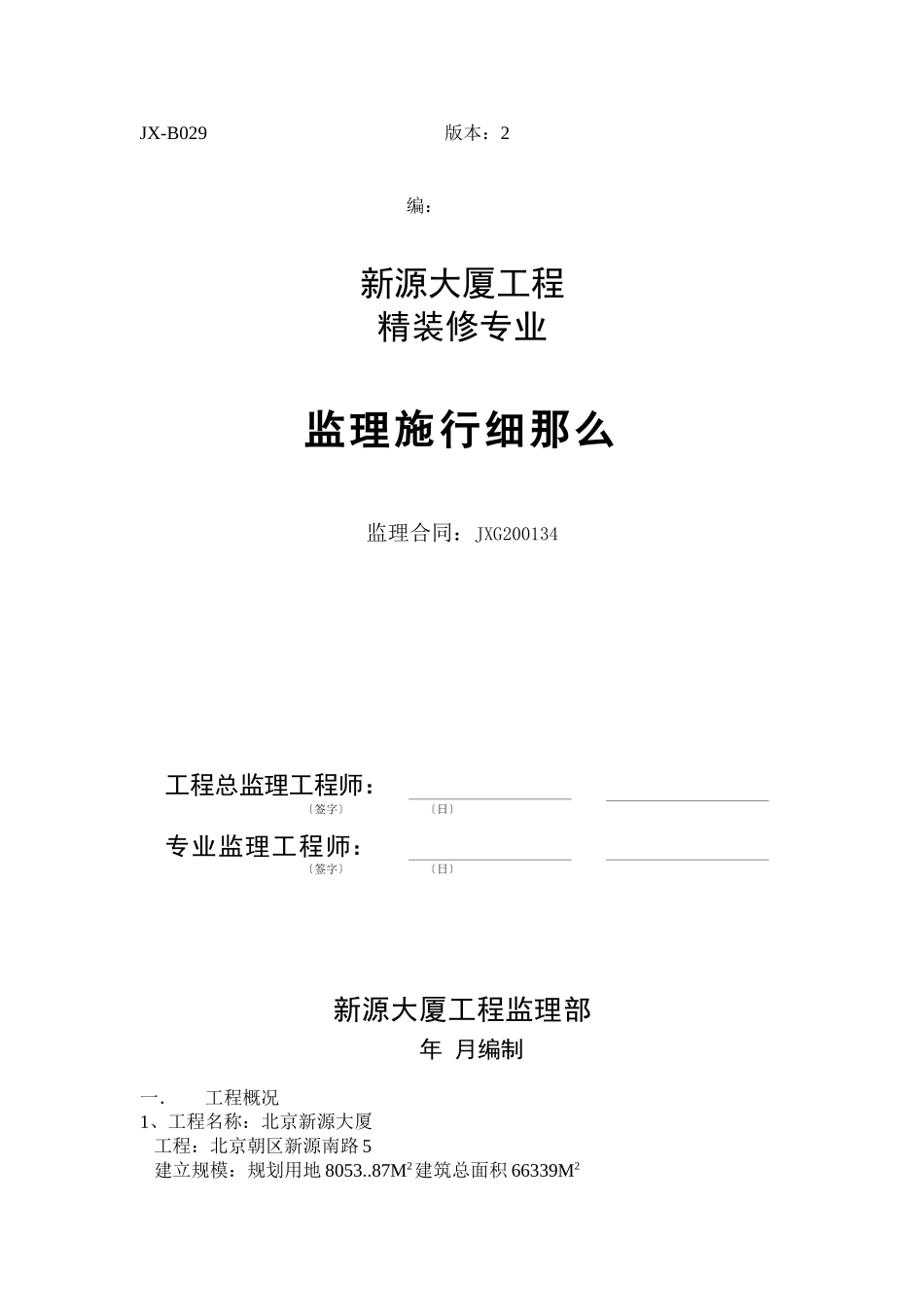

JX-B029版本:2编:新源大厦工程精装修专业监理施行细那么监理合同:JXG200134工程总监理工程师:〔签字〕〔日〕专业监理工程师:〔签字〕〔日〕新源大厦工程监理部年月编制一.工程概况1、工程名称:北京新源大厦工程:北京朝区新源南路5建立规模:规划用地8053

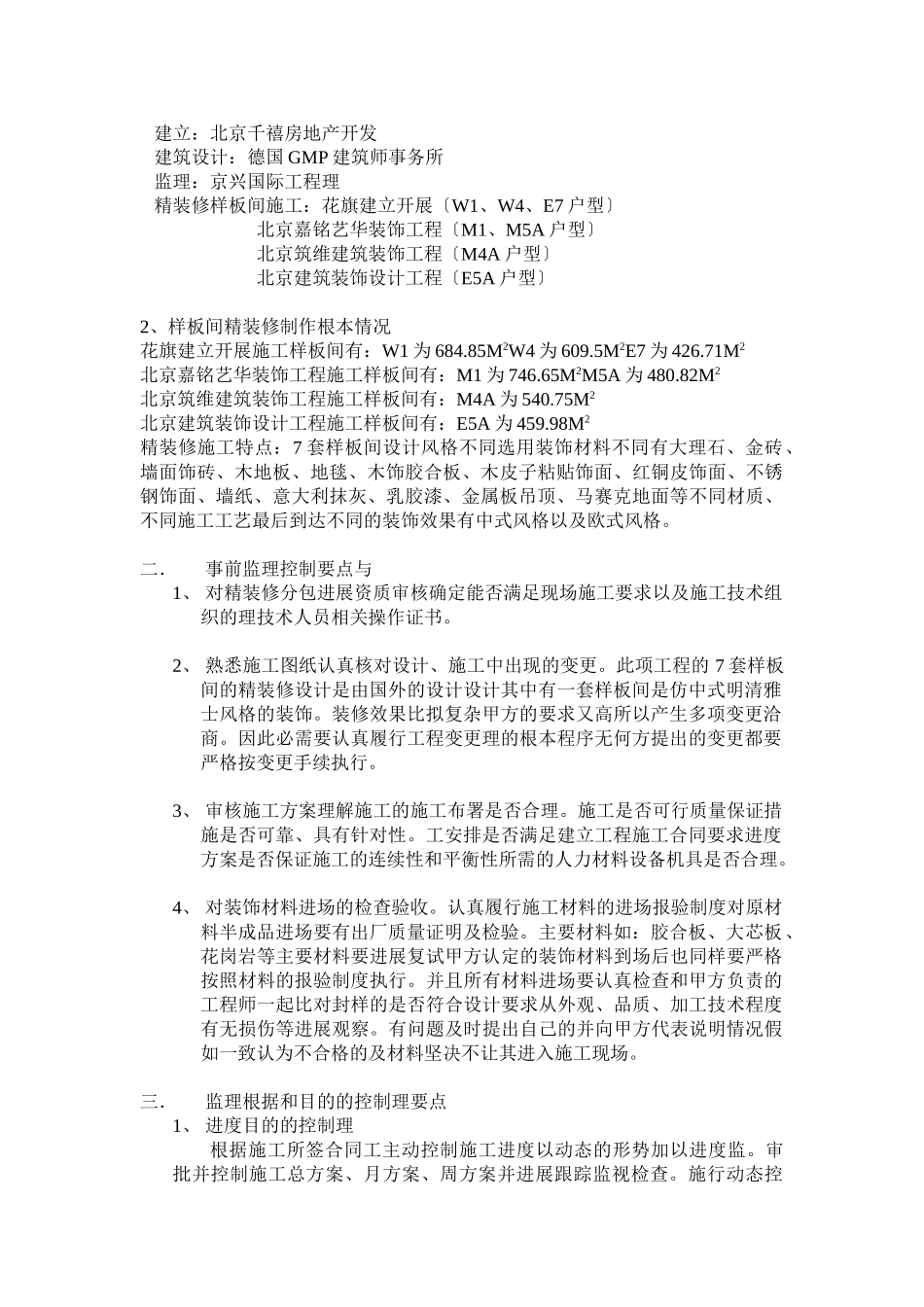

87M2建筑总面积66339M2建立:北京千禧房地产开发建筑设计:德国GMP建筑师事务所监理:京兴国际工程理精装修样板间施工:花旗建立开展〔W1、W4、E7户型〕北京嘉铭艺华装饰工程〔M1、M5A户型〕北京筑维建筑装饰工程〔M4A户型〕北京建筑装饰设计工程〔E5A户型〕2、样板间精装修制作根本情况花旗建立开展施工样板间有:W1为684
85M2W4为609
5M2E7为426
71M2北京嘉铭艺华装饰工程施工样板间有:M1为746
65M2M5A为480
82M2北京筑维建筑装饰工程施工样板间有:M4A为540
75M2北京建筑装饰设计工程施工样板间有:E5A为459
98M2精装修施工特点:7套样板间设计风格不同选用装饰材料不同有大理石、金砖、墙面饰砖、木地板、地毯、木饰胶合板、木皮子粘贴饰面、红铜皮饰面、不锈钢饰面、墙纸、意大利抹灰、乳胶漆、金属板吊顶、马赛克地面等不同材质、不同施工工艺最后到达不同的装饰效果有中式风格以及欧式风格
二.事前监理控制要点与1、对精装修分包进展资质审核确定能否满足现场施工要求以及施工技术组织的理技术人员相关操作证书
2、熟悉施工图纸认真核对设计、施工中出现的变更
此项工程的7套样板间的精装修设计是由国外的设计设计其中有一套样板间是仿中式明清雅士风格的装饰
装修效果比拟复杂甲方的要求又高所以产生多项变更洽商
因此必需要认真履行工程变更理的根本程序无何方提出的变更都要严格按变更手续执行
3、审核施工方案理解施工的施工布署是否合理

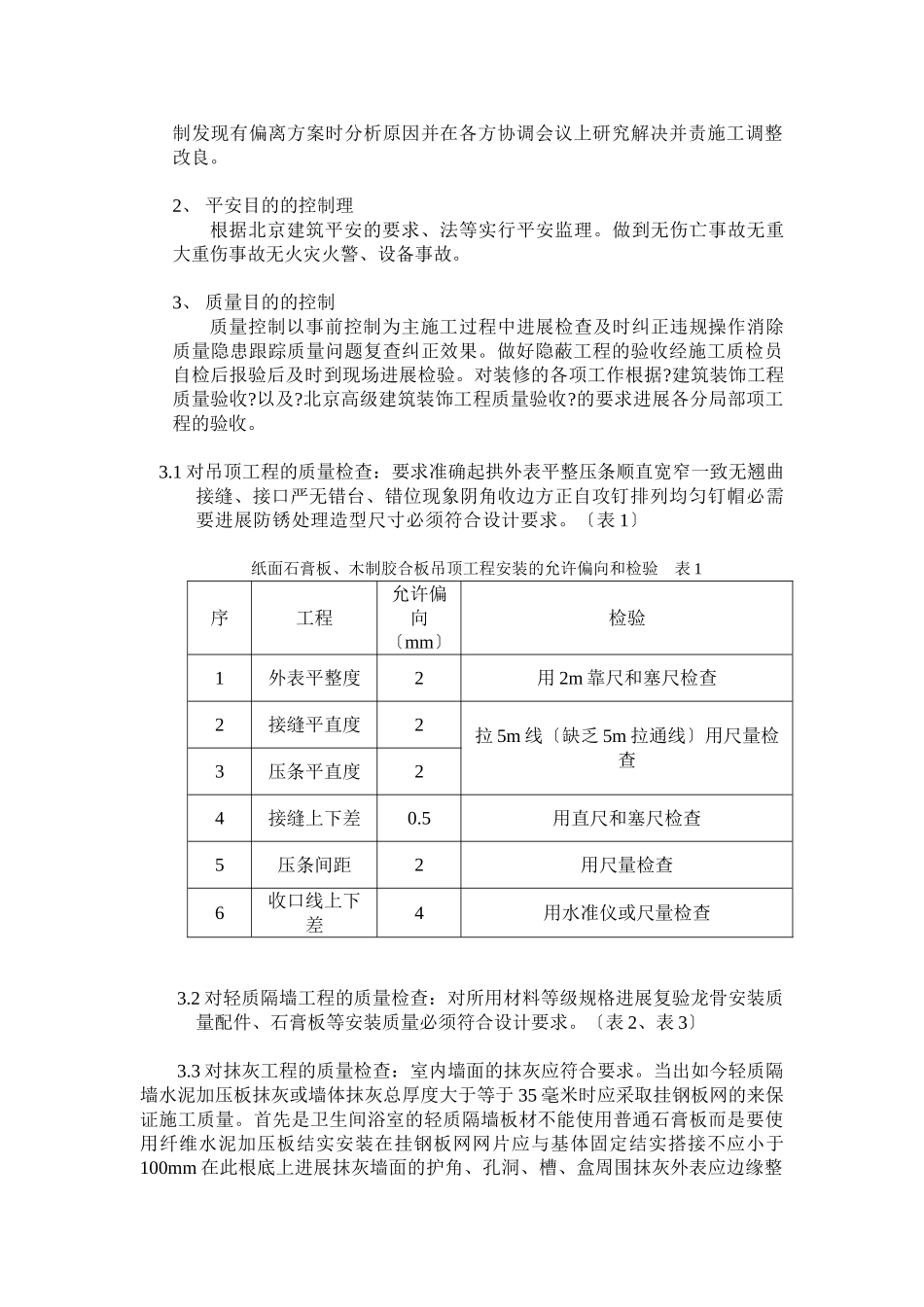

施工是否可行质量保证措施是否可靠、具有针对性
