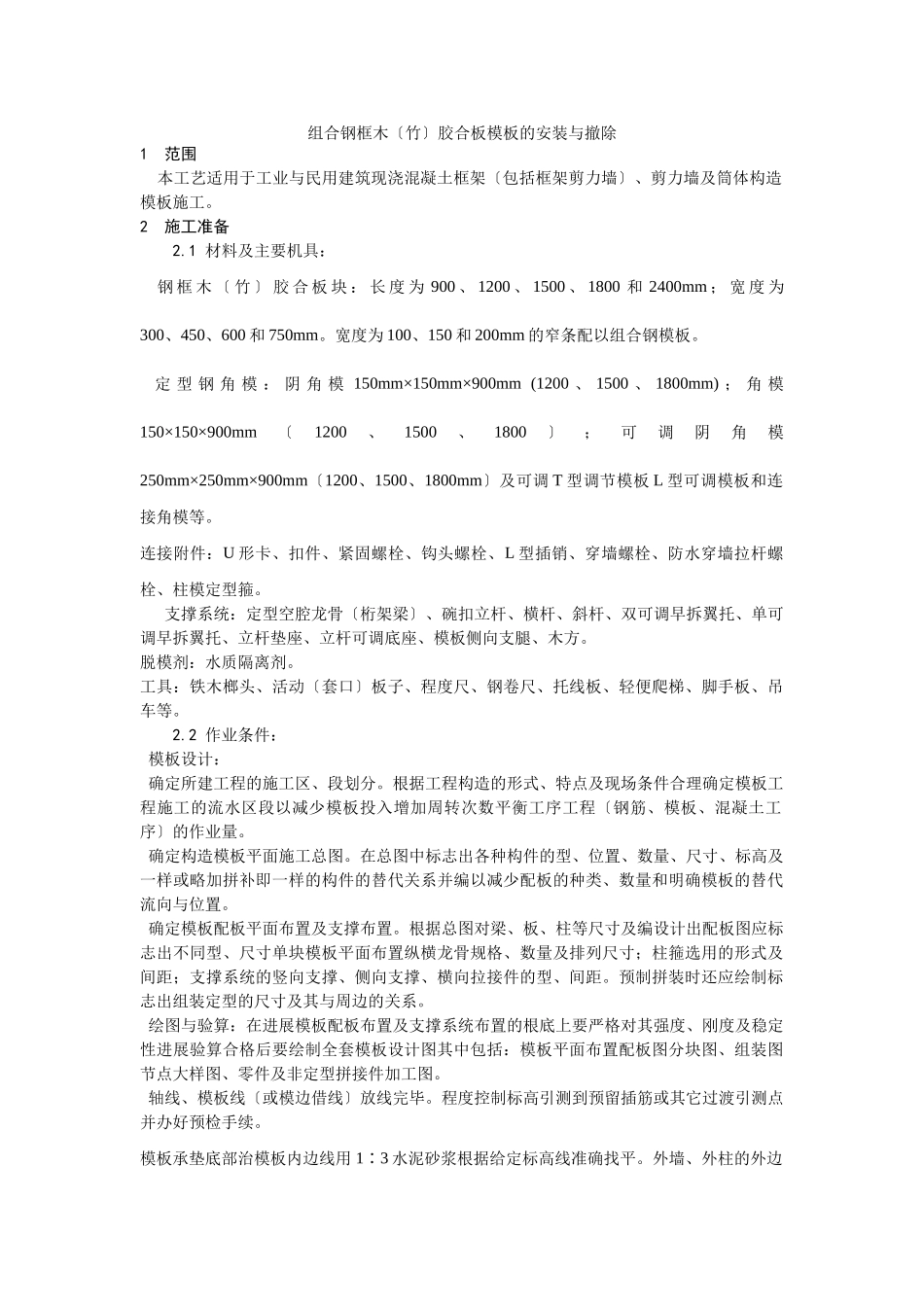

组合钢框木〔竹〕胶合板模板的安装与撤除1范围本工艺适用于工业与民用建筑现浇混凝土框架〔包括框架剪力墙〕、剪力墙及筒体构造模板施工
2施工准备2
1材料及主要机具:钢框木〔竹〕胶合板块:长度为900、1200、1500、1800和2400mm;宽度为300、450、600和750mm
宽度为100、150和200mm的窄条配以组合钢模板
定型钢角模:阴角模150mm×150mm×900mm(1200、1500、1800mm);角模150×150×900mm〔1200、1500、1800〕;可调阴角模250mm×250mm×900mm〔1200、1500、1800mm〕及可调T型调节模板L型可调模板和连接角模等
连接附件:U形卡、扣件、紧固螺栓、钩头螺栓、L型插销、穿墙螺栓、防水穿墙拉杆螺栓、柱模定型箍
支撑系统:定型空腔龙骨〔桁架梁〕、碗扣立杆、横杆、斜杆、双可调早拆翼托、单可调早拆翼托、立杆垫座、立杆可调底座、模板侧向支腿、木方
脱模剂:水质隔离剂
工具:铁木榔头、活动〔套口〕板子、程度尺、钢卷尺、托线板、轻便爬梯、脚手板、吊车等
2作业条件:模板设计:确定所建工程的施工区、段划分
根据工程构造的形式、特点及现场条件合理确定模板工程施工的流水区段以减少模板投入增加周转次数平衡工序工程〔钢筋、模板、混凝土工序〕的作业量
确定构造模板平面施工总图
在总图中标志出各种构件的型、位置、数量、尺寸、标高及一样或略加拼补即一样的构件的替代关系并编以减少配板的种类、数量和明确模板的替代流向与位置
确定模板配板平面布置及支撑布置
根据总图对梁、板、柱等尺寸及编设计出配板图应标志出不同型、尺寸单块模板平面布置纵横龙骨规格、数量及排列尺寸;柱箍选用的形式及间距;支撑系统的竖向支撑、侧向支撑、横向拉接件的型、间距
预制拼装时还应绘制标志出组装定型的尺寸及其与周边的关系

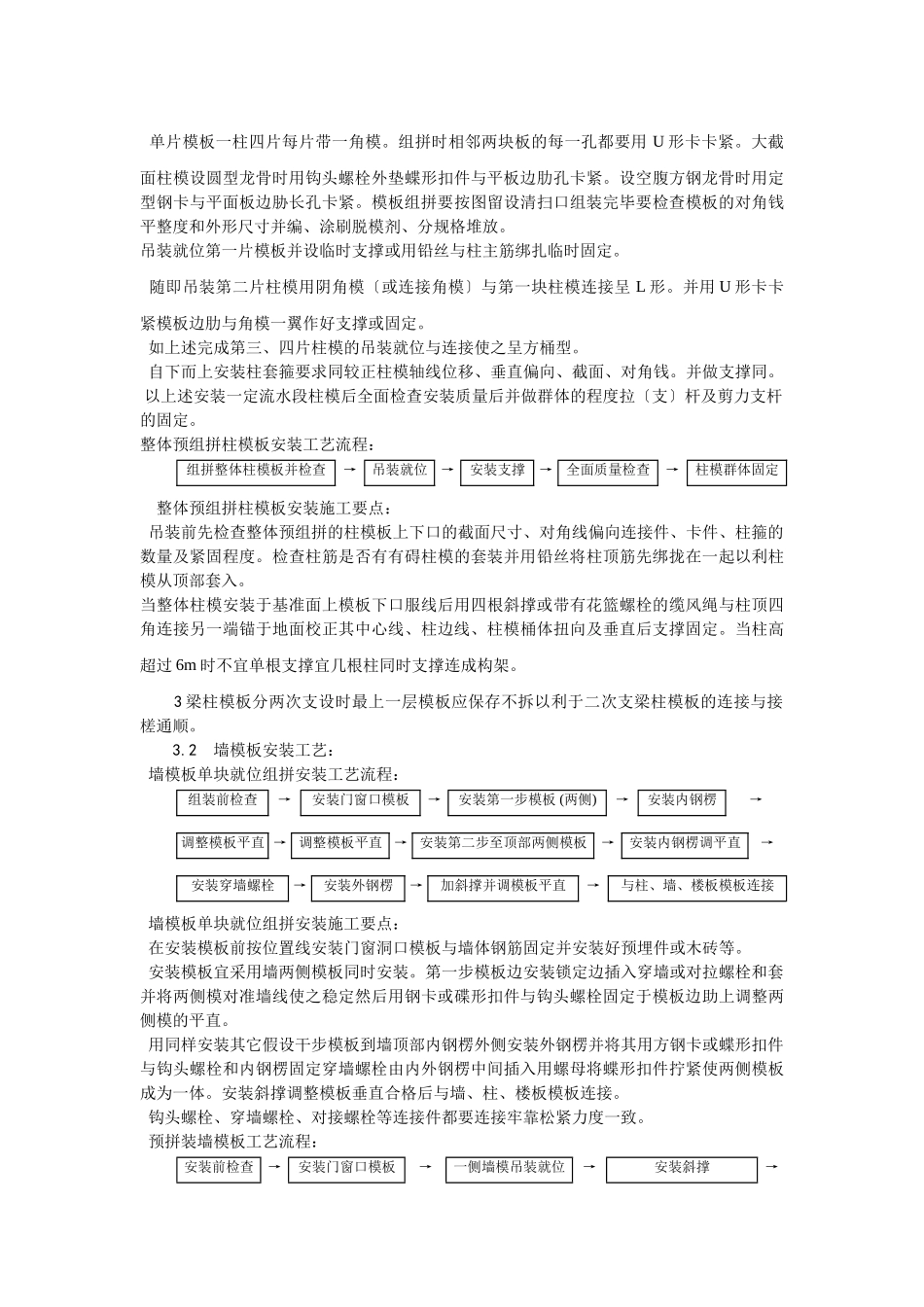

绘图与验算:在进展模板
