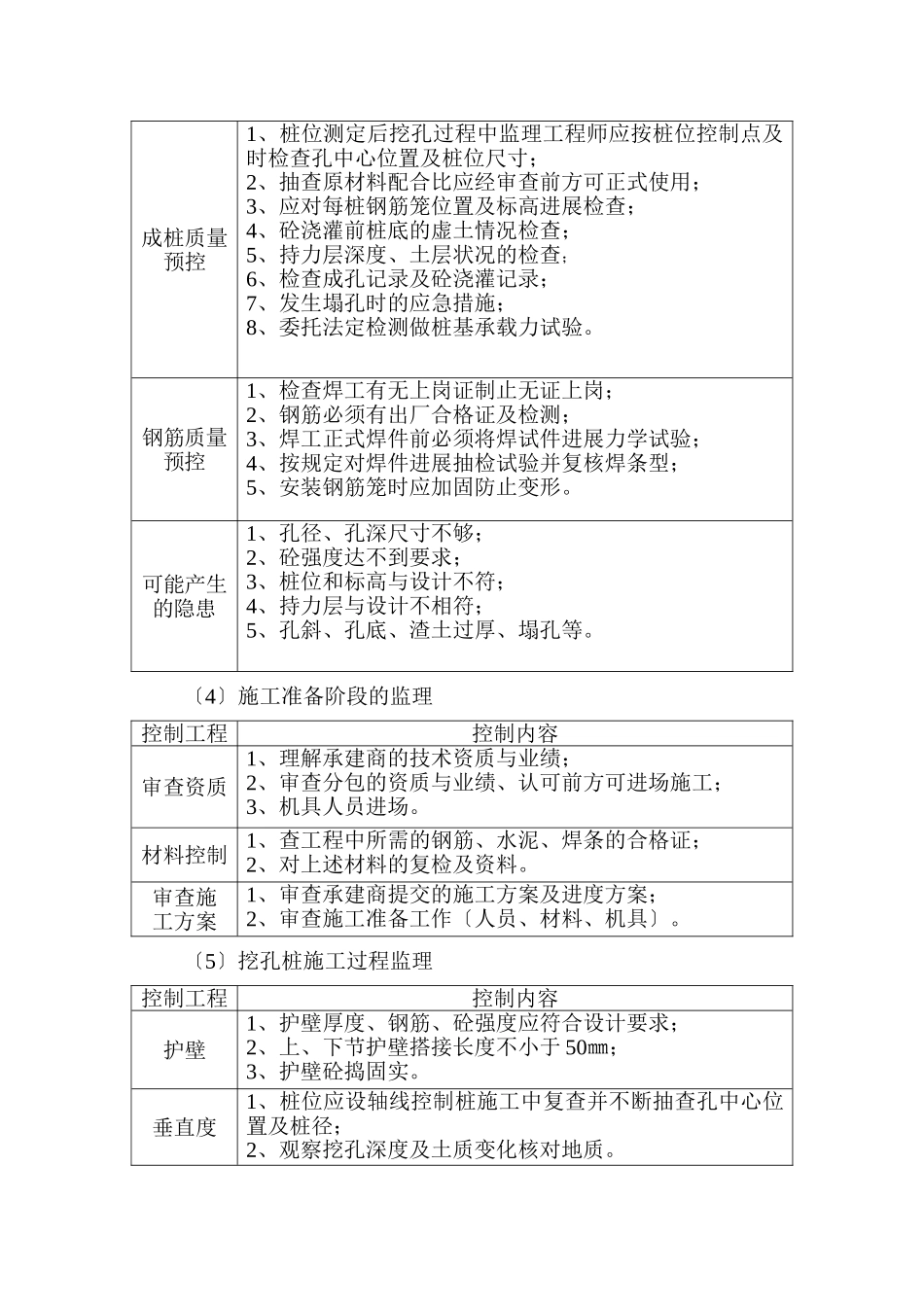

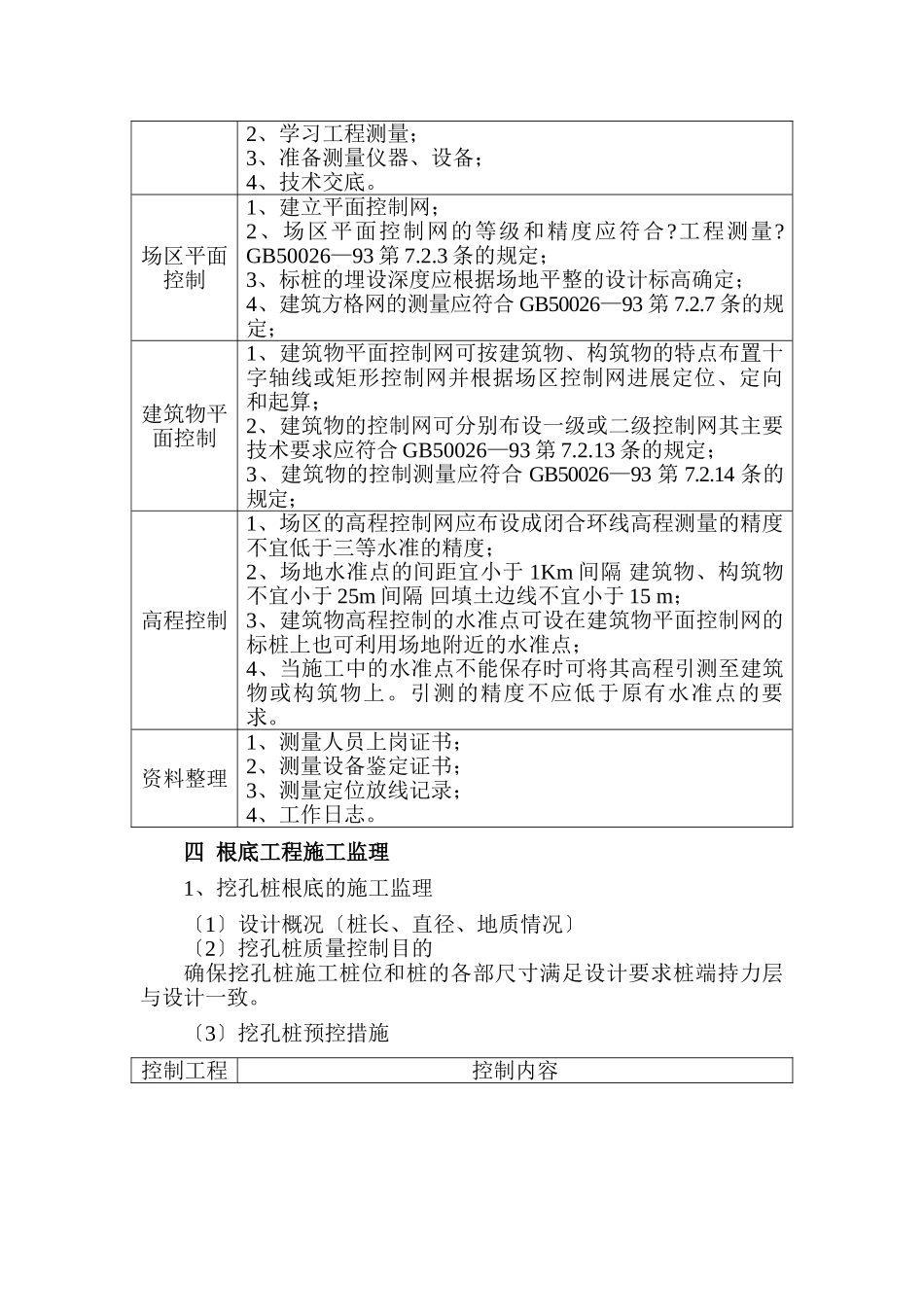

工程监理施行细那么一编制根据1、本工程的及合同2、监理规划3、施工组织设计4、设计5、本工程涉及的、序名称编1建筑工程施工质量验收统一GB50300—20012建筑地基根底工程施工质量验收GB50202—20023混凝土构造工程施工质量验收GB50204—20024砌体工程质量验收GB50203—20025地下防水工程质量验收GB50208—20026建筑地面工程施工质量验收GB50209—20027建筑装饰装修工程质量验收GB50210—20028外墙饰面砖工程施工及验收JGJ126—20009塑料门窗安装及验收JGJ103—9610屋面工程质量验收GB50207—200211钢筋焊接及验收规程JGJ18—9612混凝土强度检验评定JGJ107—8713建筑桩基技术JGJ94—9414建筑给排水及采暖工程施工质量验收GB50242—200215通风与空调工程施工质量验收GB50243—200216火灾系统施工及验收GB50166—9217气体灭火系统施工及验收GB50263—9718泡沫灭火系统施工及验收GB50281—9819建筑电气工程施工质量验收GB50303—200220电梯工程施工质量验收GB50310—200221建筑与建筑群综合布线系统工程验收GB50312—2000二工程概况〔略〕1、工程位置2、工程面积、规模、构造型式、层数3、工程内容4、参建及负责人三工程定位测量放线监理控制工程控制内容准备工作1、熟悉建筑总平面图;2、学习工程测量;3、准备测量仪器、设备;4、技术交底。场区平面控制1、建立平面控制网;2、场区平面控制网的等级和精度应符合?工程测量?GB50026—93第7.2.3条的规定;3、标桩的埋设深度应根据场地平整的设计标高确定;4、建筑方格网的测量应符合GB50026—93第7.2.7条的规定;建筑物平面控制1、建筑物平面控制网可按建筑物、构筑物的特点布置十字轴线或矩形控制网并根据场区控制网进展定位、定向和起算;2、建筑物的控制网可分别布设一级或二级控制网其主要技术要求应符合GB50026—93第7.2.13条的规定;3、建筑物的控制测量应符合GB50026—93第7.2.14条的规定;高程控制1、场区的高程控制网应布设成闭合环线高程测量的精度不宜低于三等水准的精度;2、场地水准点的间距宜小于1Km间隔建筑物、构筑物不宜小于25m间隔回填土边线不宜小于15m;3、建筑物高程控制的水准点可设在建筑物平面控制网的标桩上也可利用场地附近的水准点;4、当施工中的水准点不能保存时可将其高程引测至建筑物或构筑物上。引测的精度不应低于原有水准点的要求。资料整理1、测量人员上岗证书;2、测量设备鉴定证书;3、测量定位放线记录;4、工作日志。四根底工程施工监理1、挖孔桩根底的施工监理〔1〕设计概况〔桩长、直径、地质情况〕〔2〕挖孔桩质量控制目的确保挖孔桩施工桩位和桩的各部尺寸满足设计要求桩端持力层与设计一致。〔3〕挖孔桩预控措施控制工程控制内容成桩质量预控1、桩位测定后挖孔过程中监理工程师应按桩位控制点及时检查孔中心位置及桩位尺寸;2、抽查原材料配合比应经审查前方可正式使用;3、应对每桩钢筋笼位置及标高进展检查;4、砼浇灌前桩底的虚土情况检查;5、持力层深度、土层状况的检查;6、检查成孔记录及砼浇灌记录;7、发生塌孔时的应急措施;8、委托法定检测做桩基承载力试验。钢筋质量预控1、检查焊工有无上岗证制止无证上岗;2、钢筋必须有出厂合格证及检测;3、焊工正式焊件前必须将焊试件进展力学试验;4、按规定对焊件进展抽检试验并复核焊条型;5、安装钢筋笼时应加固防止变形。可能产生的隐患1、孔径、孔深尺寸不够;2、砼强度达不到要求;3、桩位和标高与设计不符;4、持力层与设计不相符;5、孔斜、孔底、渣土过厚、塌孔等。〔4〕施工准备阶段的监理控制工程控制内容审查资质1、理解承建商的技术资质与业绩;2、审查分包的资质与业绩、认可前方可进场施工;3、机具人员进场。材料控制1、查工程中所需的钢筋、水泥、焊条的合格证;2、对上述材料的复检及资料。审查施工方案1、审查承建商提交的施工方案及进度方案;2、审查施工准备工作〔人员、材料、机具〕。〔5〕挖孔桩施工过程监理控制工程控制内容护壁1、护壁厚度、钢筋、砼强度应符合设计要求;2、上、下节护壁搭接长度不小于50㎜;3、护壁砼捣固实。垂直度1、桩位应设轴线控制桩施工中复查并不断抽查孔中心位置及桩径;2、观察挖孔...
